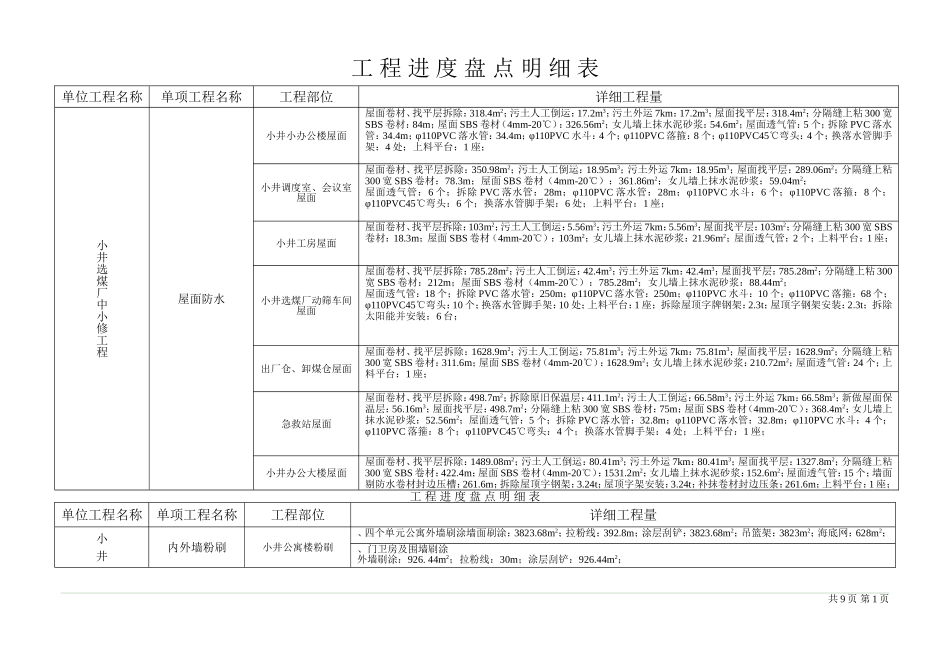

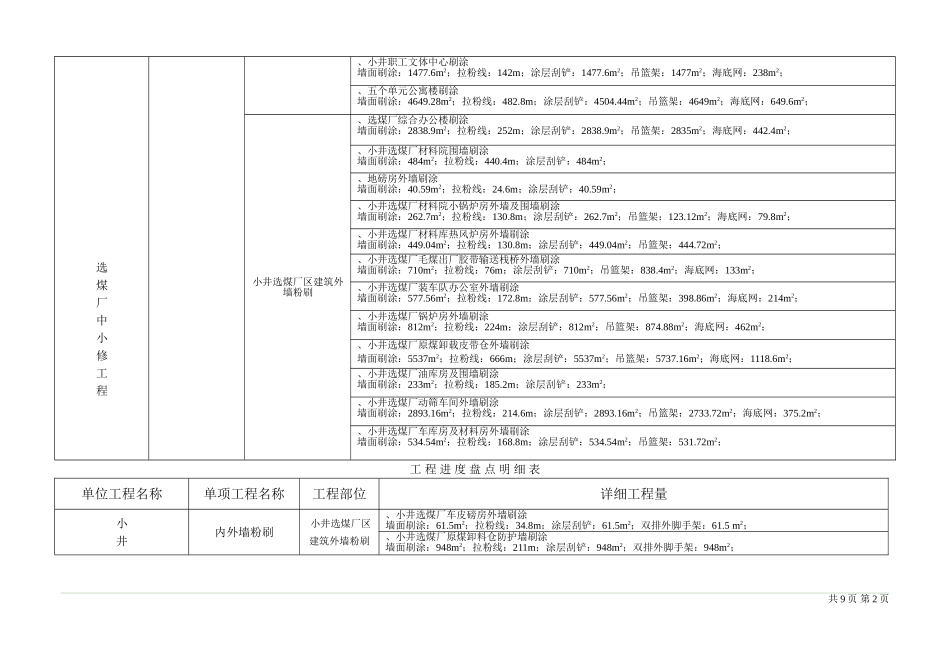

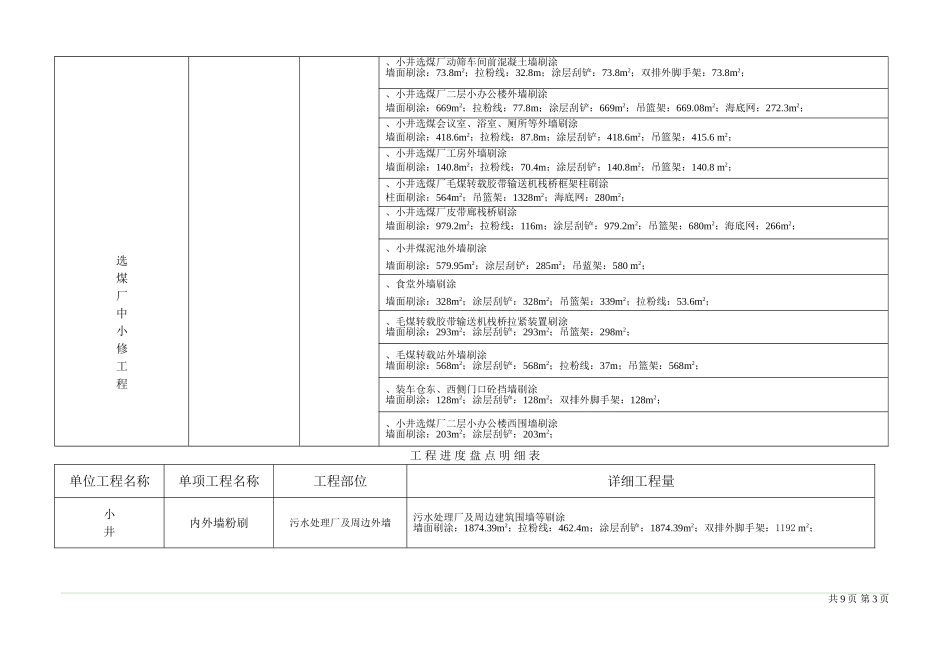

工程进度盘点明细表工程进度盘点明细表单位工程名称单项工程名称工程部位详细工程量小井内外墙粉刷小井公寓楼粉刷、四个单元公寓外墙刷涂墙面刷涂:3823
68m2;拉粉线:392
8m;涂层刮铲:3823
68m2;吊篮架:3823m2;海底网:628m2;、门卫房及围墙刷涂外墙刷涂:926
44m2;拉粉线:30m;涂层刮铲:926
44m2;共9页第1页单位工程名称单项工程名称工程部位详细工程量小井选煤厂中小修工程屋面防水小井小办公楼屋面屋面卷材、找平层拆除:318
4m2;污土人工倒运:17
2m3;污土外运7km:17
2m3;屋面找平层:318
4m2;分隔缝上粘300宽SBS卷材:84m;屋面SBS卷材(4mm-20℃):326
56m2;女儿墙上抹水泥砂浆:54
6m2;屋面透气管:5个;拆除PVC落水管:34
4m;φ110PVC落水管:34
4m;φ110PVC水斗:4个;φ110PVC落箍:8个;φ110PVC45℃弯头:4个;换落水管脚手架:4处;上料平台:1座;小井调度室、会议室屋面屋面卷材、找平层拆除:350
98m2;污土人工倒运:18
95m3;污土外运7km:18
95m3;屋面找平层:289
06m2;分隔缝上粘300宽SBS卷材:78
3m;屋面SBS卷材(4mm-20℃):361
86m2;女儿墙上抹水泥砂浆:59
04m2;屋面透气管:6个;拆除PVC落水管:28m;φ110PVC落水管:28m;φ110PVC水斗:6个;φ110PVC落箍:8个;φ110PVC45℃弯头:6个;换落水管脚手架:6处;上料平台:1座;小井工房屋面屋面卷材、找平层拆除:103m2;污土人工倒运:5
56m3;污土外运7km:5
56m3;屋面找平层:103m2;分隔缝上粘300宽SBS卷材:18
3m;屋面SBS卷材(4mm-20℃):103m2;女儿墙上抹水
