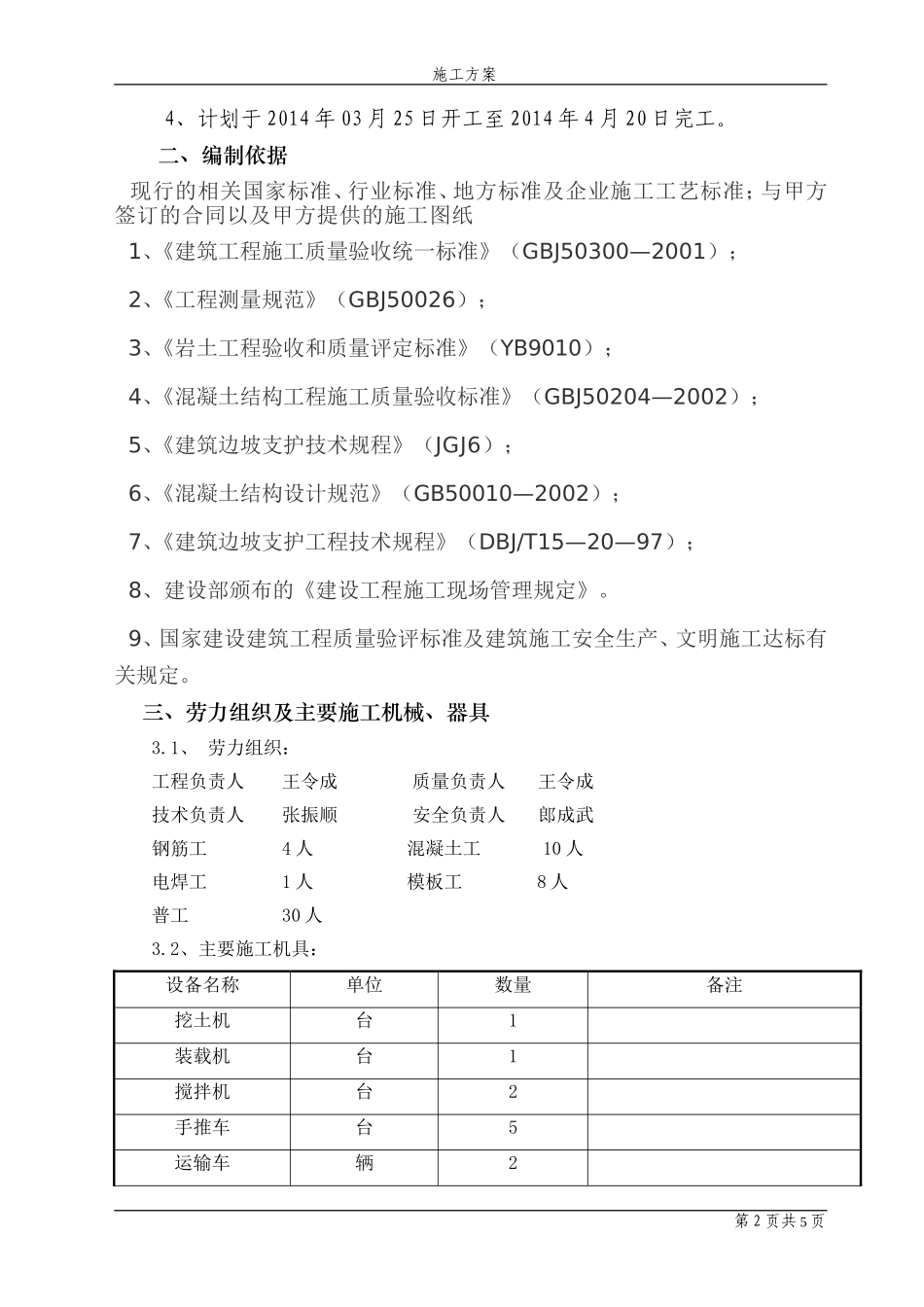

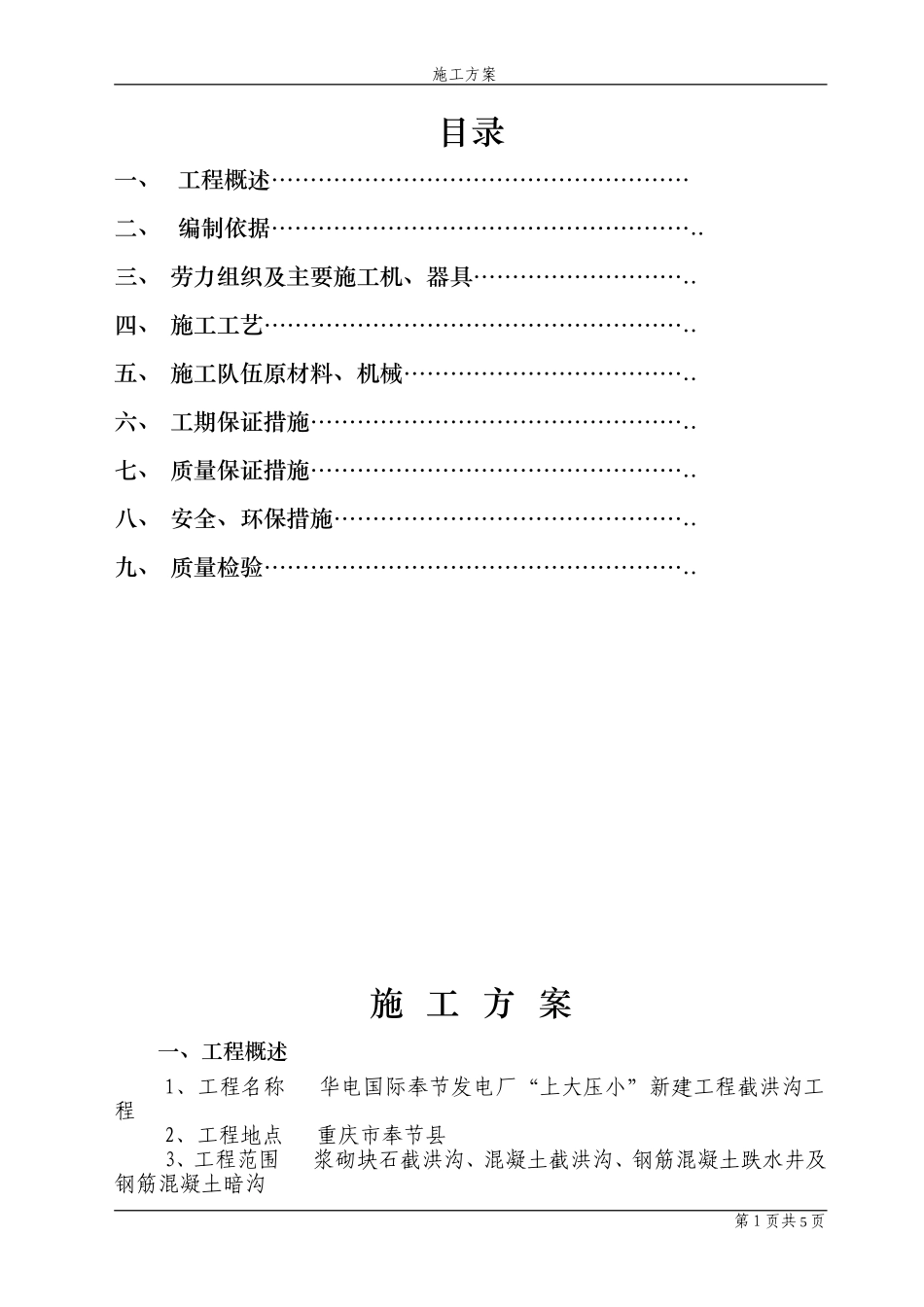

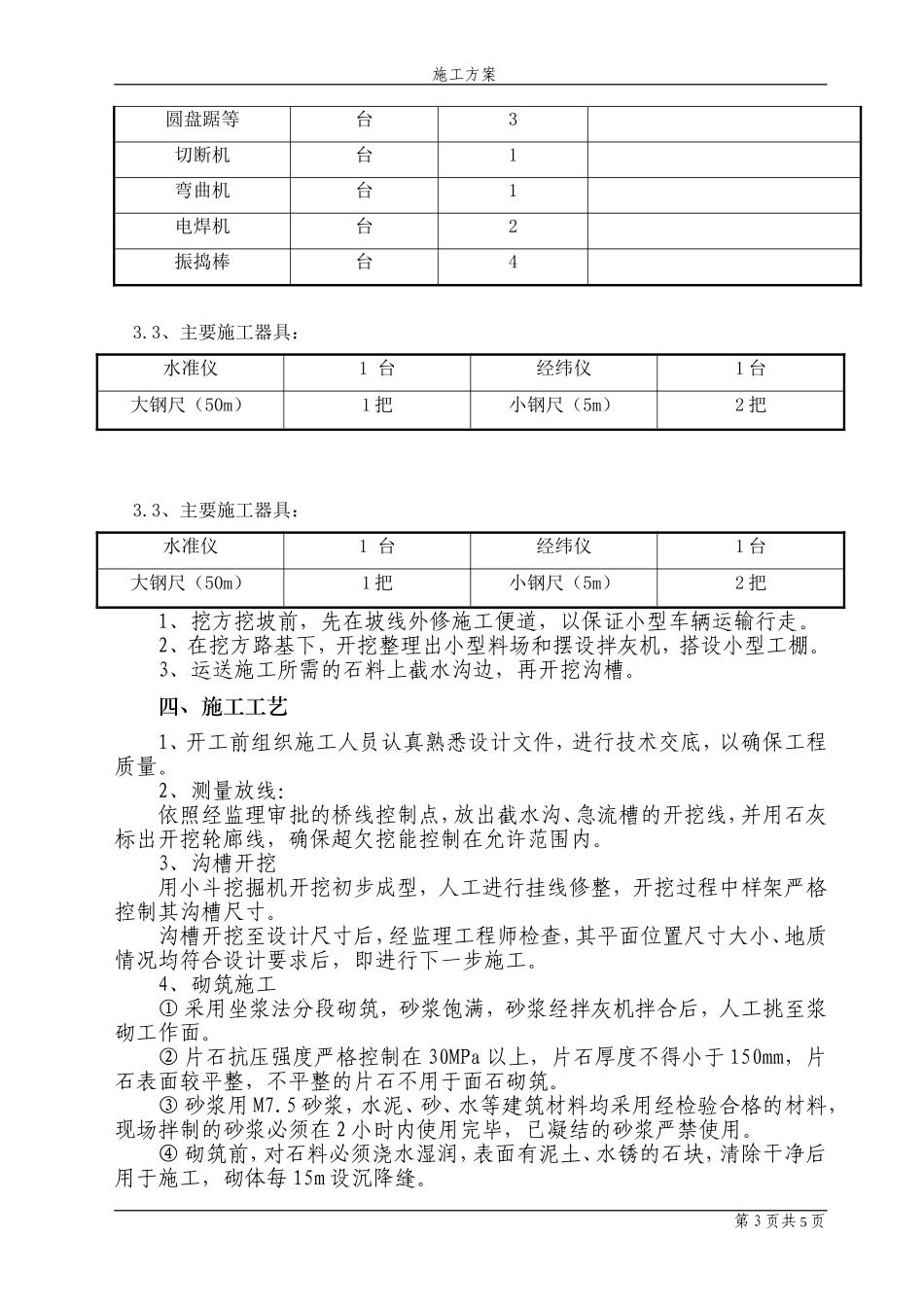

施工方案目录一、工程概述………………………………………………二、编制依据………………………………………………..三、劳力组织及主要施工机、器具………………………..四、施工工艺………………………………………………..五、施工队伍原材料、机械………………………………..六、工期保证措施…………………………………………..七、质量保证措施…………………………………………..八、安全、环保措施………………………………………..九、质量检验………………………………………………..施工方案一、工程概述1、工程名称华电国际奉节发电厂“上大压小”新建工程截洪沟工程2、工程地点重庆市奉节县3、工程范围浆砌块石截洪沟、混凝土截洪沟、钢筋混凝土跌水井及钢筋混凝土暗沟第1页共5页施工方案4、计划于2014年03月25日开工至2014年4月20日完工。二、编制依据现行的相关国家标准、行业标准、地方标准及企业施工工艺标准;与甲方签订的合同以及甲方提供的施工图纸1、《建筑工程施工质量验收统一标准》(GBJ50300—2001);2、《工程测量规范》(GBJ50026);3、《岩土工程验收和质量评定标准》(YB9010);4、《混凝土结构工程施工质量验收标准》(GBJ50204—2002);5、《建筑边坡支护技术规程》(JGJ6);6、《混凝土结构设计规范》(GB50010—2002);7、《建筑边坡支护工程技术规程》(DBJ/T15—20—97);8、建设部颁布的《建设工程施工现场管理规定》。9、国家建设建筑工程质量验评标准及建筑施工安全生产、文明施工达标有关规定。三、劳力组织及主要施工机械、器具3.1、劳力组织:工程负责人王令成质量负责人王令成技术负责人张振顺安全负责人郎成武钢筋工4人混凝土工10人电焊工1人模板工8人普工30人3.2、主要施工机具:设备名称单位数量备注挖土机台1装载机台1搅拌机台2手推车台5运输车辆2第2页共5页施工方案圆盘踞等台3切断机台1弯曲机台1电焊机台2振捣棒台43.3、主要施工器具:水准仪1台经纬仪1台大钢尺(50m)1把小钢尺(5m)2把3.3、主要施工器具:水准仪1台经纬仪1台大钢尺(50m)1把小钢尺(5m)2把1、挖方挖坡前,先在坡线外修施工便道,以保证小型车辆运输行走。2、在挖方路基下,开挖整理出小型料场和摆设拌灰机,搭设小型工棚。3、运送施工所需的石料上截水沟边,再开挖沟槽。四、施工工艺1、开工前组织施工人员认真熟悉设计文件,进行技术交底,以确保工程质量。2、测量放线:依照经监理审批的桥线控制点,放出截水沟、急流槽的开挖线,并用石灰标出开挖轮廊线,确保超欠挖能控制在允许范围内。3、沟槽开挖用小斗挖掘机开挖初步成型,人工进行挂线修整,开挖过程中样架严格控制其沟槽尺寸。沟槽开挖至设计尺寸后,经监理工程师检查,其平面位置尺寸大小、地质情况均符合设计要求后,即进行下一步施工。4、砌筑施工①采用坐浆法分段砌筑,砂浆饱满,砂浆经拌灰机拌合后,人工挑至浆砌工作面。②片石抗压强度严格控制在30MPa以上,片石厚度不得小于150mm,片石表面较平整,不平整的片石不用于面石砌筑。③砂浆用M7.5砂浆,水泥、砂、水等建筑材料均采用经检验合格的材料,现场拌制的砂浆必须在2小时内使用完毕,已凝结的砂浆严禁使用。④砌筑前,对石料必须浇水湿润,表面有泥土、水锈的石块,清除干净后用于施工,砌体每15m设沉降缝。第3页共5页施工方案⑤砌筑顺序为先坐浆铺底石,后砌沟边,采用分段支样架挂线,先砌面石,跟随砌腹石,分层砌筑。⑥砌筑片石时,大面朝下,小面朝上放置以保证砌体稳固,石块之间砌缝控制在20mm,最大不超过40mm,砌块之间用砂浆填塞饱满,避免形成瞎缝,用小石头填塞时,应用砂浆包裹石块固围,石块砌缝应互相错开,以免形成通缝。⑦砌筑沟底时,纵坡大于1:4的沟底。⑧勾缝采用凹缝,勾缝应嵌于砌缝内20mm深,缝槽深度不足时,必须凿够深度后再勾缝。⑨沟顶砌体应平顺,线条流畅,采用M10号砂浆抹面厚度2~4cm。⑩砌筑过程及砌筑完工都必须随时注意浇水养护,完工后养护期保持在7天以上。五、施工队伍原材料、机械1、劳动力计划及到位情况根据施工进度计划安排,本工程计划投入劳动力40人(详见计划表)。序号工种人数到...
