碧桂园·翡翠湾(无为)项目别墅区地基超挖处理施工方案编制:审核:审批:沈阳双兴建设集团有限公司2014-10-28编制依据:1

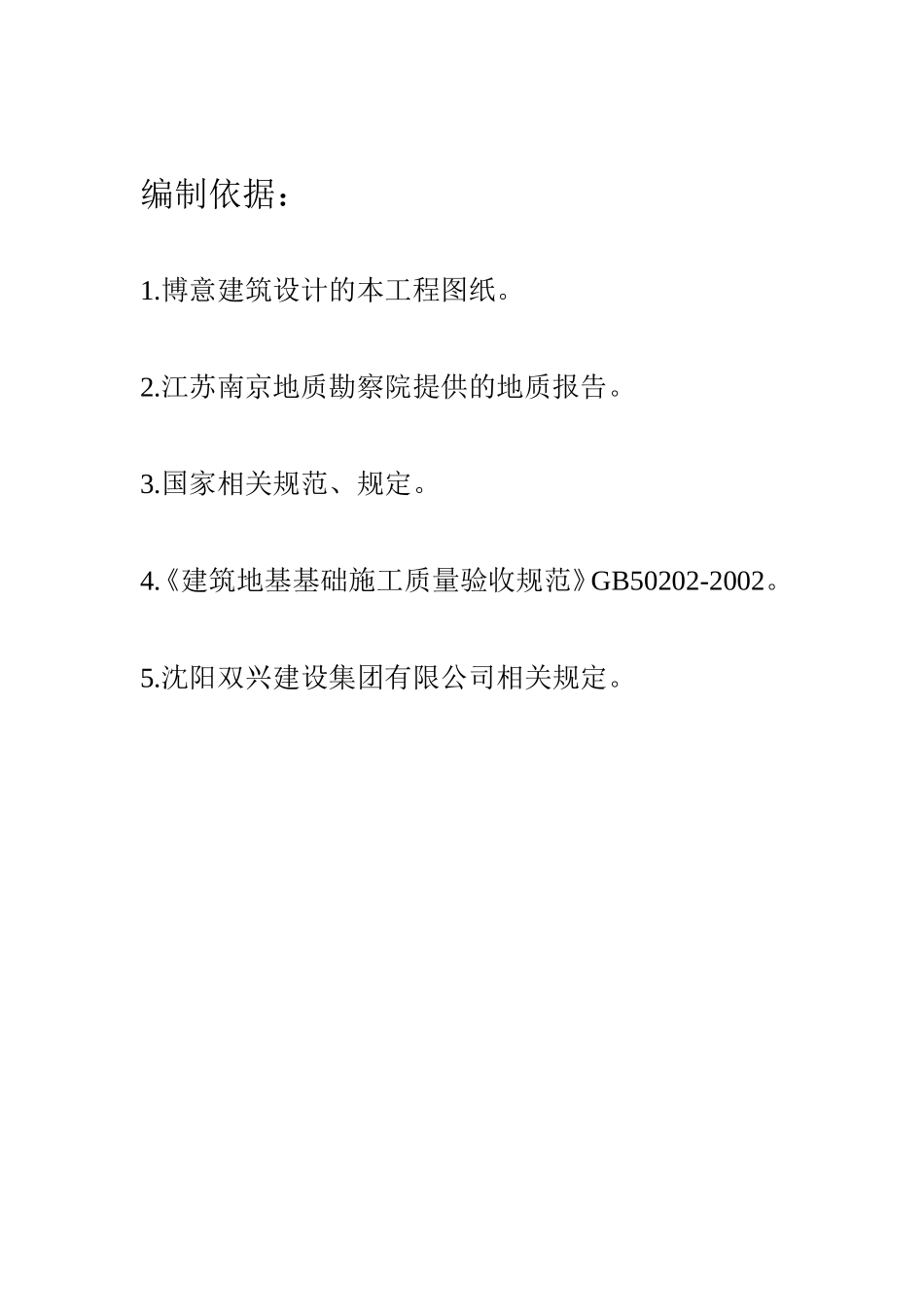

博意建筑设计的本工程图纸
江苏南京地质勘察院提供的地质报告
国家相关规范、规定
《建筑地基基础施工质量验收规范》GB50202-2002
沈阳双兴建设集团有限公司相关规定

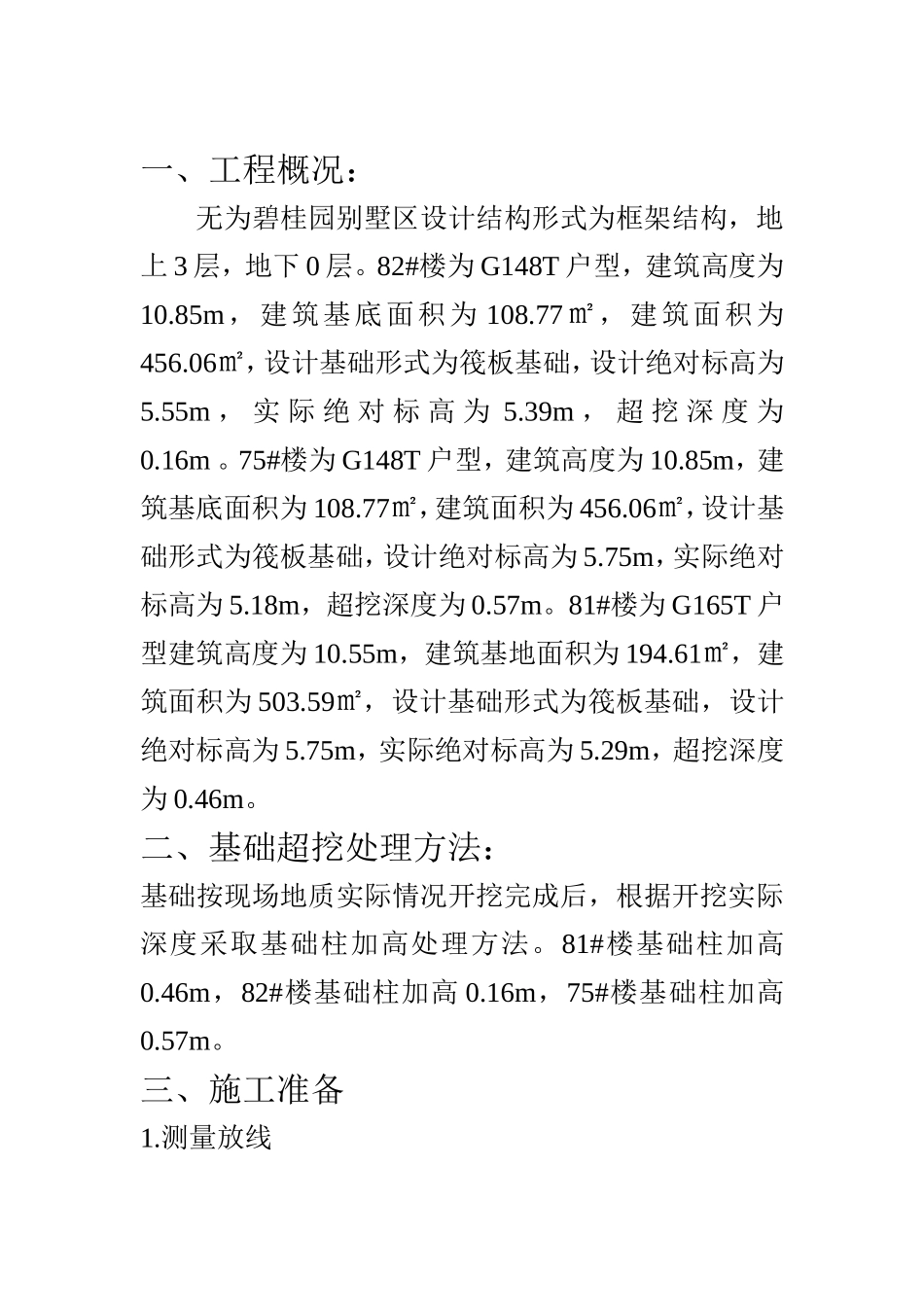

一、工程概况:无为碧桂园别墅区设计结构形式为框架结构,地上3层,地下0层
82#楼为G148T户型,建筑高度为10
85m,建筑基底面积为108
77㎡,建筑面积为456
06㎡,设计基础形式为筏板基础,设计绝对标高为5
55m,实际绝对标高为5
39m,超挖深度为0
75#楼为G148T户型,建筑高度为10
85m,建筑基底面积为108
77㎡,建筑面积为456
06㎡,设计基础形式为筏板基础,设计绝对标高为5
75m,实际绝对标高为5
18m,超挖深度为0
81#楼为G165T户型建筑高度为10
55m,建筑基地面积为194
61㎡,建筑面积为503
59㎡,设计基础形式为筏板基础,设计绝对标高为5
75m,实际绝对标高为5
29m,超挖深度为0
二、基础超挖处理方法:基础按现场地质实际情况开挖完成后,根据开挖实际深度采取基础柱加高处理方法
81#楼基础柱加高0
46m,82#楼基础柱加高0
16m,75#楼基础柱加高0
三、施工准备1
测量放线土方工程开工前,建筑物的定位按工程图纸由专职测量员用全站仪放线,并经监理验收
基坑降水:在基地四角挖2个集水井安排2名专职人员配备2台潜水泵抽水排出
现场道路:现场道路根据实际情况来确定4
机械、材料准备二台PC200挖掘机,二辆5吨载重汽车,二台潜水泵
5、施工用水、用电:按施工现场用水、电的布置按照用水电施工方案执行
四、施工部署施工顺序:施工前准备(机械、材料)——现场放线
