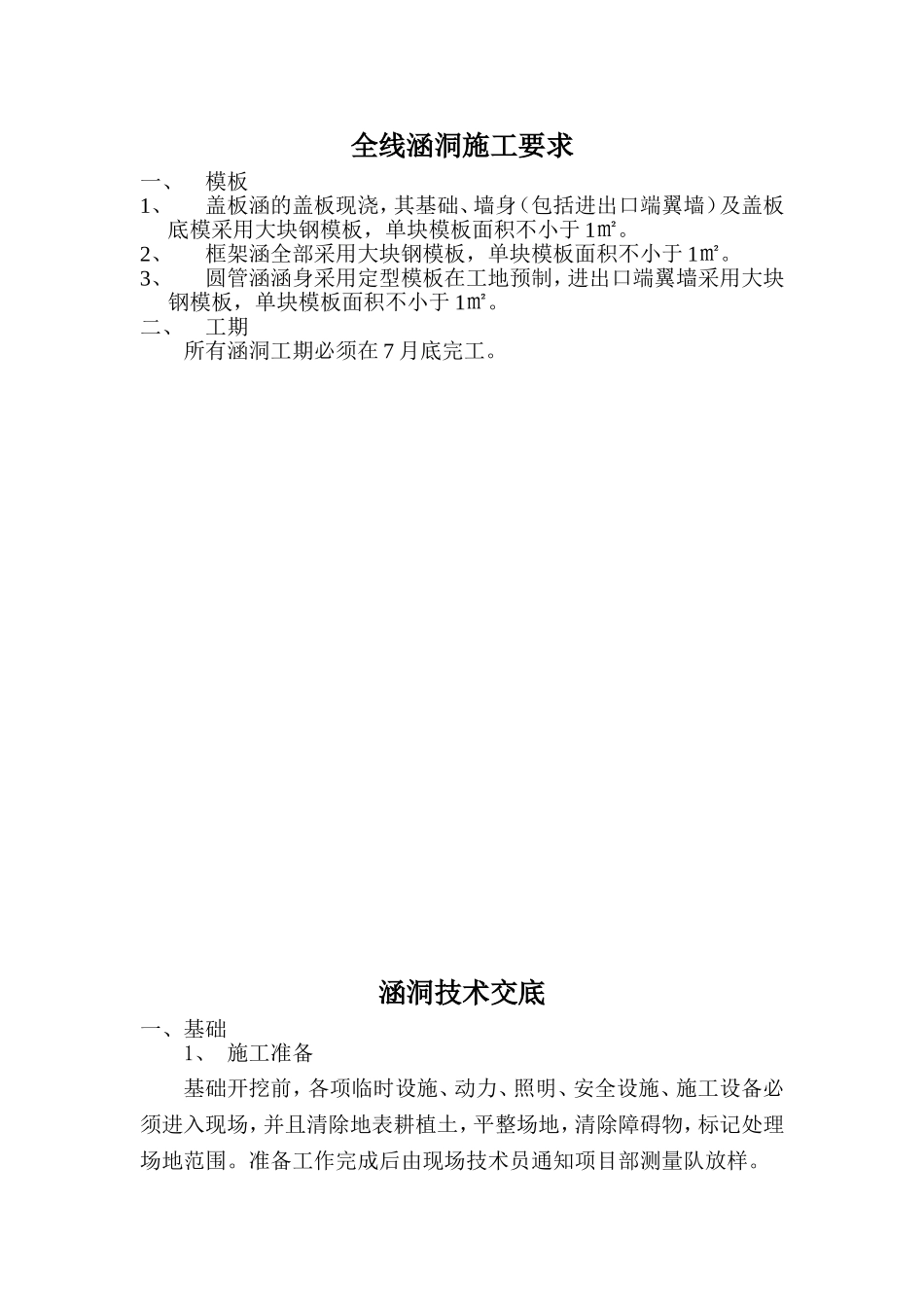

技术交底记录表编号:单位名称涵洞技术交底交底人复核人交底日期被交底部门及人员:交底的详细内容:具体内容见附件一、全线涵洞施工要求附件二、涵洞技术交底交底情况(有无问题):附件:全线涵洞施工要求涵洞技术交底全线涵洞施工要求一、模板1、盖板涵的盖板现浇,其基础、墙身(包括进出口端翼墙)及盖板底模采用大块钢模板,单块模板面积不小于1㎡
2、框架涵全部采用大块钢模板,单块模板面积不小于1㎡
3、圆管涵涵身采用定型模板在工地预制,进出口端翼墙采用大块钢模板,单块模板面积不小于1㎡
二、工期所有涵洞工期必须在7月底完工
涵洞技术交底一、基础1、施工准备基础开挖前,各项临时设施、动力、照明、安全设施、施工设备必须进入现场,并且清除地表耕植土,平整场地,清除障碍物,标记处理场地范围
准备工作完成后由现场技术员通知项目部测量队放样

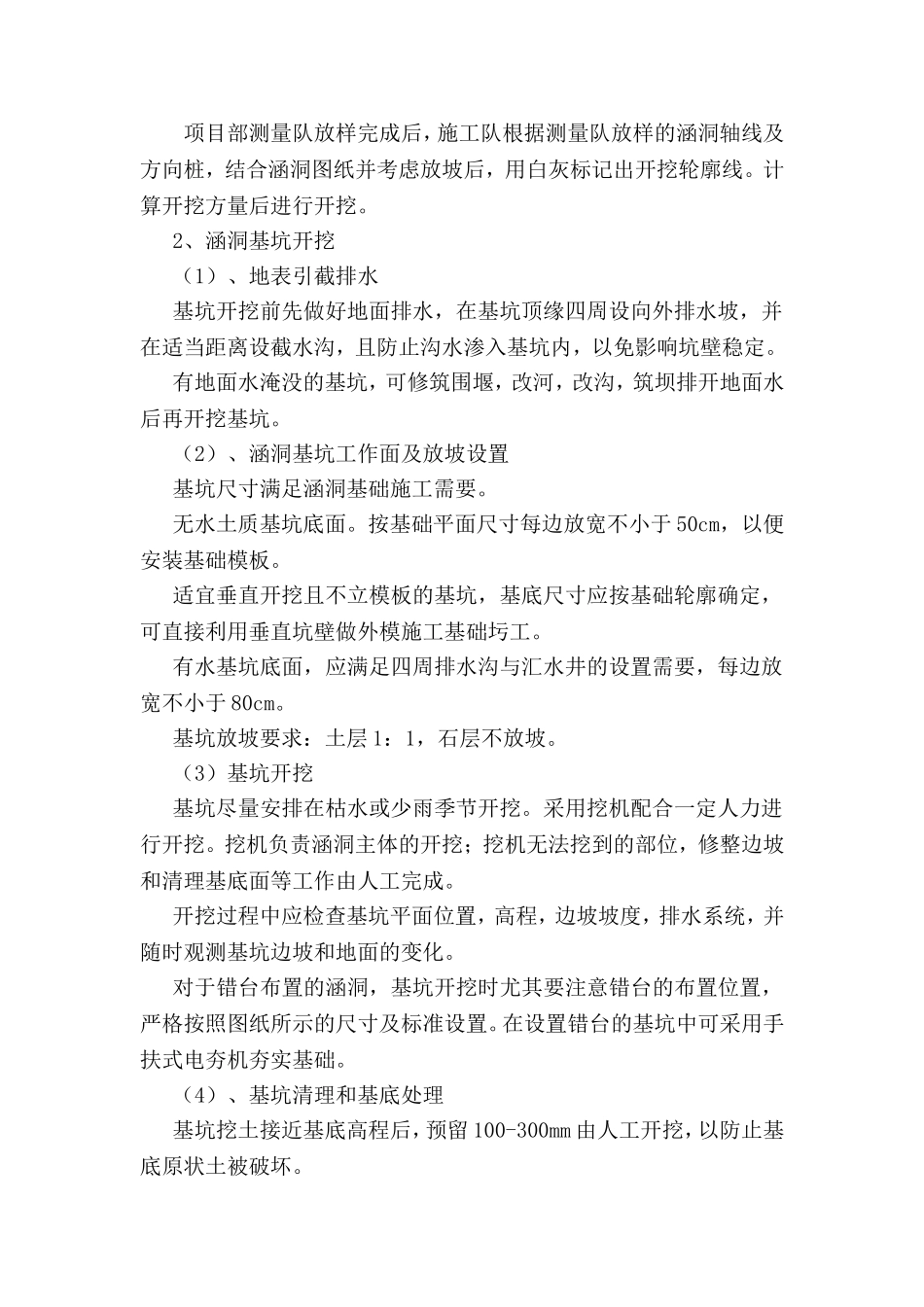

项目部测量队放样完成后,施工队根据测量队放样的涵洞轴线及方向桩,结合涵洞图纸并考虑放坡后,用白灰标记出开挖轮廓线
计算开挖方量后进行开挖
2、涵洞基坑开挖(1)、地表引截排水基坑开挖前先做好地面排水,在基坑顶缘四周设向外排水坡,并在适当距离设截水沟,且防止沟水渗入基坑内,以免影响坑壁稳定
有地面水淹没的基坑,可修筑围堰,改河,改沟,筑坝排开地面水后再开挖基坑
(2)、涵洞基坑工作面及放坡设置基坑尺寸满足涵洞基础施工需要
无水土质基坑底面
按基础平面尺寸每边放宽不小于50cm,以便安装基础模板
适宜垂直开挖且不立模板的基坑,基底尺寸应按基础轮廓确定,可直接利用垂直坑壁做外模施工基础圬工
有水基坑底面,应满足四周排水沟与汇水井的设置需要,每边放宽不小于80cm
基坑放坡要求:土层1:1,石层不放坡
(3)基坑开挖基坑尽量安排在枯水或少雨季节开挖
采用挖机配合一定人力进行开挖
挖机负责涵洞主体的开挖;挖机无法挖到的部位,修整边坡和清理基底面等工作由人工完成
开挖过程中应
