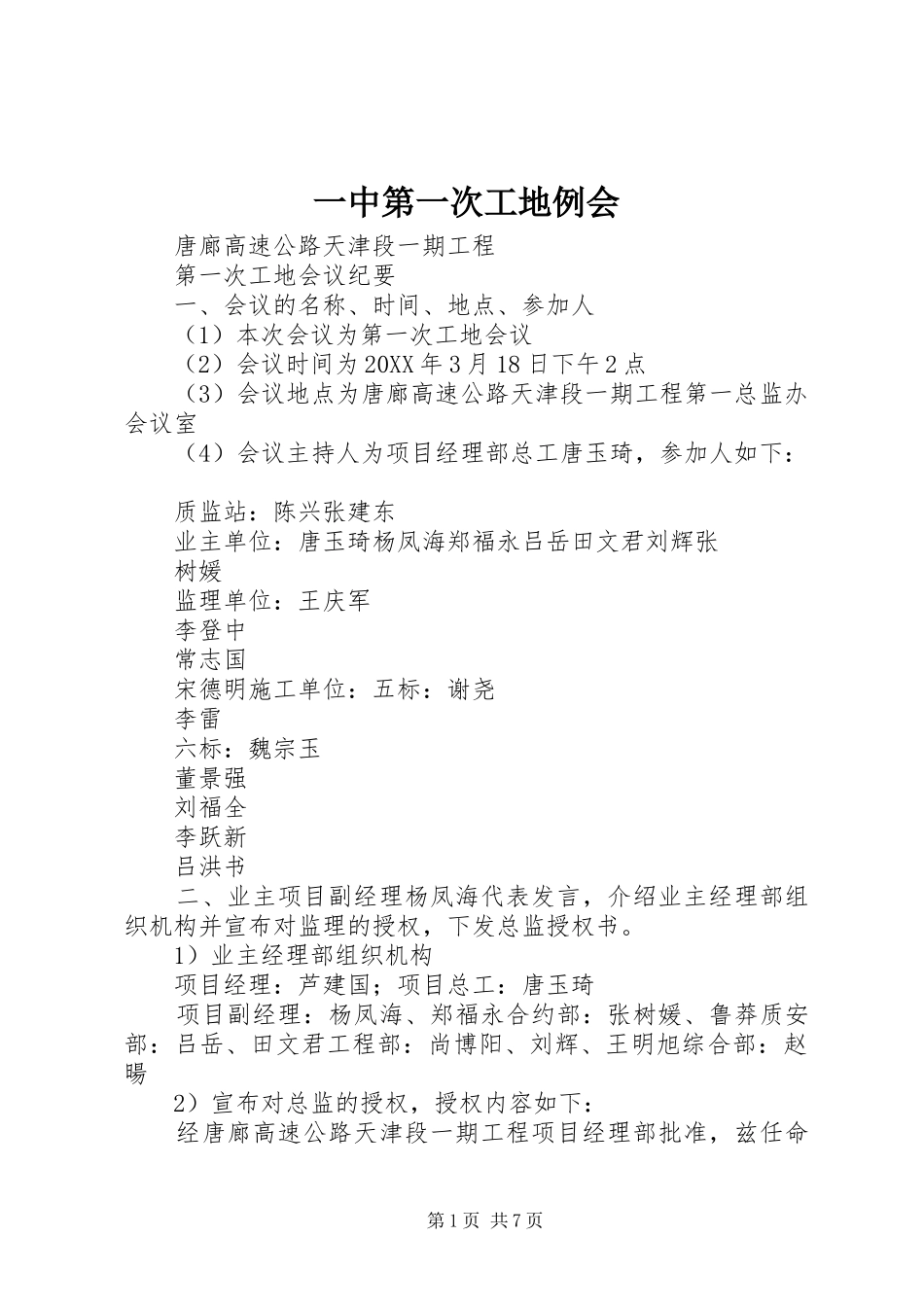

一中第一次工地例会唐廊高速公路天津段一期工程第一次工地会议纪要一、会议的名称、时间、地点、参加人(1)本次会议为第一次工地会议(2)会议时间为20XX年3月18日下午2点(3)会议地点为唐廊高速公路天津段一期工程第一总监办会议室(4)会议主持人为项目经理部总工唐玉琦,参加人如下:质监站:陈兴张建东业主单位:唐玉琦杨凤海郑福永吕岳田文君刘辉张树媛监理单位:王庆军李登中常志国宋德明施工单位:五标:谢尧李雷六标:魏宗玉董景强刘福全李跃新吕洪书二、业主项目副经理杨凤海代表发言,介绍业主经理部组织机构并宣布对监理的授权,下发总监授权书
1)业主经理部组织机构项目经理:芦建国;项目总工:唐玉琦项目副经理:杨凤海、郑福永合约部:张树媛、鲁莽质安部:吕岳、田文君工程部:尚博阳、刘辉、王明旭综合部:赵暘2)宣布对总监的授权,授权内容如下:经唐廊高速公路天津段一期工程项目经理部批准,兹任命第1页共7页XX省国腾公路咨询监理有限公司高级工程师李登中先生担任唐廊高速公路天津段一期工程第2监理合同段总监理工程师,在本工程监理服务合同履行过程中,负责本项目监理合同内的全面工作,以确保履行《监理合同协议书》中赋予的权力,并履行义务
三、各施工单位汇报施工准备及工地试验室准备情况并介绍总体进度计划安排

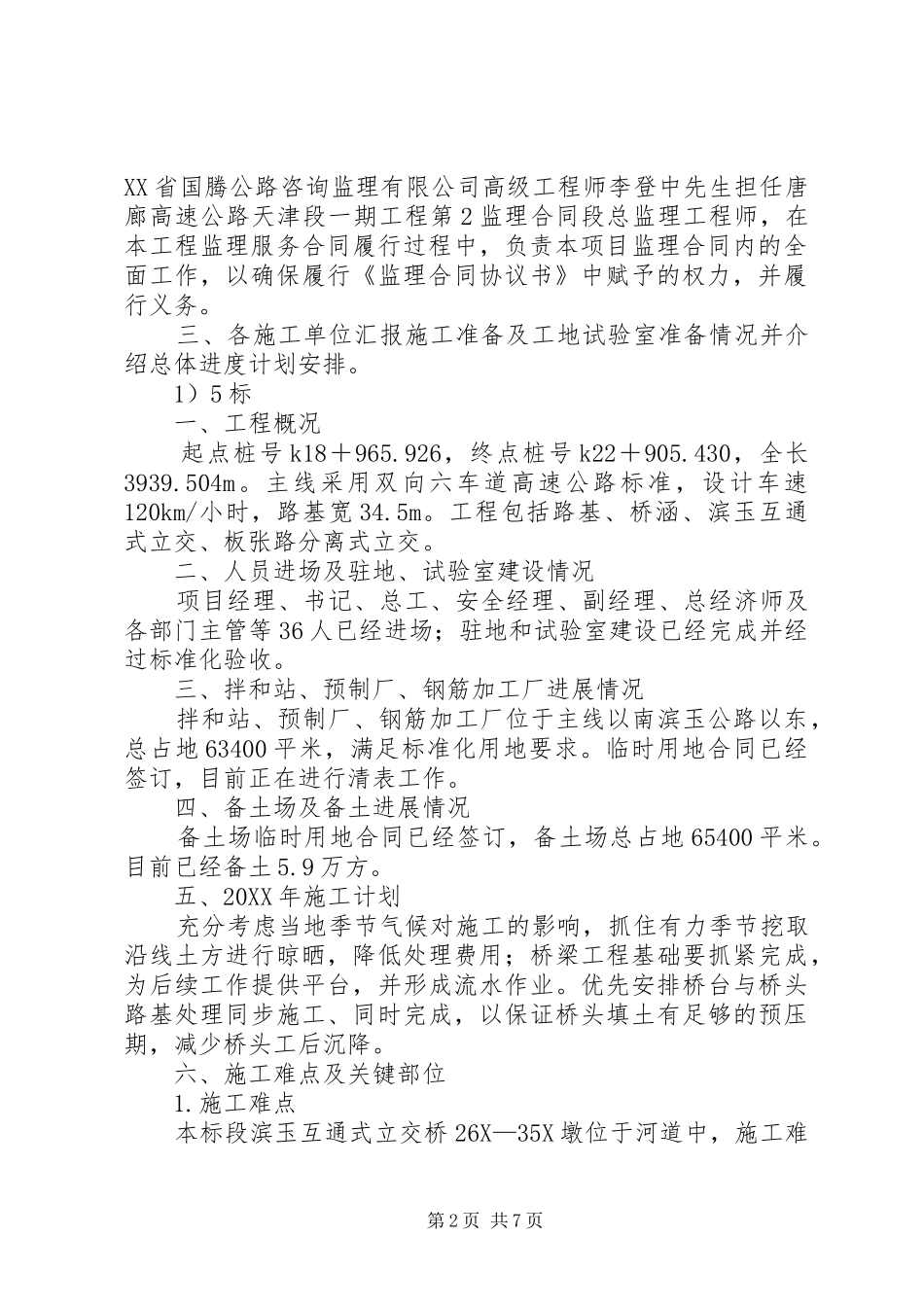

1)5标一、工程概况起点桩号k18+965
926,终点桩号k22+905
430,全长3939
主线采用双向六车道高速公路标准,设计车速120km/小时,路基宽34
工程包括路基、桥涵、滨玉互通式立交、板张路分离式立交
二、人员进场及驻地、试验室建设情况项目经理、书记、总工、安全经理、副经理、总经济师及各部门主管等36人已经进场;驻地和试验室建设已经完成并经过标准化验收
三、拌和站、预制厂、钢筋加工厂进展情况拌和站、预制厂、钢筋加工厂位于主线以南滨玉公路以东,总占地63400平米,满足标准
