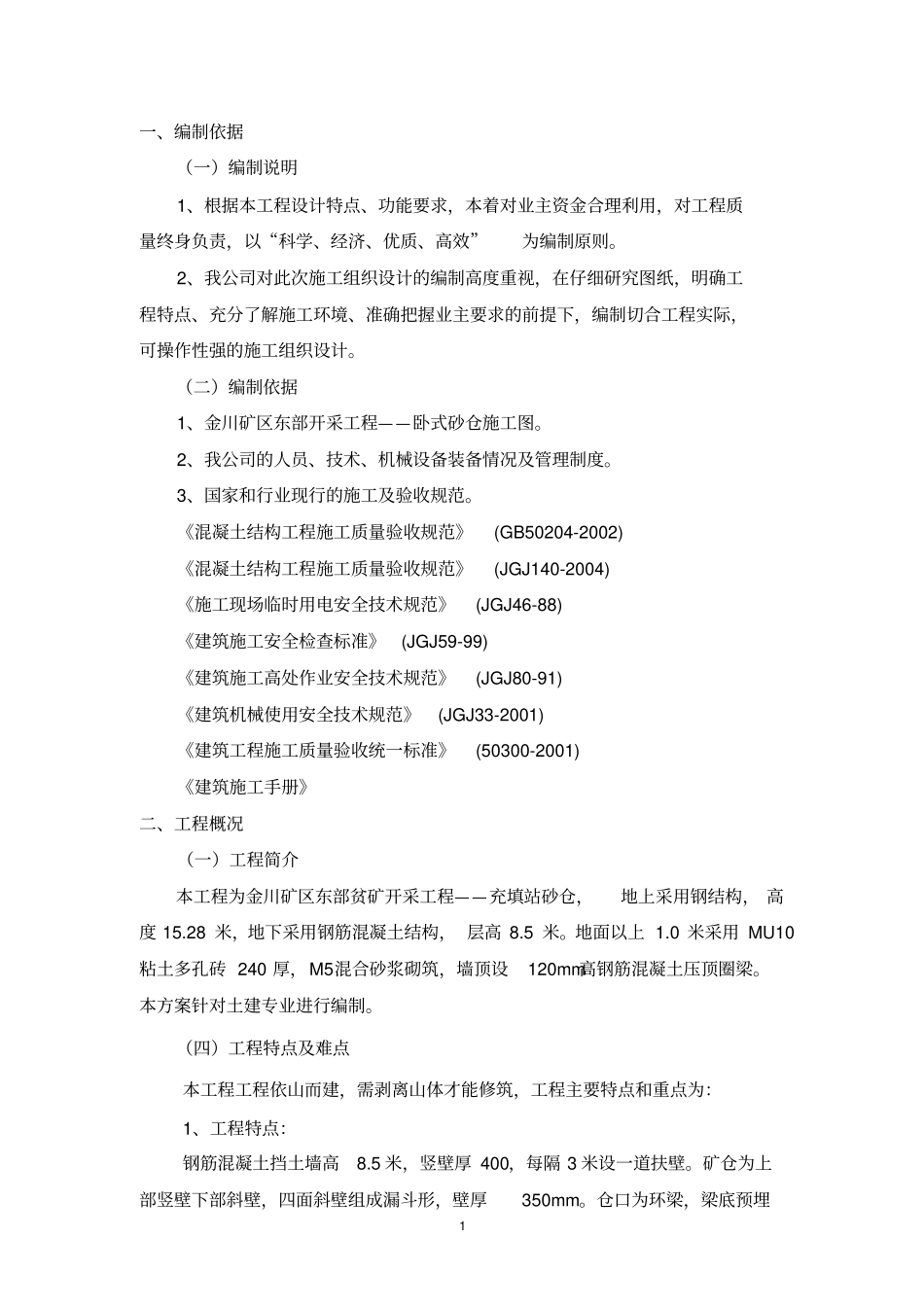

1一、编制依据(一)编制说明1、根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量终身负责,以“科学、经济、优质、高效”为编制原则
2、我公司对此次施工组织设计的编制高度重视,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,编制切合工程实际,可操作性强的施工组织设计
(二)编制依据1、金川矿区东部开采工程——卧式砂仓施工图
2、我公司的人员、技术、机械设备装备情况及管理制度
3、国家和行业现行的施工及验收规范
《混凝土结构工程施工质量验收规范》(GB50204-2002)《混凝土结构工程施工质量验收规范》(JGJ140-2004)《施工现场临时用电安全技术规范》(JGJ46-88)《建筑施工安全检查标准》(JGJ59-99)《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑机械使用安全技术规范》(JGJ33-2001)《建筑工程施工质量验收统一标准》(50300-2001)《建筑施工手册》二、工程概况(一)工程简介本工程为金川矿区东部贫矿开采工程——充填站砂仓,地上采用钢结构,高度15
28米,地下采用钢筋混凝土结构,层高8
0米采用MU10粘土多孔砖240厚,M5混合砂浆砌筑,墙顶设120mm高钢筋混凝土压顶圈梁
本方案针对土建专业进行编制
(四)工程特点及难点本工程工程依山而建,需剥离山体才能修筑,工程主要特点和重点为:1、工程特点:钢筋混凝土挡土墙高8
5米,竖壁厚400,每隔3米设一道扶壁
矿仓为上部竖壁下部斜壁,四面斜壁组成漏斗形,壁厚350mm
仓口为环梁,梁底预埋2螺栓,仓口半径750mm
矿仓两侧为钢筋混凝土挡墙,其中D轴挡墙与仓体相连,仓体下面有设备基础及集水坑
2、施工难点:a、修建砂仓需要将已有山体剥离,土方开挖采用挖土机开挖,遇坚硬岩石需用砼破碎机先破碎山体,再用装载机装车运出场外
