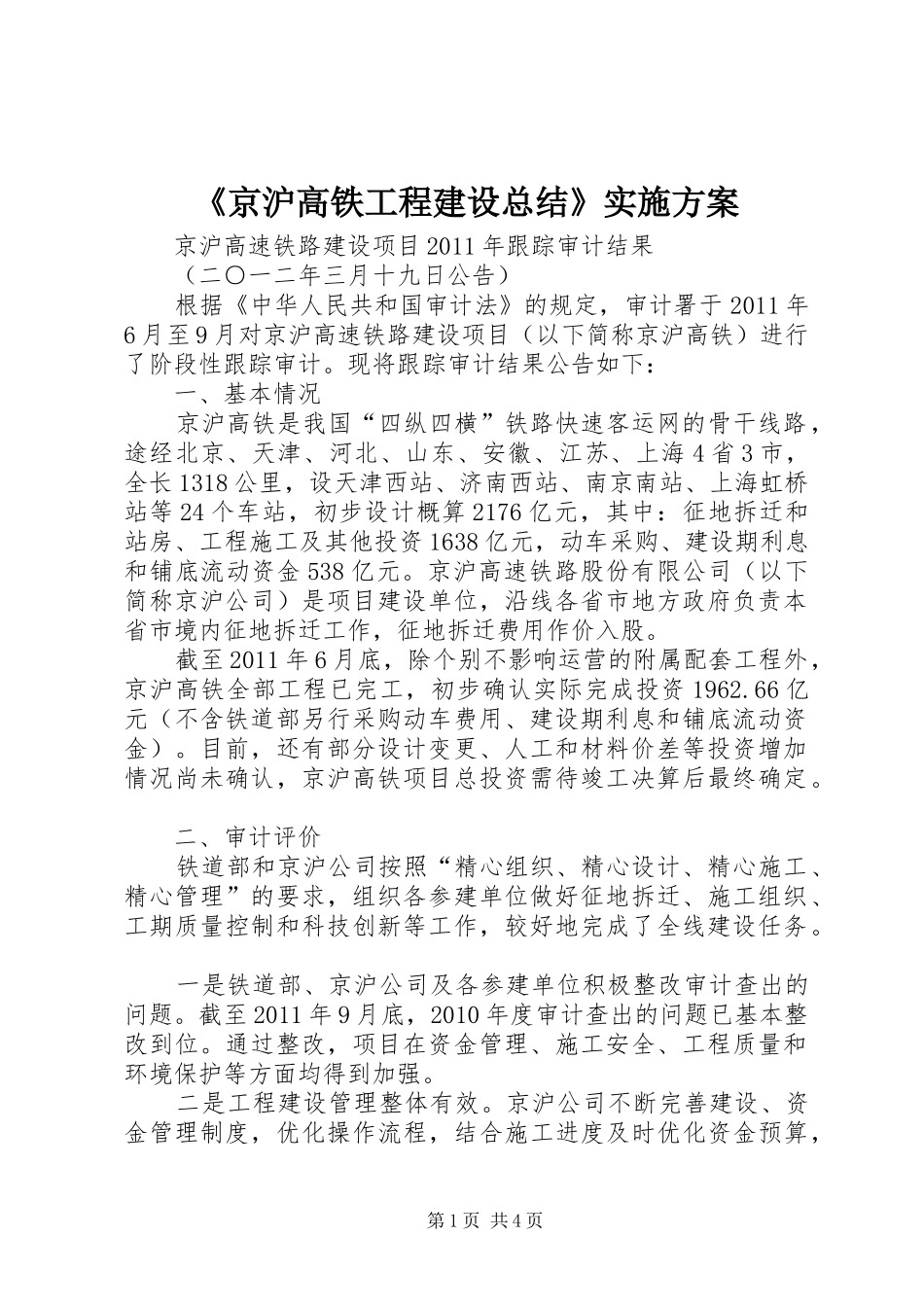

《京沪高铁工程建设总结》实施方案京沪高速铁路建设项目2011年跟踪审计结果(二○一二年三月十九日公告)根据《中华人民共和国审计法》的规定,审计署于2011年6月至9月对京沪高速铁路建设项目(以下简称京沪高铁)进行了阶段性跟踪审计
现将跟踪审计结果公告如下:一、基本情况京沪高铁是我国“四纵四横”铁路快速客运网的骨干线路,途经北京、天津、河北、山东、安徽、江苏、上海4省3市,全长1318公里,设天津西站、济南西站、南京南站、上海虹桥站等24个车站,初步设计概算2176亿元,其中:征地拆迁和站房、工程施工及其他投资1638亿元,动车采购、建设期利息和铺底流动资金538亿元
京沪高速铁路股份有限公司(以下简称京沪公司)是项目建设单位,沿线各省市地方政府负责本省市境内征地拆迁工作,征地拆迁费用作价入股
截至2011年6月底,除个别不影响运营的附属配套工程外,京沪高铁全部工程已完工,初步确认实际完成投资1962
66亿元(不含铁道部另行采购动车费用、建设期利息和铺底流动资金)
目前,还有部分设计变更、人工和材料价差等投资增加情况尚未确认,京沪高铁项目总投资需待竣工决算后最终确定
二、审计评价铁道部和京沪公司按照“精心组织、精心设计、精心施工、精心管理”的要求,组织各参建单位做好征地拆迁、施工组织、工期质量控制和科技创新等工作,较好地完成了全线建设任务
一是铁道部、京沪公司及各参建单位积极整改审计查出的问题
截至2011年9月底,2010年度审计查出的问题已基本整改到位
通过整改,项目在资金管理、施工安全、工程质量和环境保护等方面均得到加强
二是工程建设管理整体有效
京沪公司不断完善建设、资金管理制度,优化操作流程,结合施工进度及时优化资金预算,第1页共4页提高资金的使用效率,有效保障工程建设需要
施工现场安全质量管理总体可控,物资材料采购、供应整体到位,工程环保、水土保持措施基本有效
