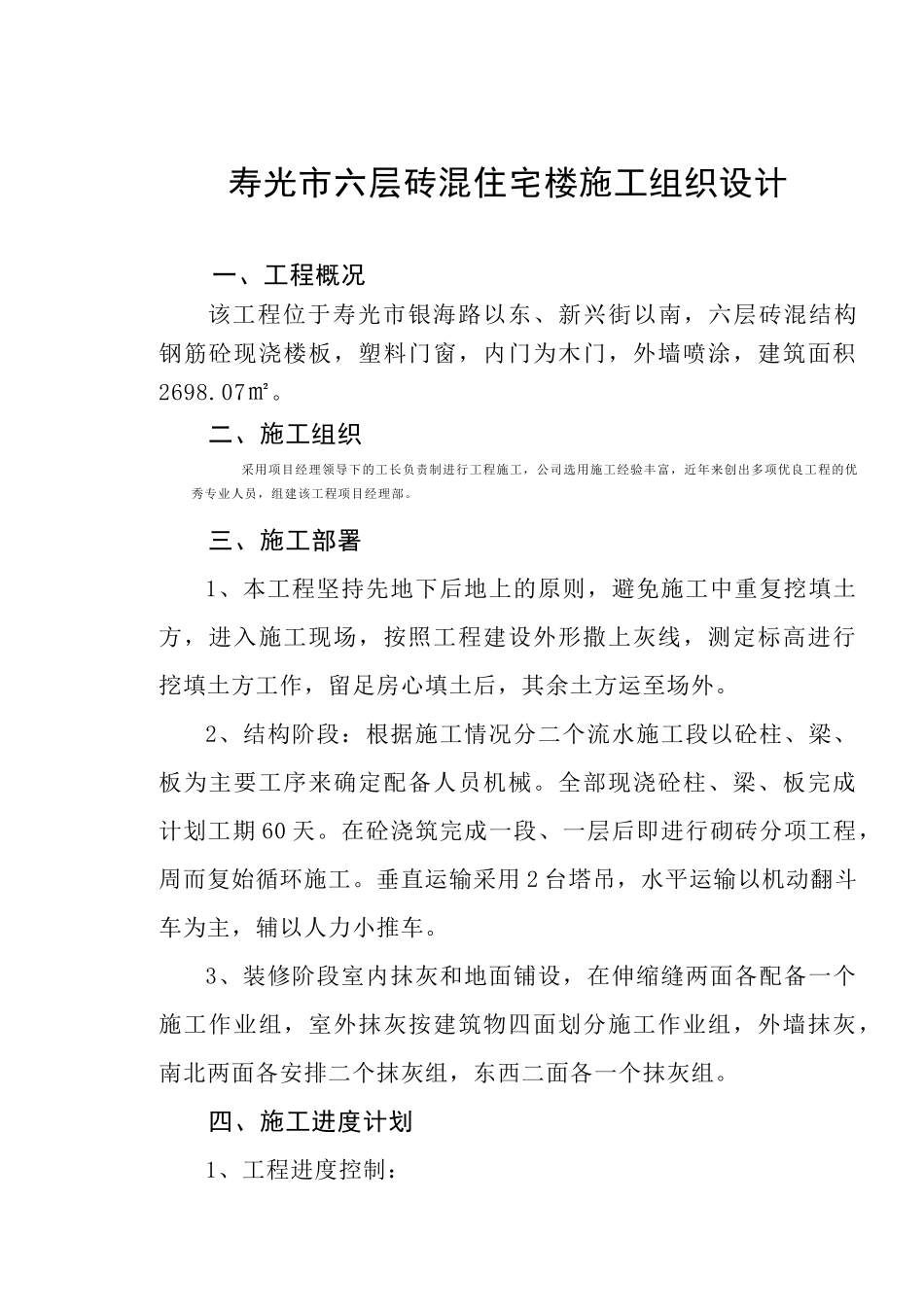

寿光市六层砖混住宅楼施工组织设计一、工程概况该工程位于寿光市银海路以东、新兴街以南,六层砖混结构钢筋砼现浇楼板,塑料门窗,内门为木门,外墙喷涂,建筑面积2698
二、施工组织采用项目经理领导下的工长负责制进行工程施工,公司选用施工经验丰富,近年来创出多项优良工程的优秀专业人员,组建该工程项目经理部
三、施工部署1、本工程坚持先地下后地上的原则,避免施工中重复挖填土方,进入施工现场,按照工程建设外形撒上灰线,测定标高进行挖填土方工作,留足房心填土后,其余土方运至场外
2、结构阶段:根据施工情况分二个流水施工段以砼柱、梁、板为主要工序来确定配备人员机械
全部现浇砼柱、梁、板完成计划工期60天
在砼浇筑完成一段、一层后即进行砌砖分项工程,周而复始循环施工
垂直运输采用2台塔吊,水平运输以机动翻斗车为主,辅以人力小推车
3、装修阶段室内抹灰和地面铺设,在伸缩缝两面各配备一个施工作业组,室外抹灰按建筑物四面划分施工作业组,外墙抹灰,南北两面各安排二个抹灰组,东西二面各一个抹灰组
四、施工进度计划1、工程进度控制:第一进度控制点:2006年10月28日完成基础;第二进度控制点:2007年4月15日主体结构完成;第三进度控制点:2007年8月24日终验交工;五、主要分部分项工程施工方法(一)施工测量工程开工前,对场区永久性及半永久性水准点进行全面复查,复查结果报业主,建立批准
1、施工测量平面控制网的测设:根据本工程特点设置一条横向、两条纵向控制轴线,控制点分别以邻近的建筑物上永久性控制点
2、标高测量和垂直控制:标高控制根据甲方提供的水准点,利用水准仪、塔尺、钢尺(均经鉴定合格)传递至基础底板及各层楼板上来控制层高
(1)、沉降观测点的布置依据规定,施工单位根据设计要求进行埋设
特制的螺栓套筒,预埋在指定的位置,观测时将螺栓头拧进
(2)、沉降观测方法

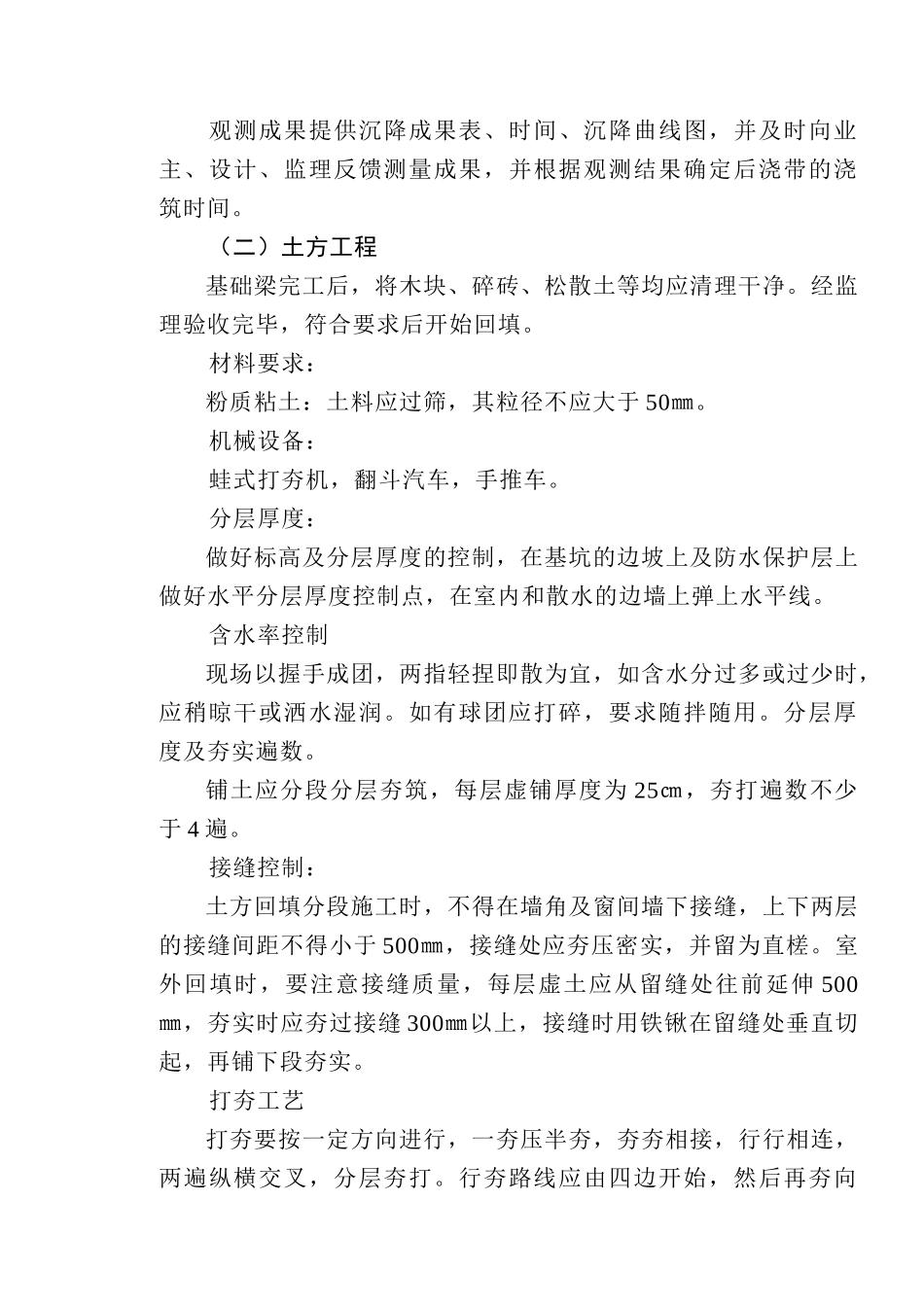

根据现场实际情况,在基坑
