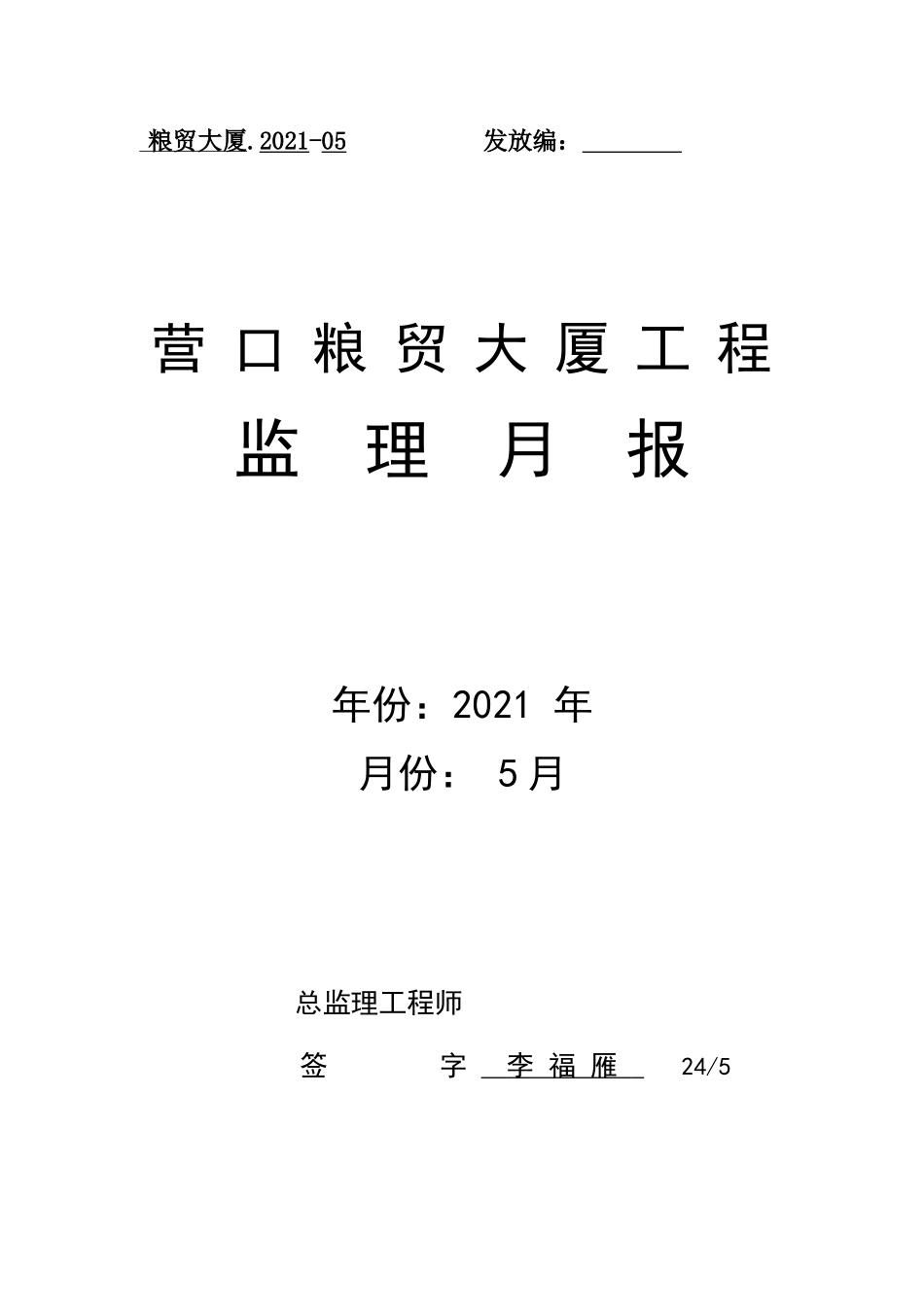

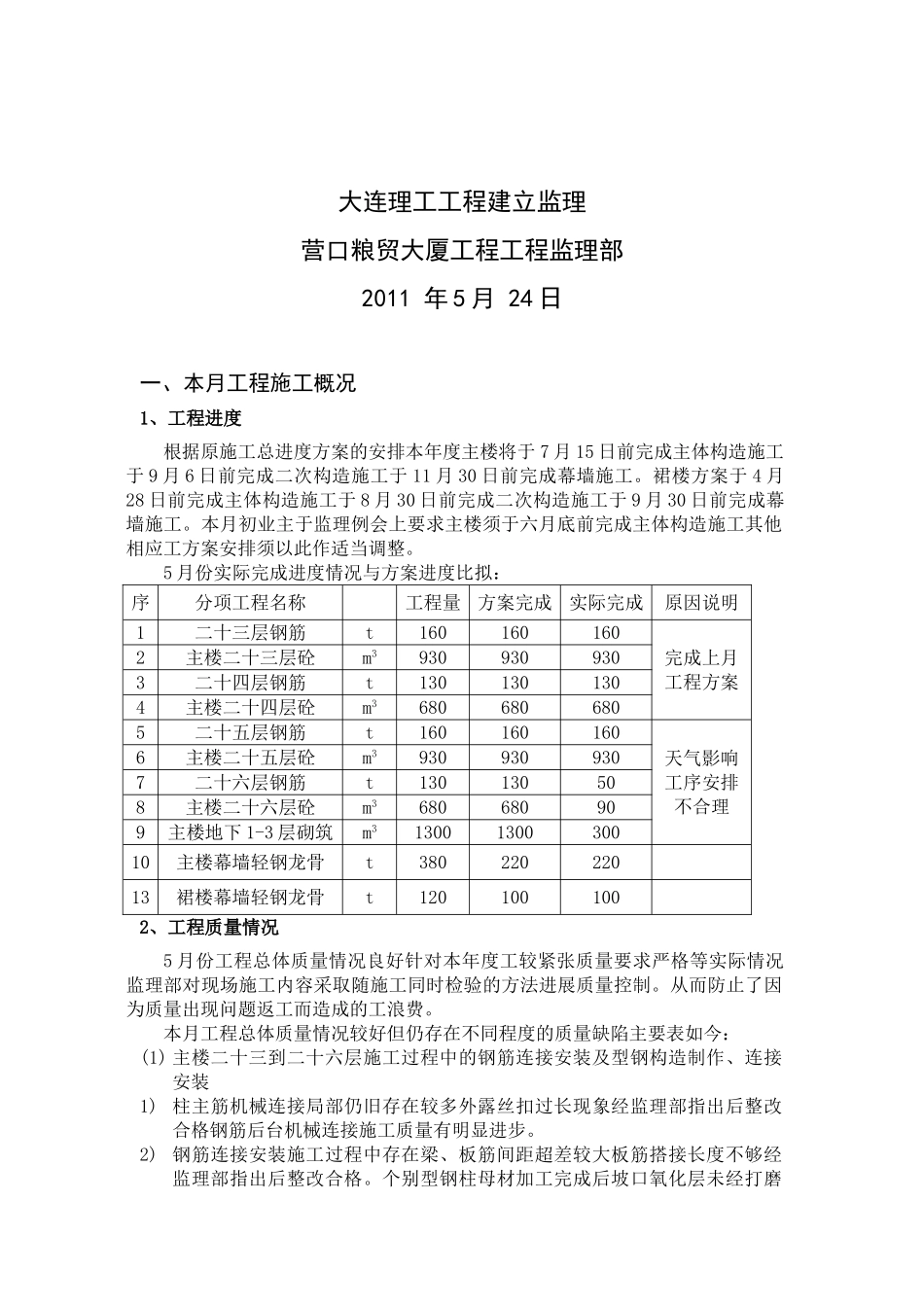

2021-05发放编:营口粮贸大厦工程监理月报年份:2021年月份:5月总监理工程师签字李福雁24/5大连理工工程建立监理营口粮贸大厦工程工程监理部2011年5月24日一、本月工程施工概况1、工程进度根据原施工总进度方案的安排本年度主楼将于7月15日前完成主体构造施工于9月6日前完成二次构造施工于11月30日前完成幕墙施工
裙楼方案于4月28日前完成主体构造施工于8月30日前完成二次构造施工于9月30日前完成幕墙施工
本月初业主于监理例会上要求主楼须于六月底前完成主体构造施工其他相应工方案安排须以此作适当调整
5月份实际完成进度情况与方案进度比拟:序分项工程名称工程量方案完成实际完成原因说明1二十三层钢筋t160160160完成上月工程方案2主楼二十三层砼m39309309303二十四层钢筋t1301301304主楼二十四层砼m36806806805二十五层钢筋t160160160天气影响工序安排不合理6主楼二十五层砼m39309309307二十六层钢筋t130130508主楼二十六层砼m3680680909主楼地下1-3层砌筑m31300130030010主楼幕墙轻钢龙骨t38022022013裙楼幕墙轻钢龙骨t1201001002、工程质量情况5月份工程总体质量情况良好针对本年度工较紧张质量要求严格等实际情况监理部对现场施工内容采取随施工同时检验的方法进展质量控制
从而防止了因为质量出现问题返工而造成的工浪费
本月工程总体质量情况较好但仍存在不同程度的质量缺陷主要表如今:(1)主楼二十三到二十六层施工过程中的钢筋连接安装及型钢构造制作、连接安装1)柱主筋机械连接局部仍旧存在较多外露丝扣过长现象经监理部指出后整改合格钢筋后台机械连接施工质量有明显进步
2)钢筋连接安装施工过程中存在梁、板筋间距超差较大板筋搭接长度不够经监理部指出后整改合格

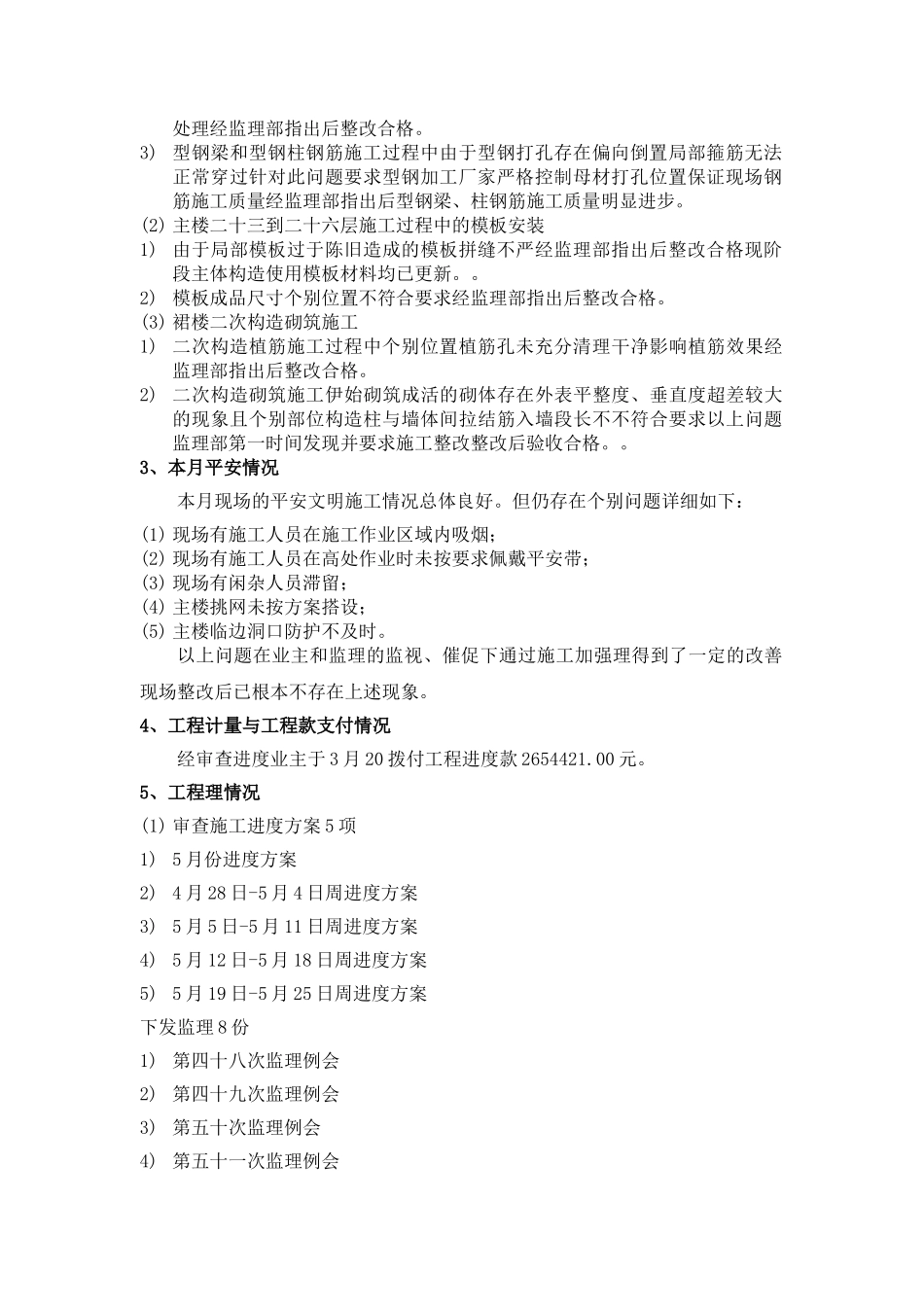

个别型钢柱母材加工完成
