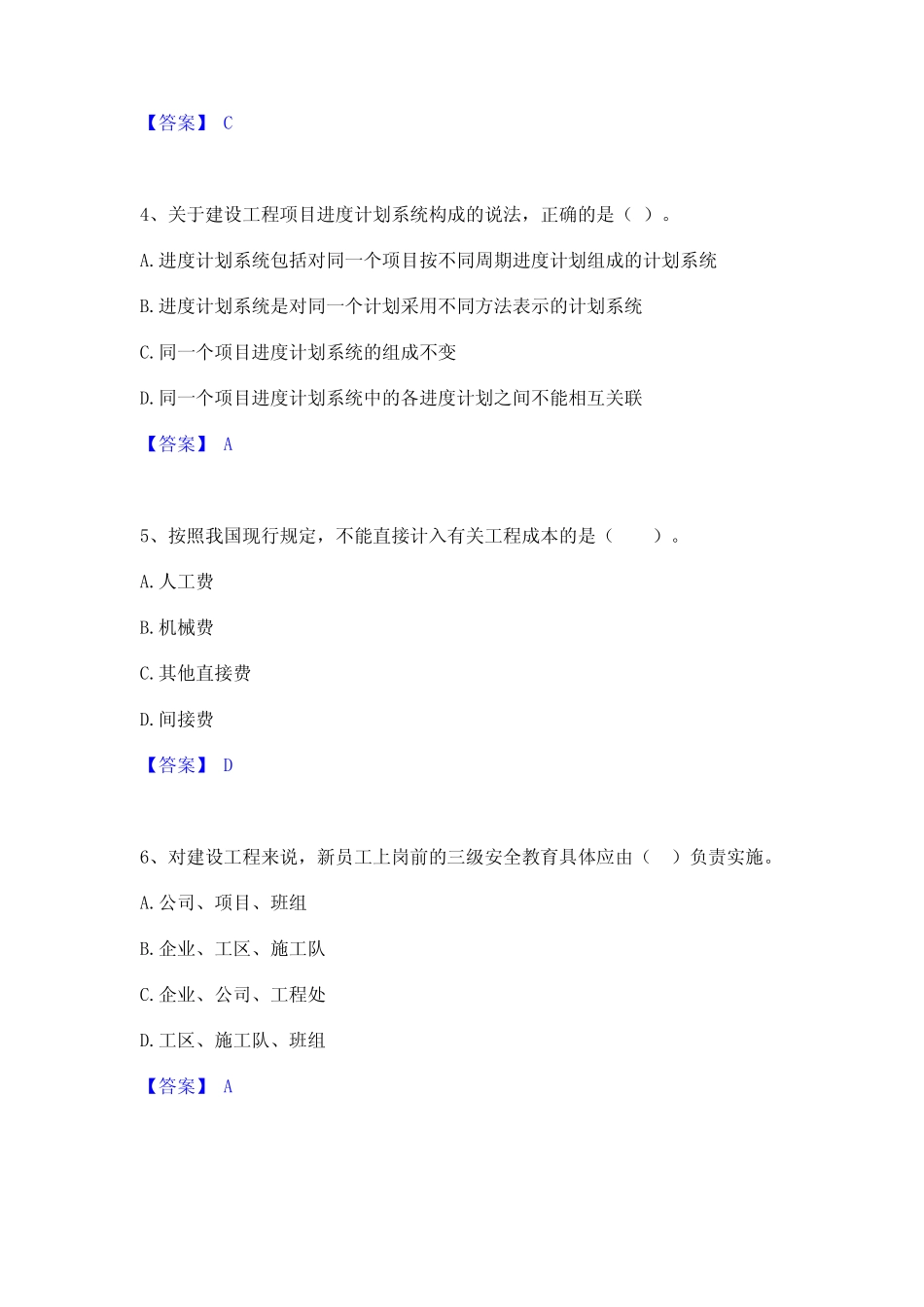

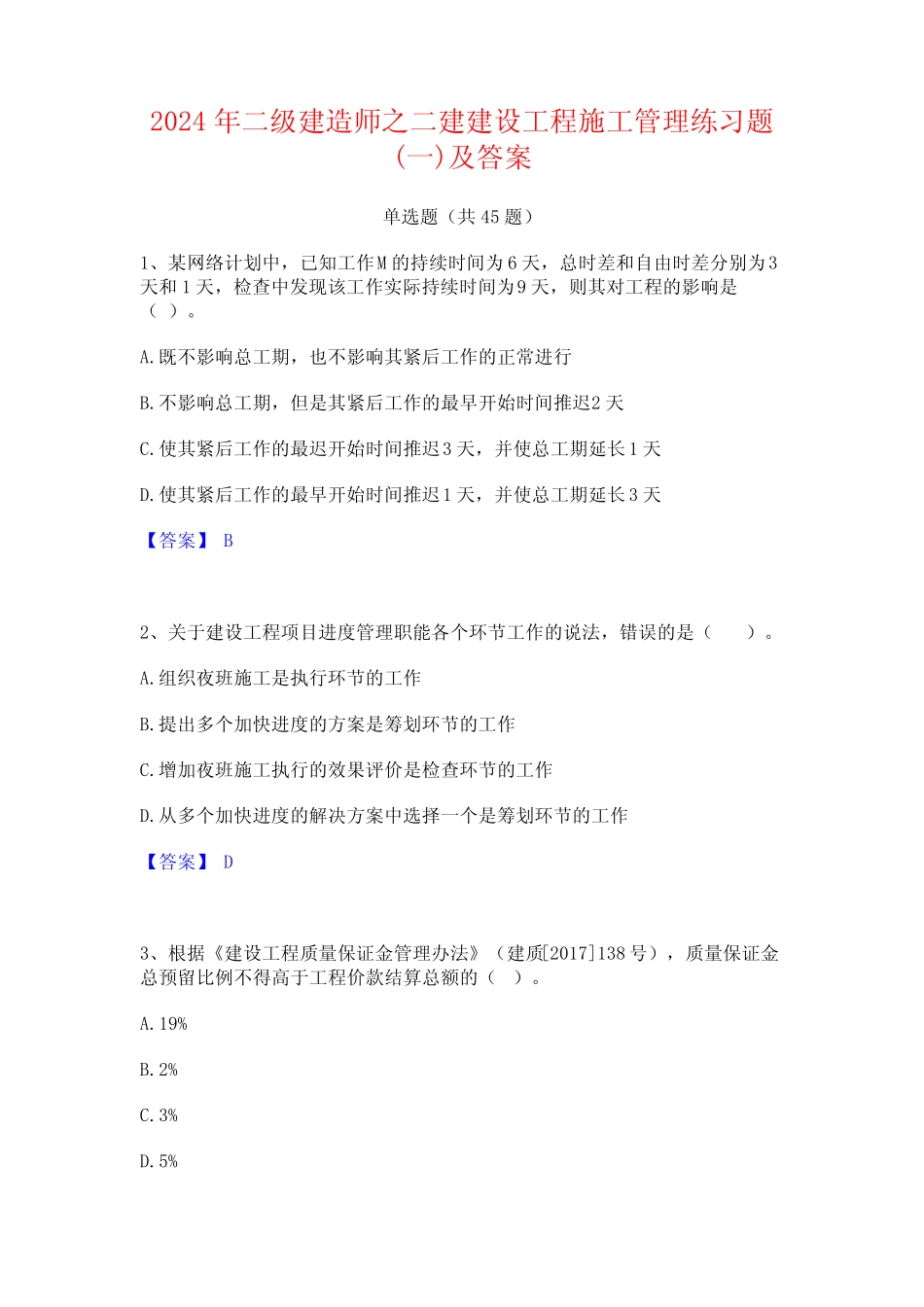

2024年二级建造师之二建建设工程施工管理练习题(一)及答案单选题(共45题)1、某网络计划中,已知工作M的持续时间为6天,总时差和自由时差分别为3天和1天,检查中发现该工作实际持续时间为9天,则其对工程的影响是()。A.既不影响总工期,也不影响其紧后工作的正常进行B.不影响总工期,但是其紧后工作的最早开始时间推迟2天C.使其紧后工作的最迟开始时间推迟3天,并使总工期延长1天D.使其紧后工作的最早开始时间推迟1天,并使总工期延长3天【答案】B2、关于建设工程项目进度管理职能各个环节工作的说法,错误的是()。A.组织夜班施工是执行环节的工作B.提出多个加快进度的方案是筹划环节的工作C.增加夜班施工执行的效果评价是检查环节的工作D.从多个加快进度的解决方案中选择一个是筹划环节的工作【答案】D3、根据《建设工程质量保证金管理办法》(建质[2017]138号),质量保证金总预留比例不得高于工程价款结算总额的()。A.19%B.2%C.3%D.5%【答案】C4、关于建设工程项目进度计划系统构成的说法,正确的是()。A.进度计划系统包括对同一个项目按不同周期进度计划组成的计划系统B.进度计划系统是对同一个计划采用不同方法表示的计划系统C.同一个项目进度计划系统的组成不变D.同一个项目进度计划系统中的各进度计划之间不能相互关联【答案】A5、按照我国现行规定,不能直接计入有关工程成本的是()。A.人工费B.机械费C.其他直接费D.间接费【答案】D6、对建设工程来说,新员工上岗前的三级安全教育具体应由()负责实施。A.公司、项目、班组B.企业、工区、施工队C.企业、公司、工程处D.工区、施工队、班组【答案】A7、在事件风险量的区域划分中,风险事件一旦发生,会造成重大损失,但发生的概率却极小的区域是()。A.风险区AB.风险区BC.风险区CD.风险区D【答案】B8、根据《建设工程安全生产管理条例》,施工单位对达到一定规模的危险性较大的分部分项工程编制专项施工方案,经施工单位技术负责人和()签字后实施。A.项目经理B.总监理工程师C.项目技术负责人D.建设单位项目负责人【答案】B9、根据《建设工程工程量清单计价规范》,发包人应在工程开工后的28天内预付安全文明工费总额的()。A.50%B.90%C.60%D.100%【答案】A10、下列施工方进度控制的措施中属于技术措施的选项是()。A.选用对实现施工进度目标有利的施工技术B.采用加快施工进度的经济激励措施C.重视信息技术在进度控制中的应用D.选用合适的发承包模式【答案】A11、根据《建设工程量清单计价规范》GB50500—2013,关于提前竣工的说法,正确的是()。A.招标人压缩的工期天数不得超过定额工期的50%B.工程实施过程中,发包人要求合同工程提前竣工,可以不征求承包人意见C.发承包双方约定提前竣工每日历天应补偿额度,与结算款一并支付D.赶工费用包括人工费、材料费、机械费以及履约保函手续费的增加【答案】C12、施工方进度控制管理措施涉及管理的思想、方法、手段以及承发包模式、合同类型与风险管理等,其中,工程承发包模式主要影响()。A.工作之间的逻辑关系B.工程实施的组织与协调C.施工技术的选用D.经济激励措施的效力【答案】B13、某新建工程,采购一批Φ12的螺纹钢筋200t,钢筋的供应价格为4280元/t,运费为60元/t,运输损耗为0.25%,采购保管费率为1%,则该钢筋的采购单价为()元。A.3999.9B.4030C.4350.85D.4394.36【答案】D14、下列进度控制措施中,属于管理措施的是()。A.编制工程资源需求计划B.应用互联网进行进度控制C.制定进度控制工作流程D.选择先进的施工技术【答案】B15、影响项目目标实现的决定性因素是()。A.人B.工具C.方法D.组织【答案】D16、建设工程定额中的人工定额,也称为()。A.计日工定额B.劳动定额C.消耗定额D.行业定额【答案】B17、对竣工工程的成本核算,应区分为竣工工程现场成本和竣工工程完全成本,分别由项目管理机构和企业财务部门进行核算分析,其目的在于分别()。A.评价项目成本效益,评价财务管理效果B.核算企业经营效益,考核项目管理绩效C.评价财务管理效果,评价项目成本效益D.考核项目管理绩效,考核企业经营效益【答案】D18、关于工程成本会计核算、业务...
