厨房、阳台、卫生间防水施工工艺标准一、工艺流程1、适用范围室内阳台、厨房等部位的JS防水层施工
2、工艺流程基层处理→1:3水泥砂浆找坡层→聚氨脂加强层→JS防水层→闭水试验→排浆→管道、支墩施工→闭水试验
3、基层处理水电管、烟道等安装完成,并采用细石混凝土吊洞;完成后对需做防水的房间结构板进行24小时闭水;如发现混凝土结构有裂缝,应对裂缝进行修补;4、找坡层采用1:3水泥砂浆向地漏处找坡(最薄处20mm),无地漏的厨房可不找坡,表面压光
平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm;5、防水找平层施工完成后,停止后续工作施工,在室内工作基本完成后(交房前2~3个月)统一进行防水厨、卫、阳台等室内防水施工及排水支管、支墩施工
6、聚氨脂加强层在管道、地漏等周边,阴阳角等部位分多遍做1
2mm厚200mm宽双组份非焦油聚氨脂加强层

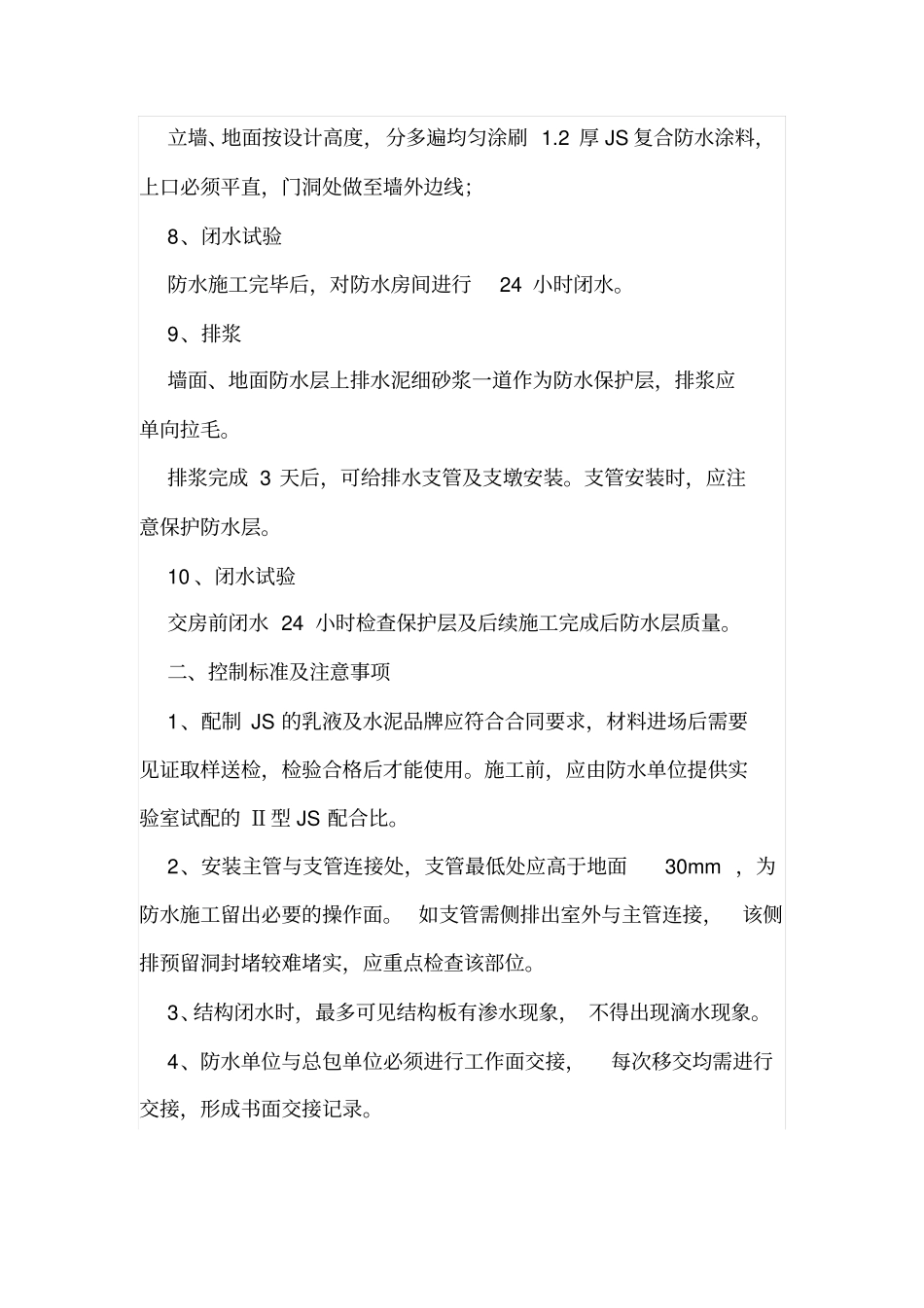

7、JS复合防水涂料立墙、地面按设计高度,分多遍均匀涂刷1
2厚JS复合防水涂料,上口必须平直,门洞处做至墙外边线;8、闭水试验防水施工完毕后,对防水房间进行24小时闭水
9、排浆墙面、地面防水层上排水泥细砂浆一道作为防水保护层,排浆应单向拉毛
排浆完成3天后,可给排水支管及支墩安装
支管安装时,应注意保护防水层
10、闭水试验交房前闭水24小时检查保护层及后续施工完成后防水层质量
二、控制标准及注意事项1、配制JS的乳液及水泥品牌应符合合同要求,材料进场后需要见证取样送检,检验合格后才能使用
施工前,应由防水单位提供实验室试配的Ⅱ型JS配合比
2、安装主管与支管连接处,支管最低处应高于地面30mm,为防水施工留出必要的操作面
如支管需侧排出室外与主管连接,该侧排预留洞封堵较难堵实,应重点检查该部位
3、结构闭水时,最多可见结构板有渗水现象,不得出现滴水现象
4、防水单位与总包单位必须进行工作面交接
