双梁门式起重机安装施工方案卫华起重机有限公司二00九年目录一、基本情况二、起重机吊装的工艺装备和吊装方法三、门式起重机安装施工工艺顺序图四、起重机安装工艺1、起重机安装前准备工作2、起重机桥架安装3、主梁垫架制作4、下横梁的吊装5、支腿吊装6、主梁吊装7、小车吊装8、司机室吊装9、附属设施的吊装五、电气安装六、起重机安装负荷试验七、起重机安装竣工交验八、起重机安装质量保证措施九、安全技术保证措施十、施工进度保证措施双梁门式起重机安装施工方案一、基本情况1、贵公司新购进门式起重机台,需在生产区现场安装于吊车轨道上,轨道全长m

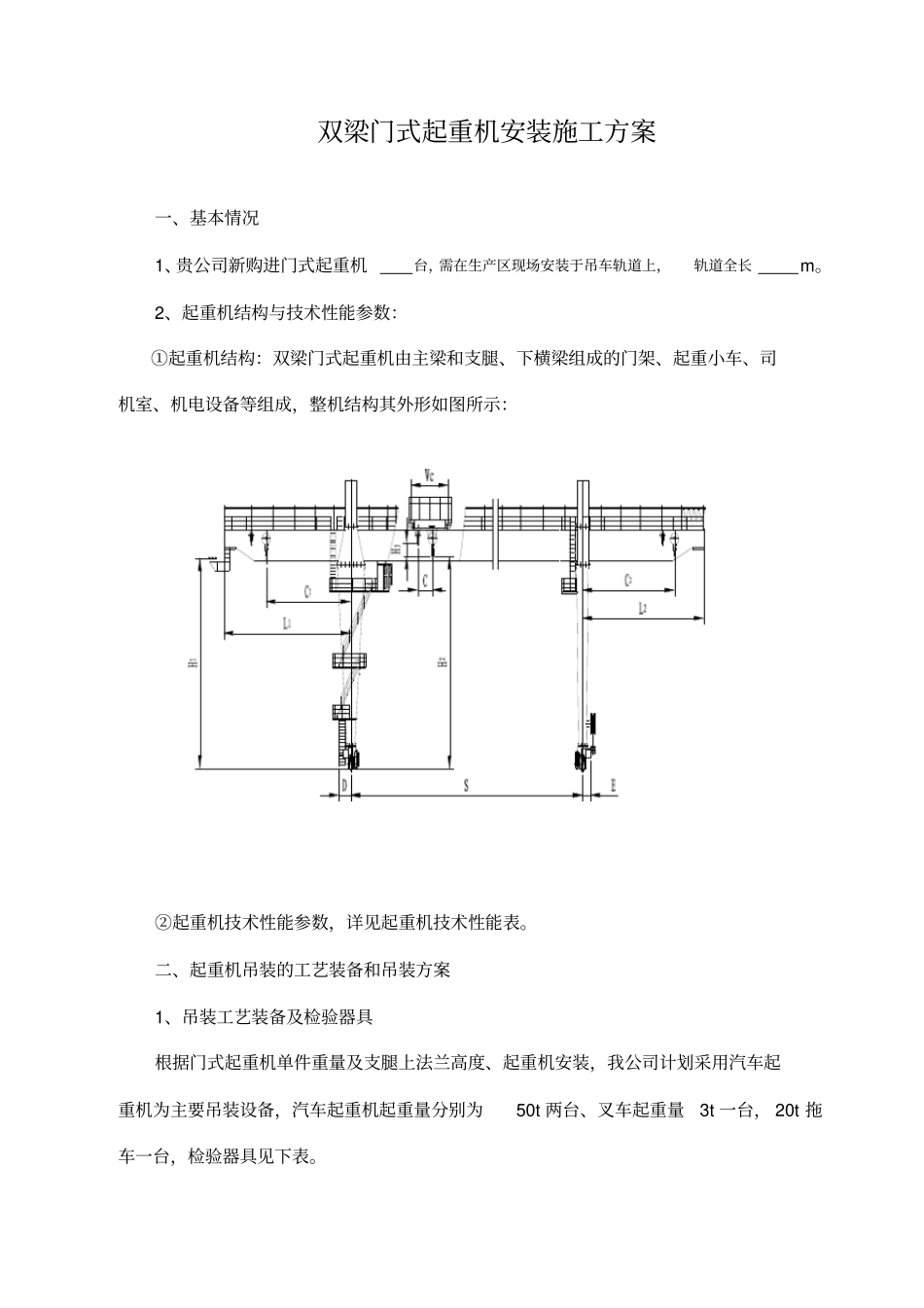

2、起重机结构与技术性能参数:①起重机结构:双梁门式起重机由主梁和支腿、下横梁组成的门架、起重小车、司机室、机电设备等组成,整机结构其外形如图所示:②起重机技术性能参数,详见起重机技术性能表
二、起重机吊装的工艺装备和吊装方案1、吊装工艺装备及检验器具根据门式起重机单件重量及支腿上法兰高度、起重机安装,我公司计划采用汽车起重机为主要吊装设备,汽车起重机起重量分别为50t两台、叉车起重量3t一台,20t拖车一台,检验器具见下表
序号仪器设备名称仪器设备能力仪器设备数量1经伟仪J6E12水准仪DS313框式水平仪250×25014兆欧表SL-500V、SL-1000V15钢卷尺30m、50m各16角尺(二级以上)315×20037游标卡尺0
02mm(0
03mm)×0-1000mm28塞尺29钢丝φ0
52200m10重锤150kg211千分尺0-700mm112百分表0-10min113钢丝支架及滑轮22、吊装方法根据起重机使用现场条件和吊装具体要求,我公司确定采用如下步骤安装:①在地面把分段制造的主梁联接组对;②驱动台车与下横连接;③在轨道上安装固定下横梁;④安装支腿;⑤吊装主梁就位与支腿连接;⑥吊装起重小车就位;⑦各连接接头及小件安装;⑧
