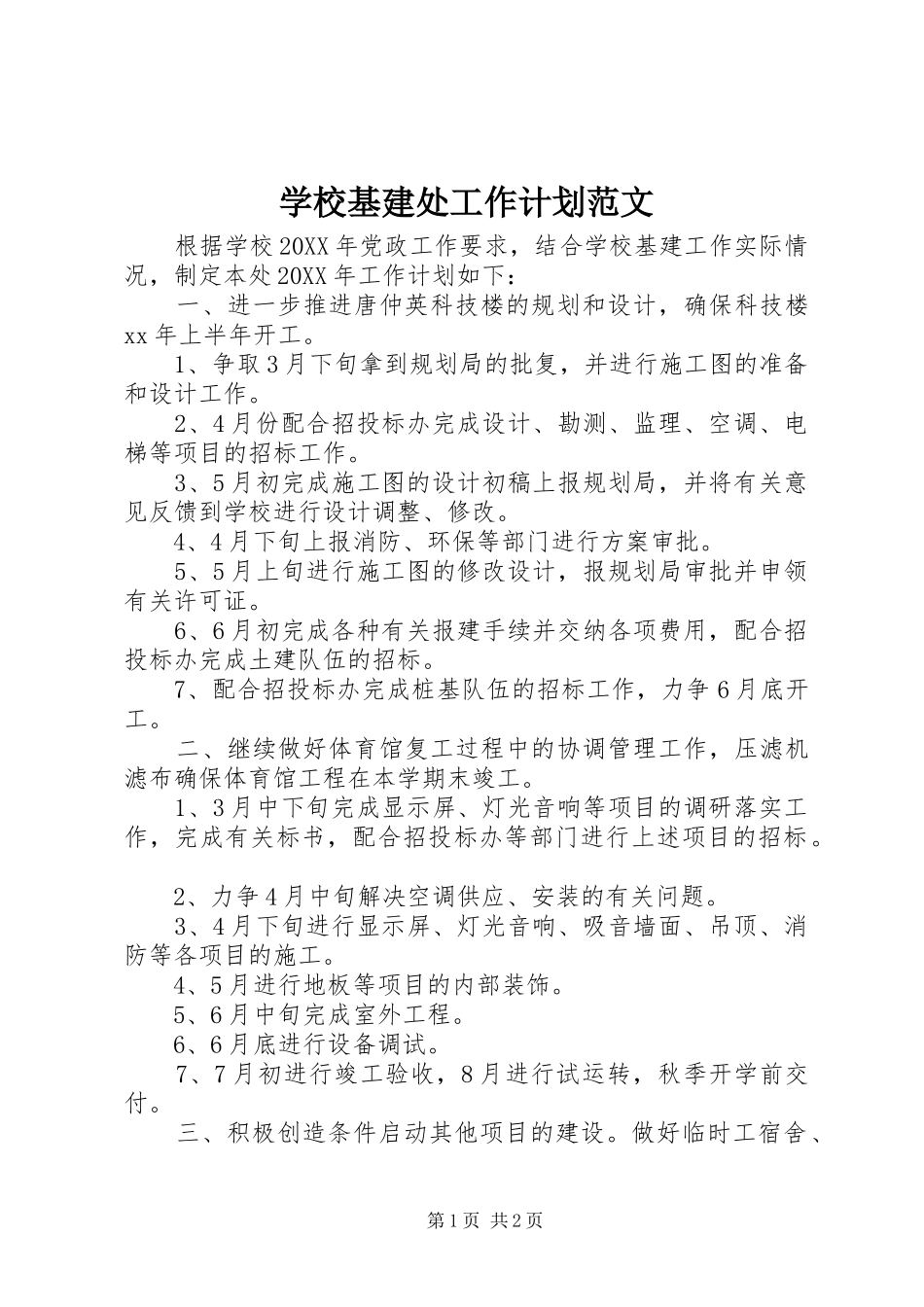

学校基建处工作计划范文根据学校20XX年党政工作要求,结合学校基建工作实际情况,制定本处20XX年工作计划如下:一、进一步推进唐仲英科技楼的规划和设计,确保科技楼xx年上半年开工
1、争取3月下旬拿到规划局的批复,并进行施工图的准备和设计工作
2、4月份配合招投标办完成设计、勘测、监理、空调、电梯等项目的招标工作
3、5月初完成施工图的设计初稿上报规划局,并将有关意见反馈到学校进行设计调整、修改
4、4月下旬上报消防、环保等部门进行方案审批
5、5月上旬进行施工图的修改设计,报规划局审批并申领有关许可证
6、6月初完成各种有关报建手续并交纳各项费用,配合招投标办完成土建队伍的招标
7、配合招投标办完成桩基队伍的招标工作,力争6月底开工
二、继续做好体育馆复工过程中的协调管理工作,压滤机滤布确保体育馆工程在本学期末竣工
1、3月中下旬完成显示屏、灯光音响等项目的调研落实工作,完成有关标书,配合招投标办等部门进行上述项目的招标
2、力争4月中旬解决空调供应、安装的有关问题
3、4月下旬进行显示屏、灯光音响、吸音墙面、吊顶、消防等各项目的施工
4、5月进行地板等项目的内部装饰
5、6月中旬完成室外工程
6、6月底进行设备调试
7、7月初进行竣工验收,8月进行试运转,秋季开学前交付
三、积极创造条件启动其他项目的建设

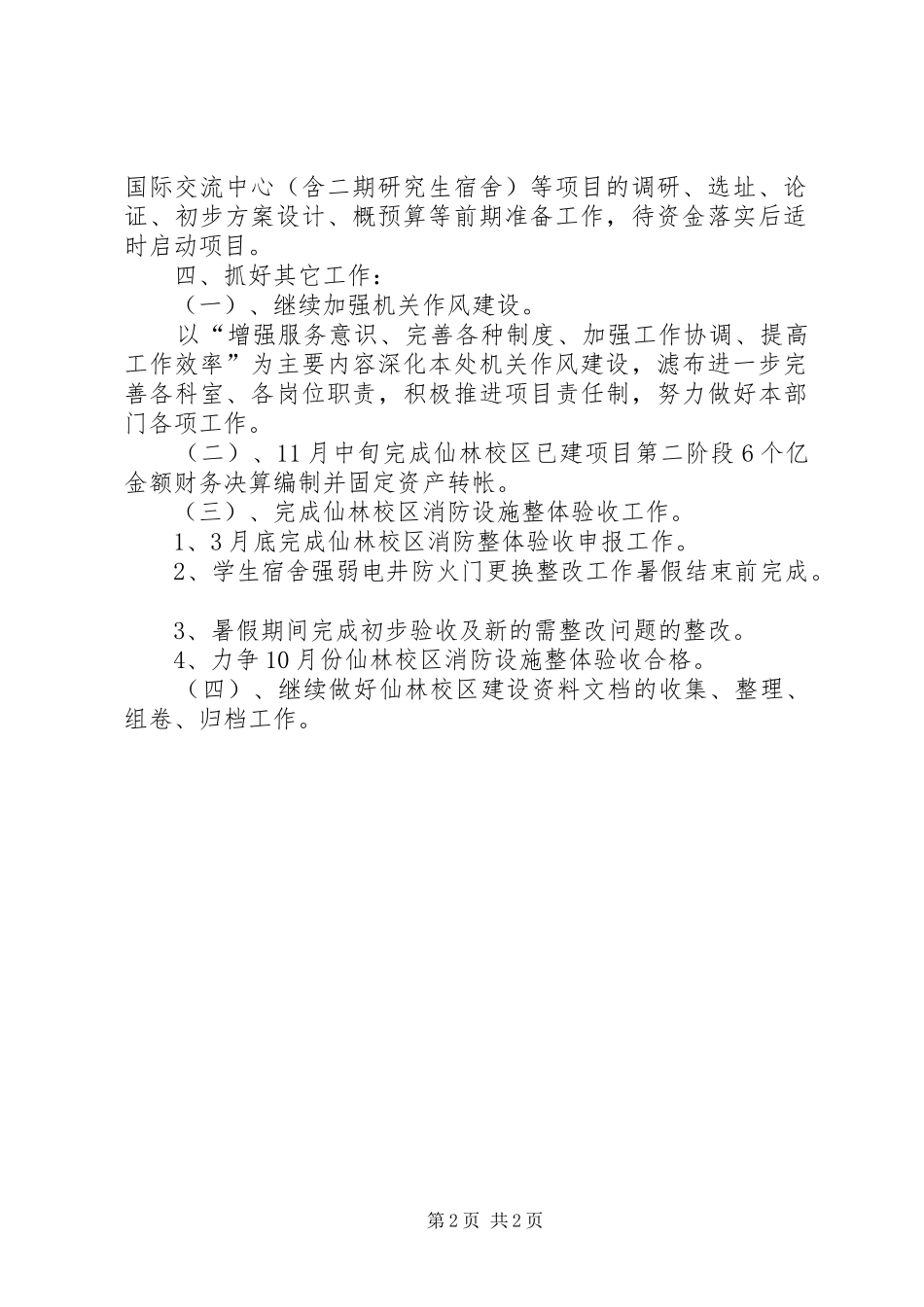

做好临时工宿舍、第1页共2页国际交流中心(含二期研究生宿舍)等项目的调研、选址、论证、初步方案设计、概预算等前期准备工作,待资金落实后适时启动项目
四、抓好其它工作:(一)、继续加强机关作风建设
以“增强服务意识、完善各种制度、加强工作协调、提高工作效率”为主要内容深化本处机关作风建设,滤布进一步完善各科室、各岗位职责,积极推进项目责任制,努力做好本部门各项工作
(二)、11月中旬完成仙林校区已建项目第二阶段6个亿金额财务决算编制并固定资产转帐
(三)、完成仙林校区消
