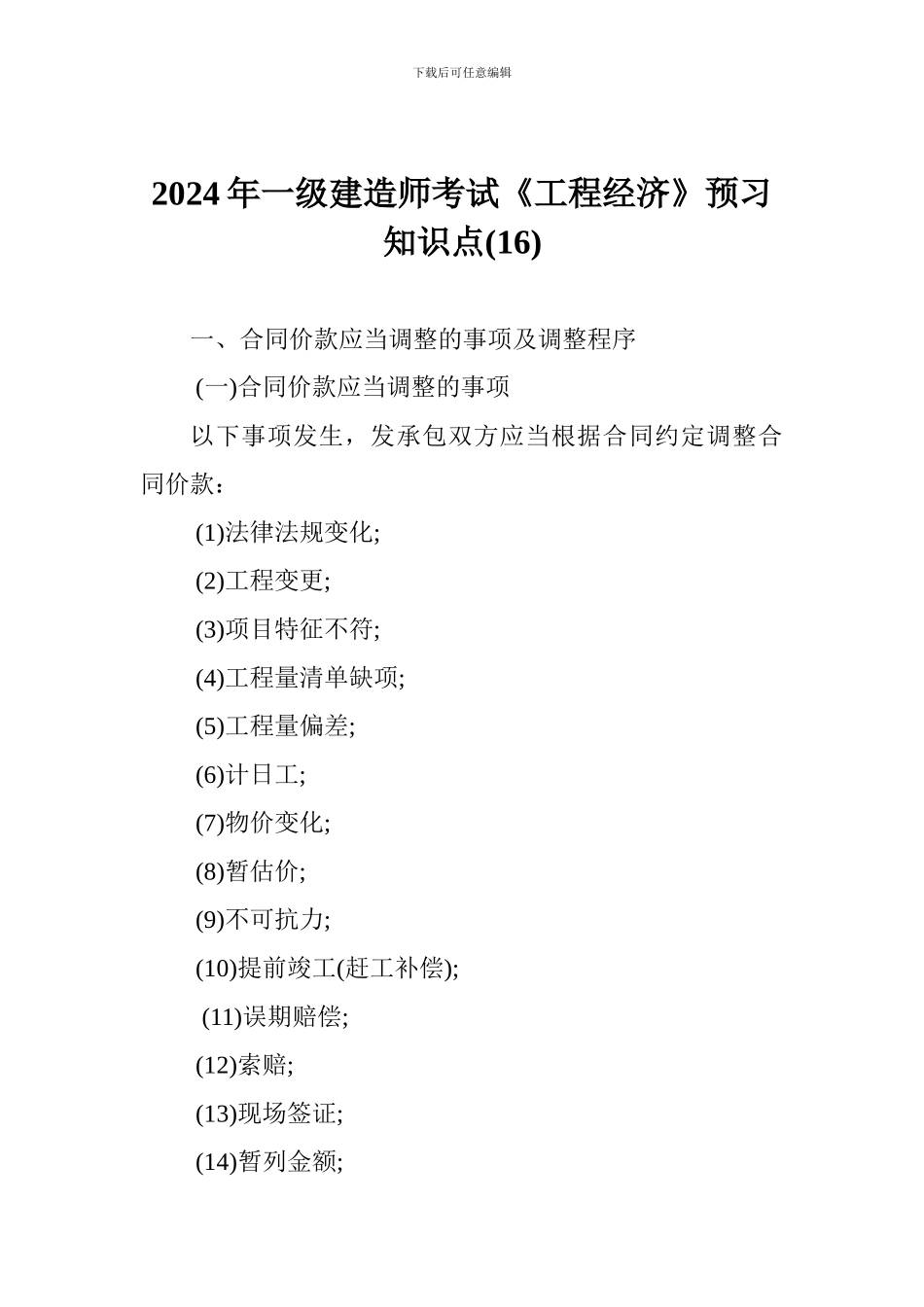

下载后可任意编辑2024年一级建造师考试《工程经济》预习知识点(16)一、合同价款应当调整的事项及调整程序(一)合同价款应当调整的事项以下事项发生,发承包双方应当根据合同约定调整合同价款:(1)法律法规变化;(2)工程变更;(3)项目特征不符;(4)工程量清单缺项;(5)工程量偏差;(6)计日工;(7)物价变化;(8)暂估价;(9)不可抗力;(10)提前竣工(赶工补偿);(11)误期赔偿;(12)索赔;(13)现场签证;(14)暂列金额;下载后可任意编辑(15)发承包双方约定的其他调整事项
(二)合同价款调整的程序合同价款调整应根据以下程序进行:(1)出现合同价款调增事项(不含工程量偏差、计日工、现场签证、索赔)后的14天内,承包人应向发包人提交合同价款调增报告并附上相关资料;承包人在14天内未提交合同价款调增报告的,应视为承包人对该事项不存在调整价款请求
(2)出现合同价款调减事项(不含工程量偏差、施工索赔)后的14天内,发包人应向承包人提交合同价款调减报告并附相关资料;发包人在14天内未提交合同价款调减报告的,应视为发包人对该事项不存在调整价款请求
(3)发(承)包人应在收到承(发)包人合同价款调增(减)报告及相关资料之日起14天内对其核实,予以确认的应书面通知承(发)包人
当有疑问时,应向承(发)包人提出协商意见
发(承)包人在收到合同价款调增(减)报告之日起14天内未确认也未提出协商意见的,应视为承(发)包人提交的合同价款调增(减)报告已被发(承)包人认可
发(承)包人提出协商意见的,承(发)包人应在收到协商意见后的14天内对其核实,予以确认的应书面通知发(承)包人
承(发)包人在收到发(承)包人的协商意见后14天内既不确认也未提出不同意见的,应视为发(承)包人提出的意见已被承的意见已被承下载后可任意编辑(发)包人认可

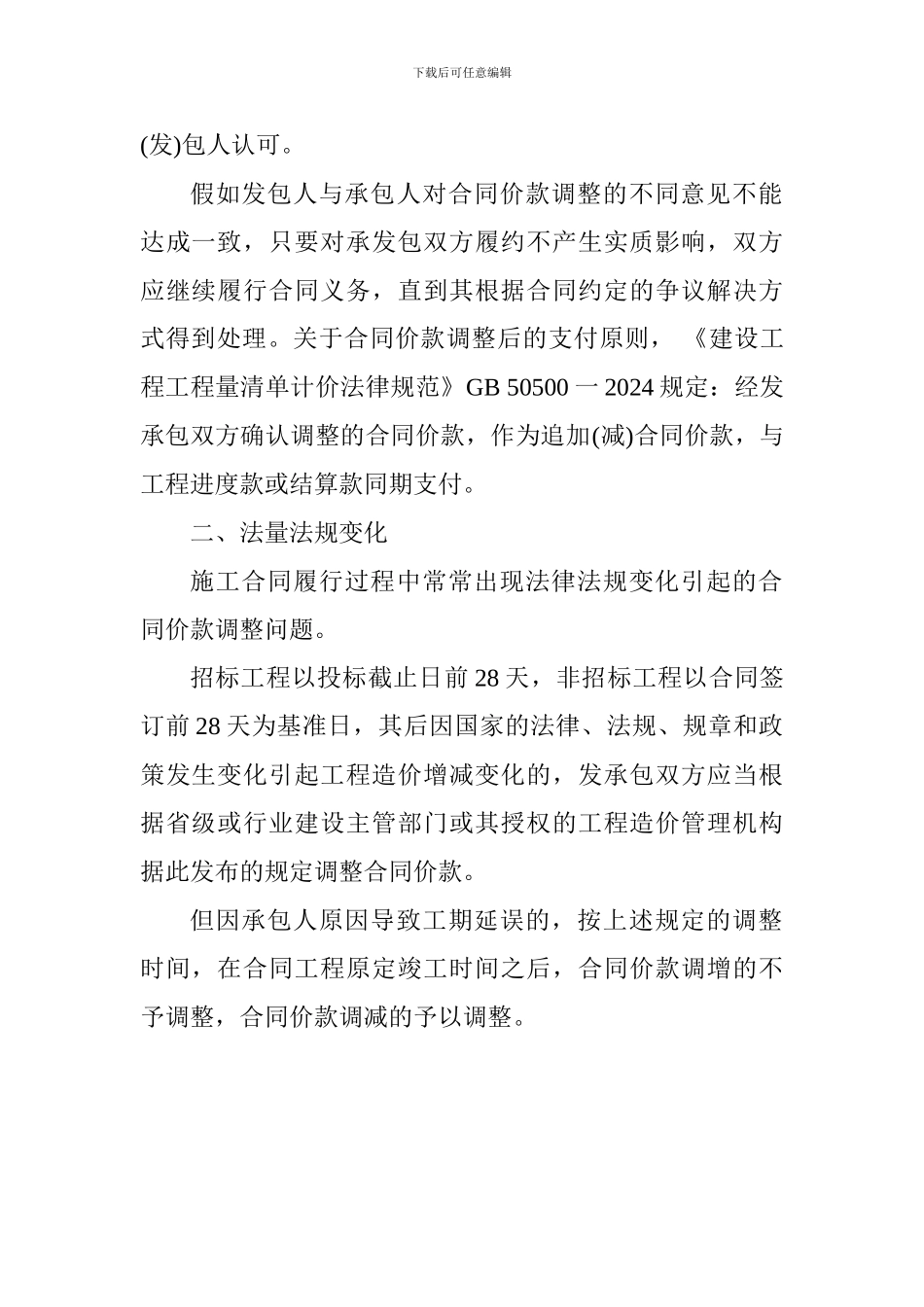

假如发包人与承包人对合同价款调整的不同意见不能
