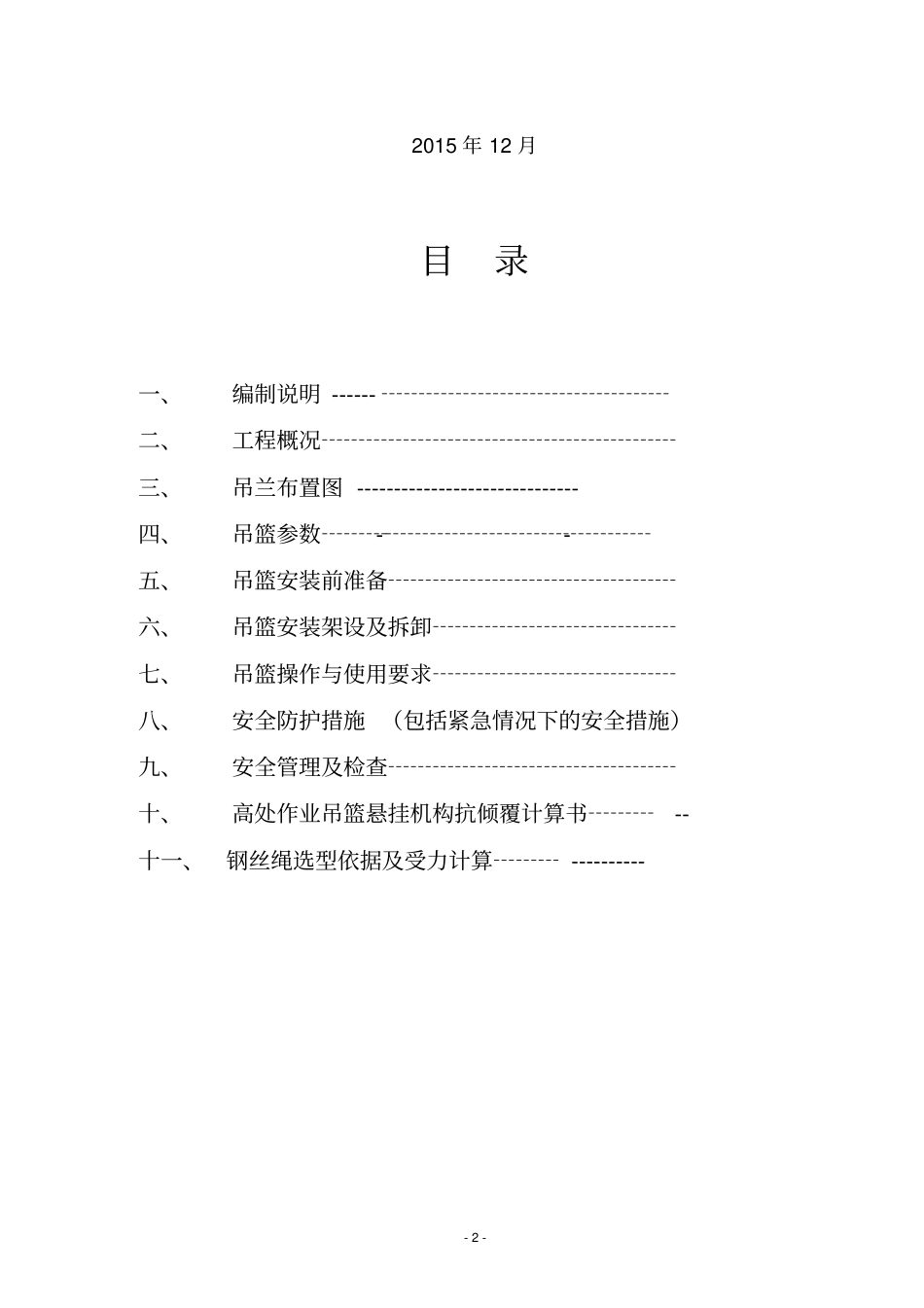

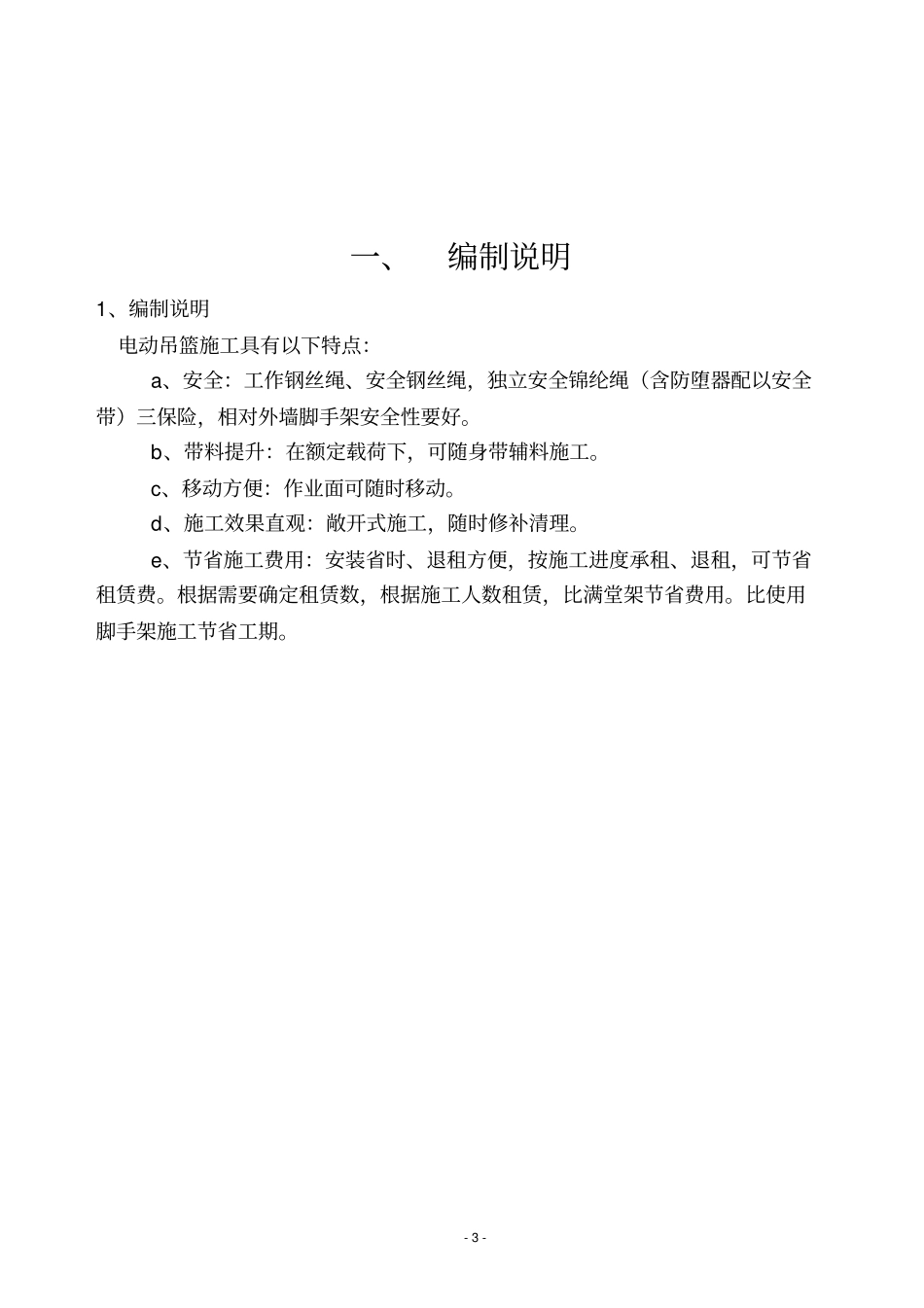

-1-仪征碧桂园一期A标段吊篮安装拆卸方案编制:李栋栋审核:朱建华审批:唐云文无锡市雨琦机械制造有限公司-2-2015年12月目录一、编制说明------┄┄┄┄┄┄┄┄┄┄┄┄┄二、工程概况┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄三、吊兰布置图------------------------------四、吊篮参数┄┄┄-┄┄┄┄┄┄┄┄┄┄┄┄-五、吊篮安装前准备┄┄┄┄┄┄┄┄┄┄┄┄┄六、吊篮安装架设及拆卸┄┄┄┄┄┄┄┄┄┄┄七、吊篮操作与使用要求┄┄┄┄┄┄┄┄┄┄┄八、安全防护措施(包括紧急情况下的安全措施)九、安全管理及检查┄┄┄┄┄┄┄┄┄┄┄┄┄十、高处作业吊篮悬挂机构抗倾覆计算书┄┄┄--十一、钢丝绳选型依据及受力计算┄┄┄-----------3-一、编制说明1、编制说明电动吊篮施工具有以下特点:a、安全:工作钢丝绳、安全钢丝绳,独立安全锦纶绳(含防堕器配以安全带)三保险,相对外墙脚手架安全性要好
b、带料提升:在额定载荷下,可随身带辅料施工
c、移动方便:作业面可随时移动
d、施工效果直观:敞开式施工,随时修补清理
e、节省施工费用:安装省时、退租方便,按施工进度承租、退租,可节省租赁费
根据需要确定租赁数,根据施工人数租赁,比满堂架节省费用
比使用脚手架施工节省工期
-4-二、工程概况1.工程名称:仪征碧桂园一期工程A标段(1、2#楼)2.工程地址:仪征市文兴路3.承租方:江苏省顺通建设集团有限公司4.总包:江苏顺通建设集团有限公司5
施工单位:江苏顺通建设集团有限公司6
监理单位:江苏高智项目管理有限公司7
工程内容:1、2号楼吊篮安装拆卸8
方案说明:针对该工程的特点,采用如下架设方案:采用标准ZLP630吊篮,最长拼接长度6米,其中1#楼安装高度96
60米,2#楼安装高度87
在塔吊和施工电梯处暂不安装
待后期拆除后再进行吊篮施工
