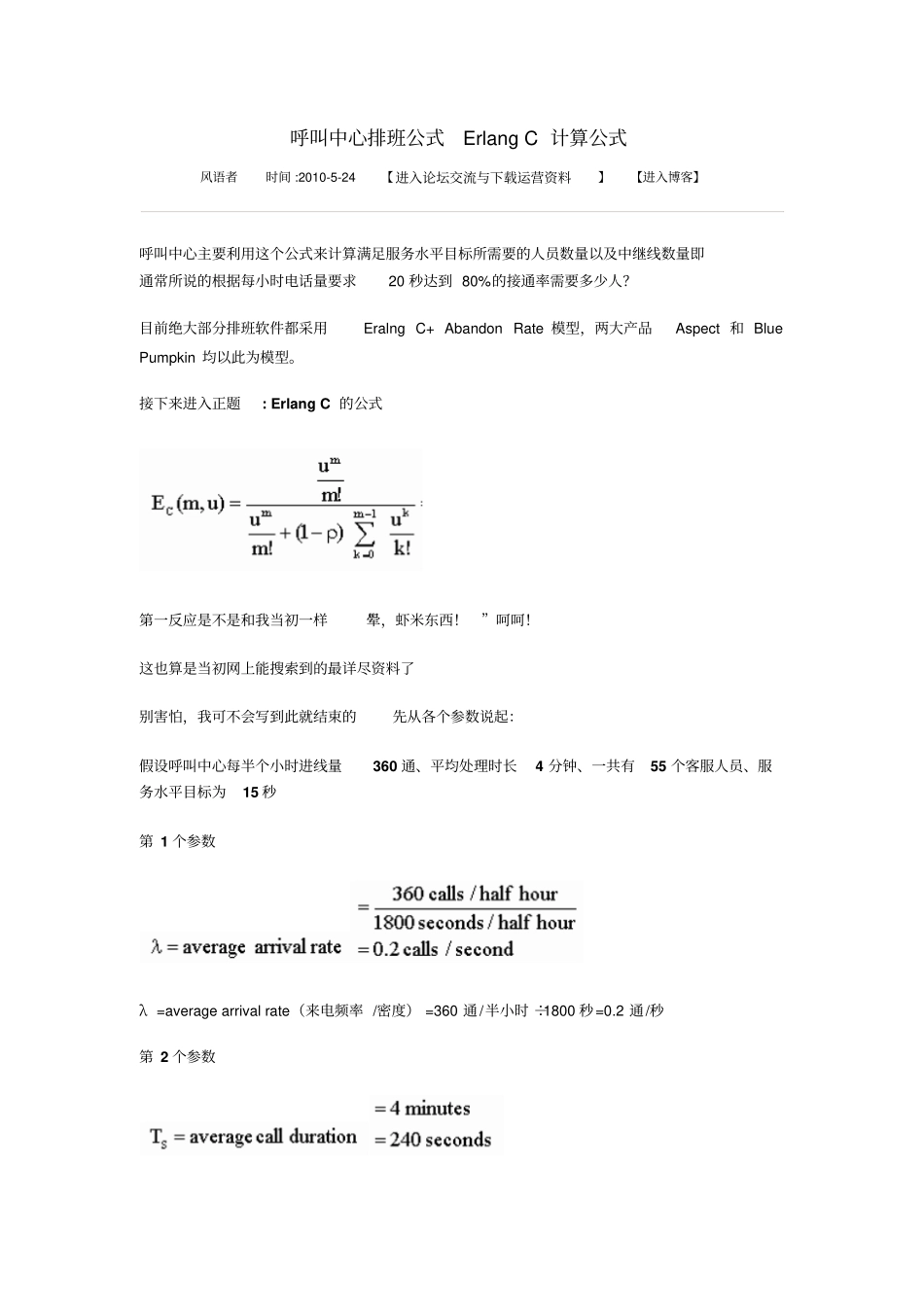

呼叫中心排班公式ErlangC计算公式风语者时间:2010-5-24【进入论坛交流与下载运营资料】【进入博客】呼叫中心主要利用这个公式来计算满足服务水平目标所需要的人员数量以及中继线数量即通常所说的根据每小时电话量要求20秒达到80%的接通率需要多少人
目前绝大部分排班软件都采用EralngC+AbandonRate模型,两大产品Aspect和BluePumpkin均以此为模型
接下来进入正题:ErlangC的公式第一反应是不是和我当初一样“晕,虾米东西
这也算是当初网上能搜索到的最详尽资料了别害怕,我可不会写到此就结束的先从各个参数说起:假设呼叫中心每半个小时进线量360通、平均处理时长4分钟、一共有55个客服人员、服务水平目标为15秒第1个参数λ=averagearrivalrate(来电频率/密度)=360通/半小时÷1800秒=0

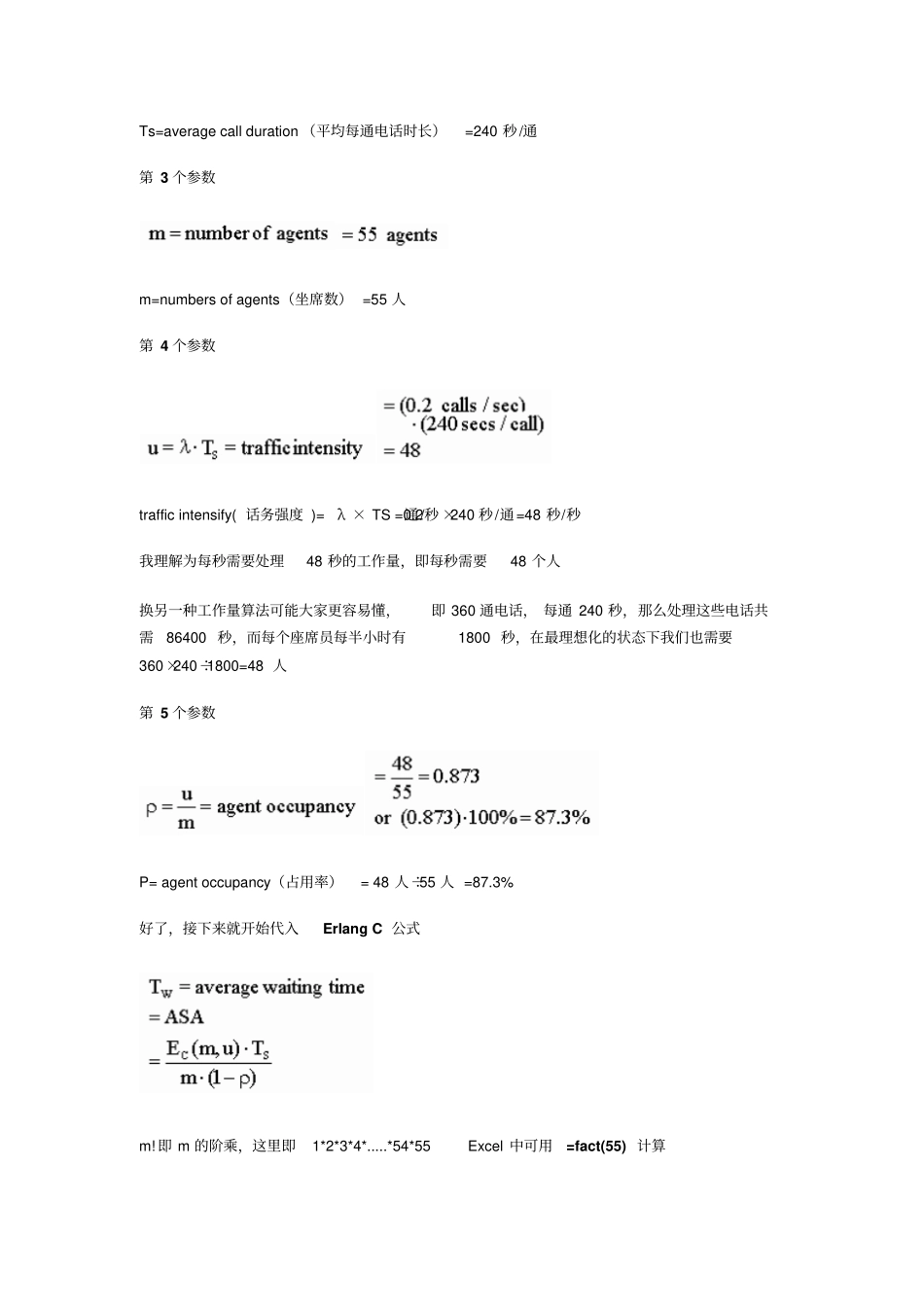

2通/秒第2个参数Ts=averagecallduration(平均每通电话时长)=240秒/通第3个参数m=numbersofagents(坐席数)=55人第4个参数trafficintensify(话务强度)=λ×TS=0
2通/秒×240秒/通=48秒/秒我理解为每秒需要处理48秒的工作量,即每秒需要48个人换另一种工作量算法可能大家更容易懂,即360通电话,每通240秒,那么处理这些电话共需86400秒,而每个座席员每半小时有1800秒,在最理想化的状态下我们也需要360×240÷1800=48人第5个参数P=agentoccupancy(占用率)=48人÷55人=87
3%好了,接下来就开始代入ErlangC公式m
即m的阶乘,这里即1*2*3*4*

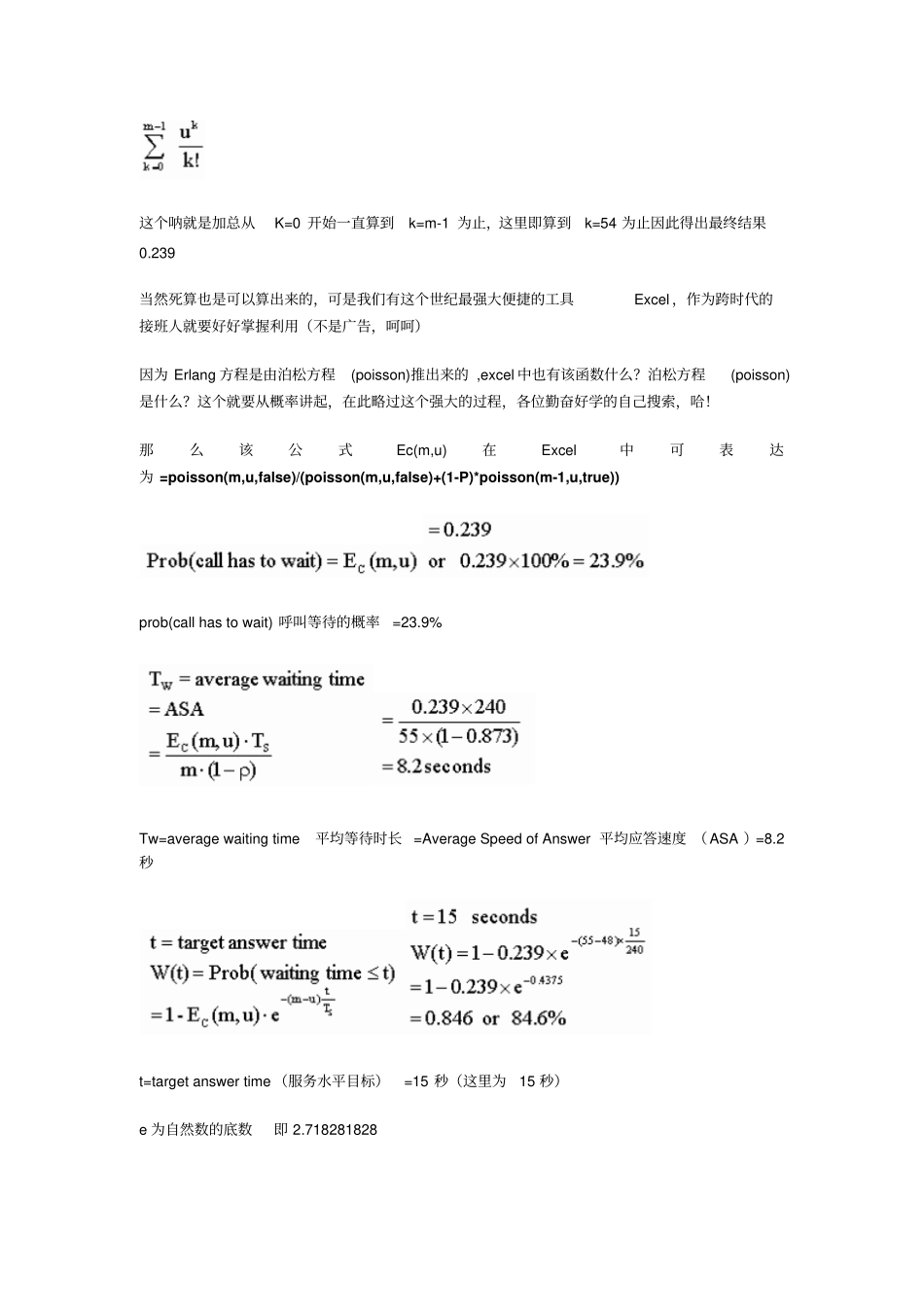

*54*55Excel中可用=fact(55)计算这个呐就是加总从K=0开始一直算到k=m-1为止,这里即算到k=54为止因此得出最终结果0
239当然死算也是可以
