实用标准文案精彩文档固结灌浆试验大纲1概述1
1试验目的根据设计要求,需对导流洞固结灌浆进行生产性试验,以进一步验证固结灌浆拟定的相关参数、工艺的可行性、合理性,根据导流洞前期开挖揭示的地质情况及关键部位特性,本试验部位选择在1#导流洞堵头段桩号0+938
265~0+957
015,先施工边排,后施工中间排加密排,遵循环间分序环内加密原则
2灌浆试验主要工程量堵头段灌浆试验现场钻孔灌浆施工的主要工程量见表1-1
环数单环孔数孔数(个)砼造孔(m)基岩钻孔(m)灌浆(m)灌灰(t)质量检查(孔)备注721147176
422052205661
57表1-1导流洞I标段生产性固结灌浆试验工程量表说明:工程量表中灌入干灰量为预估灌入量
3施工依据(1)《水工建筑物水泥灌浆施工技术规范》DL/T5148-2001;(2)《水利水电工程地质勘察规范》GB50287-99;(3)《水利水电工程钻孔压水试验工程》SL25-99;(4)《1#、2#导流洞洞身灌浆施工技术要求》;(5)《1#、2#导流洞洞身结构布置图1~9/9》(6)《水利水电工程物探规程》DL/T5010-92;(7)《水利水电工程钻探规程》DL/T5013-92;(8)《通用硅酸盐水泥》GB175-2007;(9)本工程设计文件、业主和监理人指示等
2试验准备2

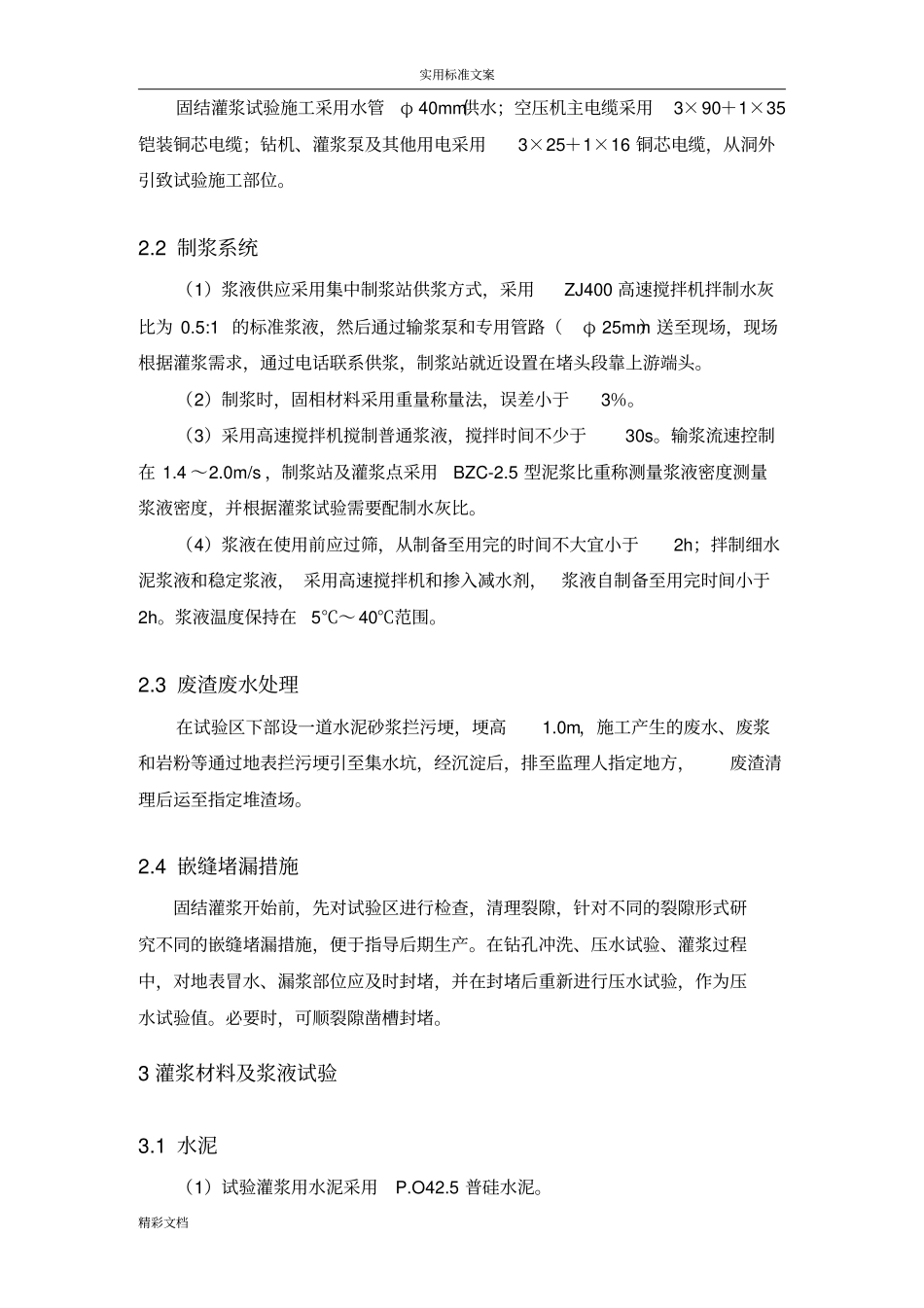

1施工用风、水、电实用标准文案精彩文档固结灌浆试验施工采用水管φ40mm供水;空压机主电缆采用3×90+1×35铠装铜芯电缆;钻机、灌浆泵及其他用电采用3×25+1×16铜芯电缆,从洞外引致试验施工部位
2制浆系统(1)浆液供应采用集中制浆站供浆方式,采用ZJ400高速搅拌机拌制水灰比为0
5:1的标准浆液,然后通过输浆泵和专用管路(φ25mm)送至现场,现场根据灌浆需求,通过电话联系供浆,制浆站就近设置在堵头段靠上游端头

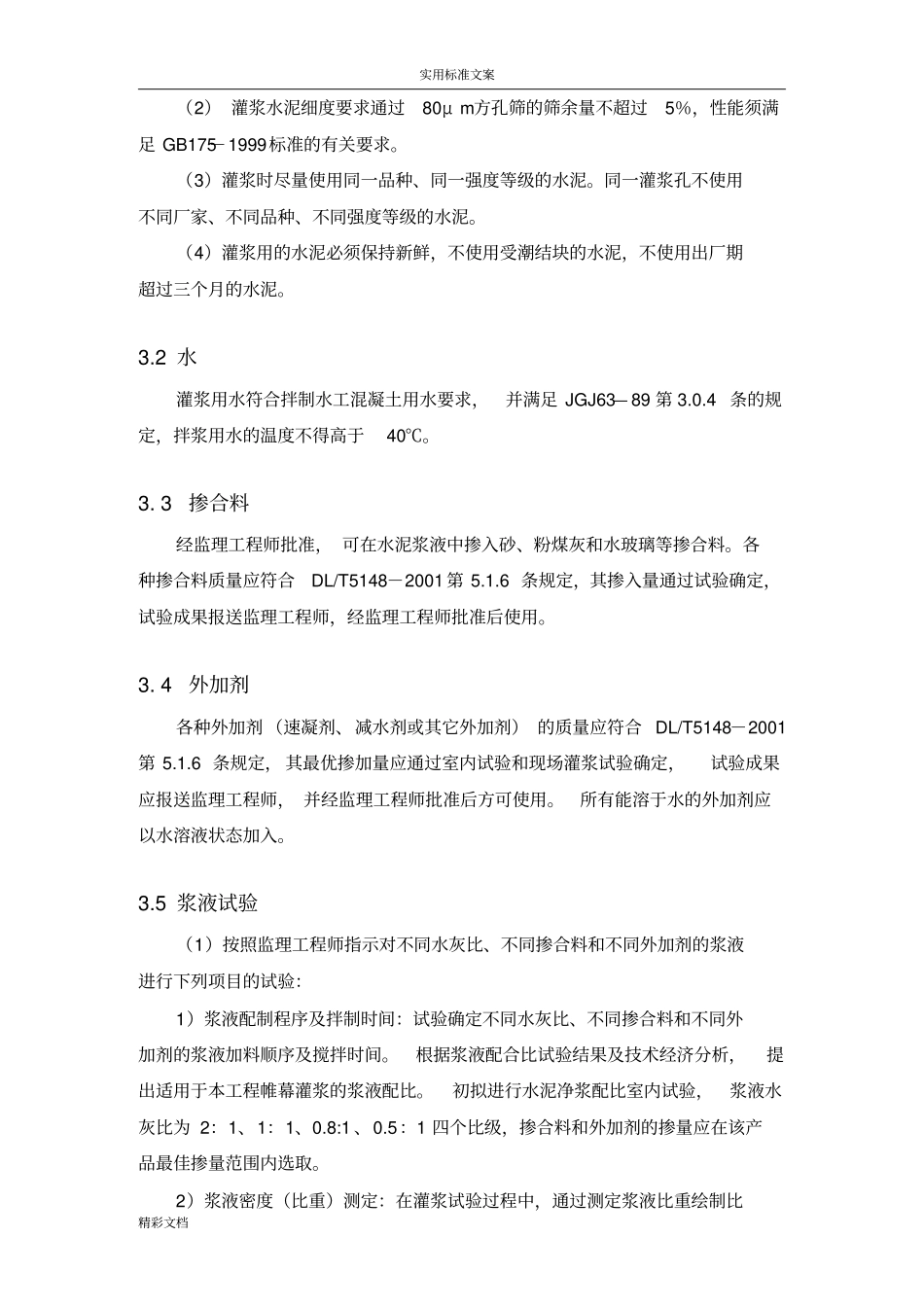

(2)制浆时,固相材料采
