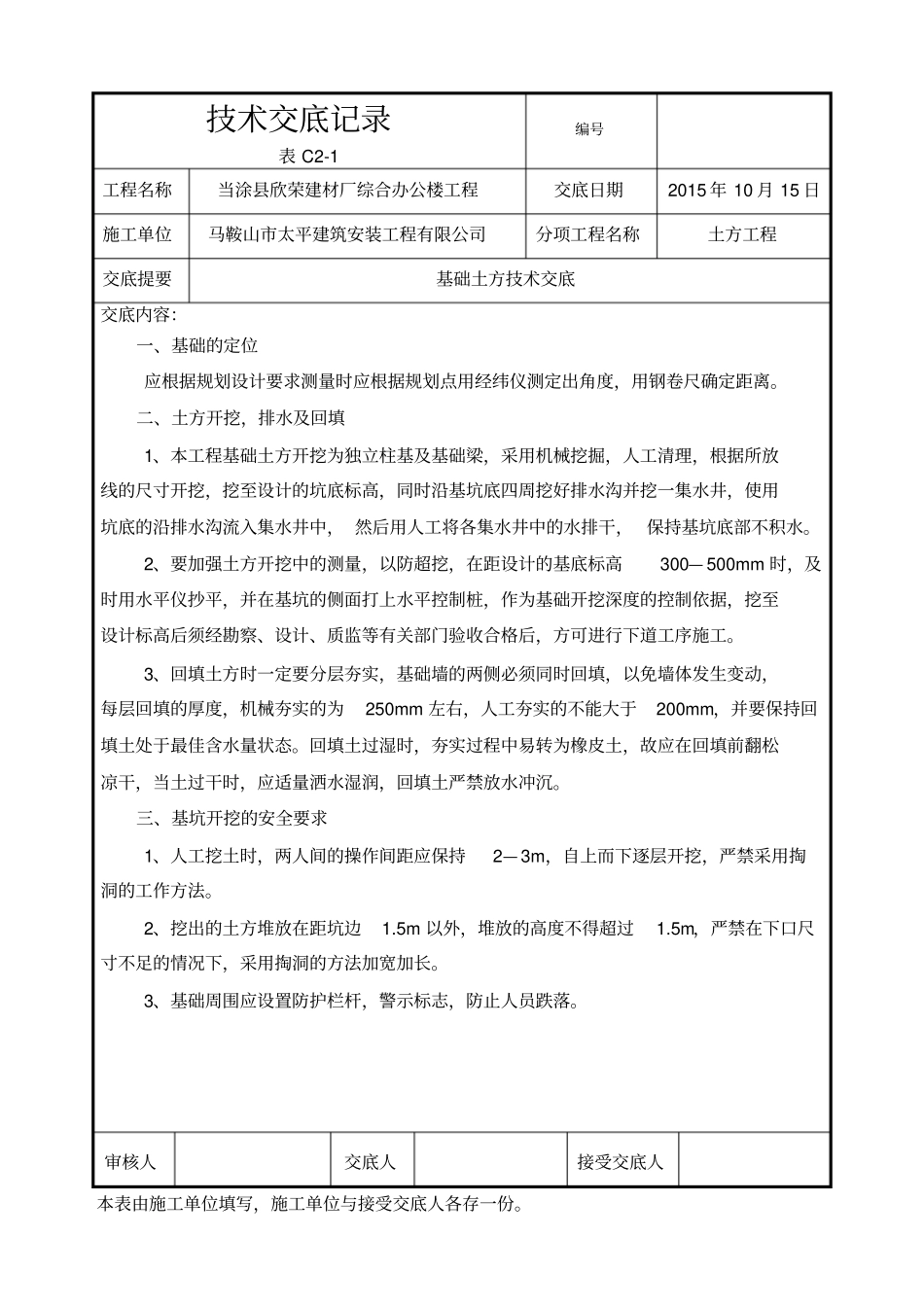

技术交底记录表C2-1编号工程名称当涂县欣荣建材厂综合办公楼工程交底日期2015年10月15日施工单位马鞍山市太平建筑安装工程有限公司分项工程名称土方工程交底提要基础土方技术交底交底内容:一、基础的定位应根据规划设计要求测量时应根据规划点用经纬仪测定出角度,用钢卷尺确定距离
二、土方开挖,排水及回填1、本工程基础土方开挖为独立柱基及基础梁,采用机械挖掘,人工清理,根据所放线的尺寸开挖,挖至设计的坑底标高,同时沿基坑底四周挖好排水沟并挖一集水井,使用坑底的沿排水沟流入集水井中,然后用人工将各集水井中的水排干,保持基坑底部不积水
2、要加强土方开挖中的测量,以防超挖,在距设计的基底标高300—500mm时,及时用水平仪抄平,并在基坑的侧面打上水平控制桩,作为基础开挖深度的控制依据,挖至设计标高后须经勘察、设计、质监等有关部门验收合格后,方可进行下道工序施工
3、回填土方时一定要分层夯实,基础墙的两侧必须同时回填,以免墙体发生变动,每层回填的厚度,机械夯实的为250mm左右,人工夯实的不能大于200mm,并要保持回填土处于最佳含水量状态
回填土过湿时,夯实过程中易转为橡皮土,故应在回填前翻松凉干,当土过干时,应适量洒水湿润,回填土严禁放水冲沉
三、基坑开挖的安全要求1、人工挖土时,两人间的操作间距应保持2—3m,自上而下逐层开挖,严禁采用掏洞的工作方法
2、挖出的土方堆放在距坑边1
5m以外,堆放的高度不得超过1
5m,严禁在下口尺寸不足的情况下,采用掏洞的方法加宽加长
3、基础周围应设置防护栏杆,警示标志,防止人员跌落
审核人交底人接受交底人本表由施工单位填写,施工单位与接受交底人各存一份

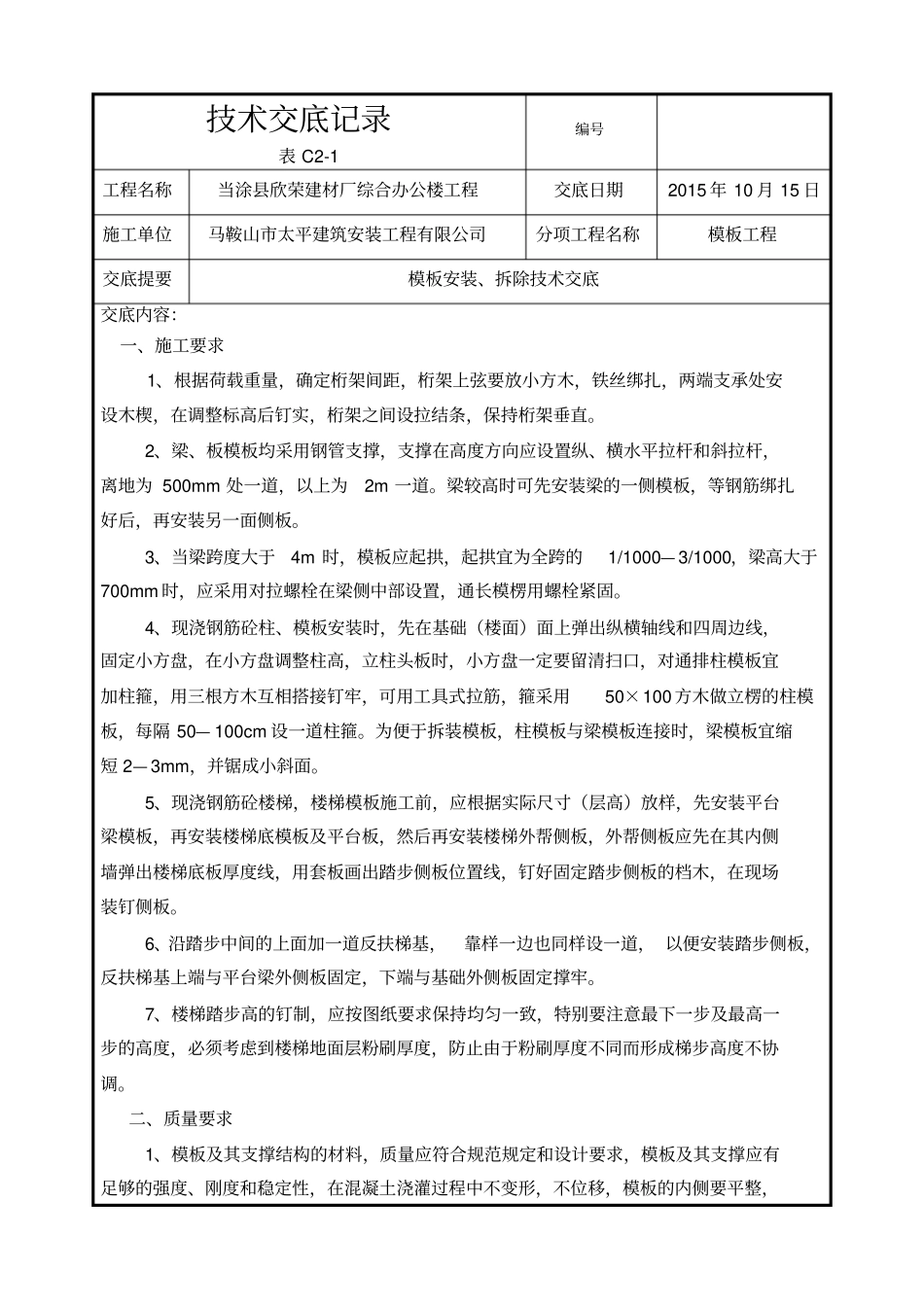

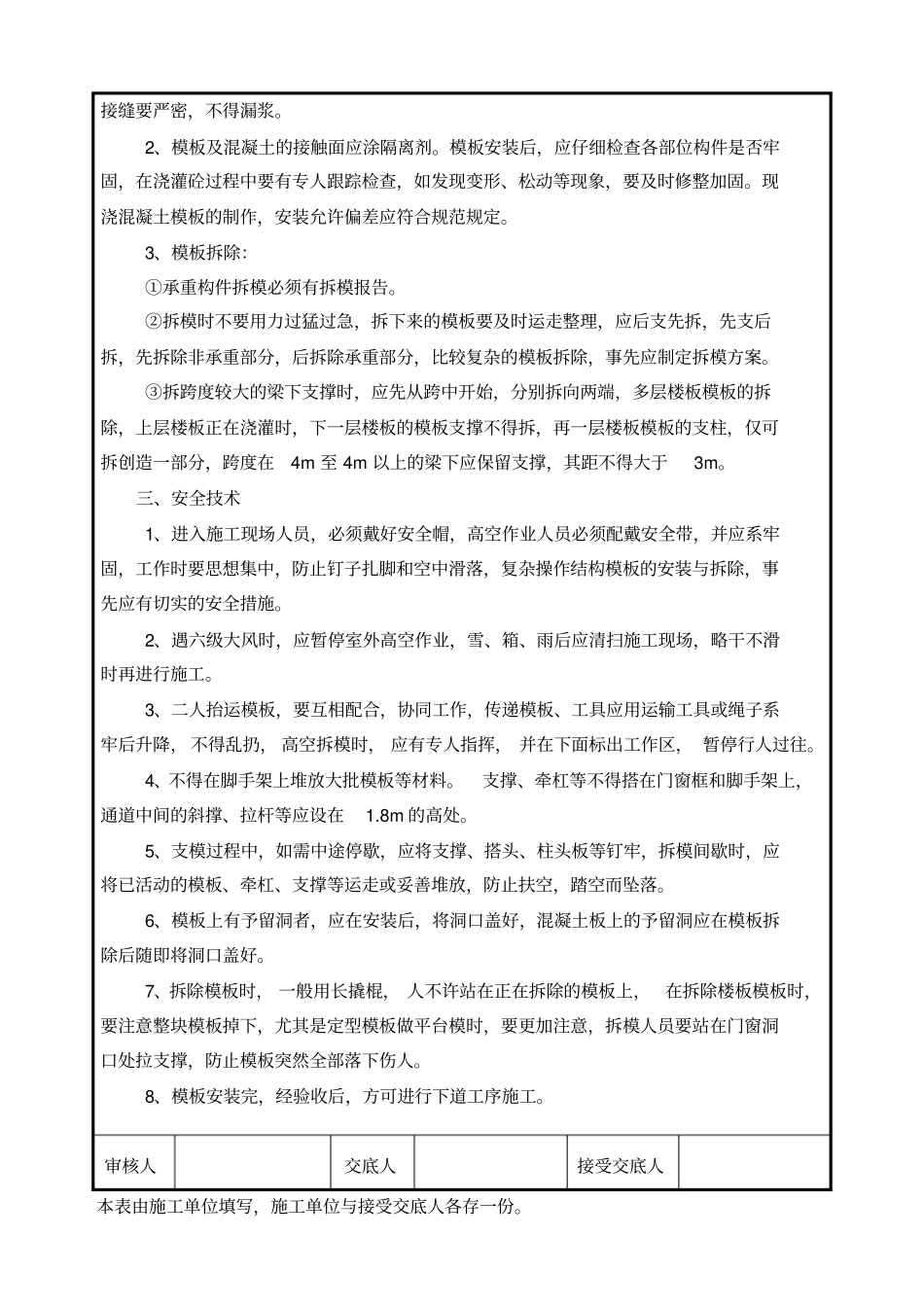

技术交底记录表C2-1编号工程名称当涂县欣荣建材厂综合办公楼工程交底日期2015年10月15日施工单位马鞍山市太平建筑安装工程有限公司分项工程名称模板工程交底提要模板安装、拆除技术交底交底内
