资料内容仅供您学习参考,如有不当之处,请联系改正或者删除----完整版学习资料分享----土袋护坡施工方案工程名称:延安能源化工子长综合利用节能示范工程项目部:陕西建工第三建设集团有限公司延安能源化工子长综合利用节能示范工程项目部编制人:审核人:编制日期:2017年8月8日资料内容仅供您学习参考,如有不当之处,请联系改正或者删除----完整版学习资料分享----土袋护坡施工方案1、编制依据(1)图纸设计文件,甲方现场要求
(2)我单位对该段工程现场踏勘及调查了解
(3)参考07MR403城市道路护坡现行标准技术规范、参考GB/T50290-2014土工合成材料应用技术规范等相关要求
(4)我单位现有技术装备、人员素质、管理模式、施工经验、科技进步和施工能力等施工要素情况

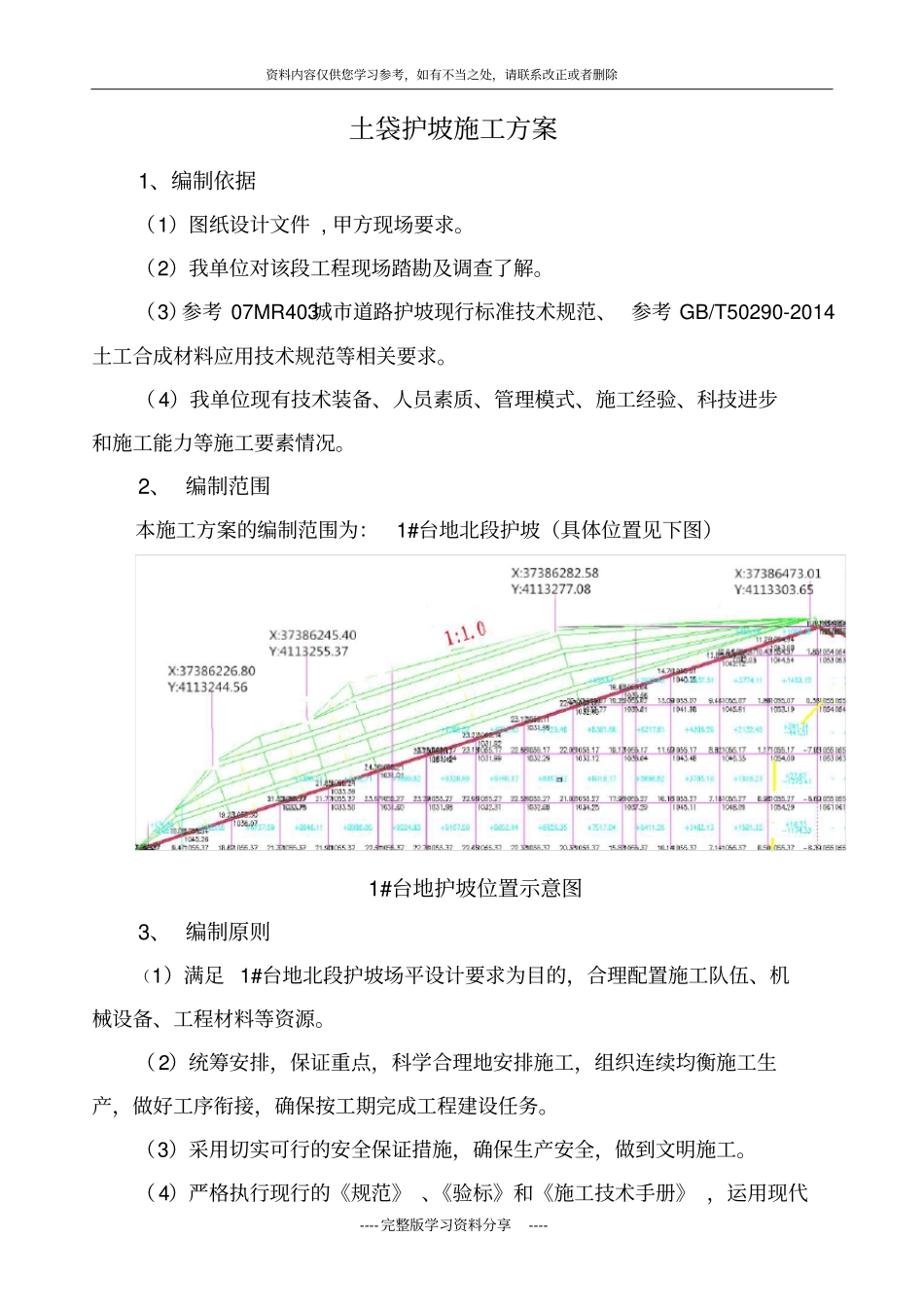

2、编制范围本施工方案的编制范围为:1#台地北段护坡(具体位置见下图)1#台地护坡位置示意图3、编制原则(1)满足1#台地北段护坡场平设计要求为目的,合理配置施工队伍、机械设备、工程材料等资源
(2)统筹安排,保证重点,科学合理地安排施工,组织连续均衡施工生产,做好工序衔接,确保按工期完成工程建设任务
(3)采用切实可行的安全保证措施,确保生产安全,做到文明施工
(4)严格执行现行的《规范》、《验标》和《施工技术手册》,运用现代资料内容仅供您学习参考,如有不当之处,请联系改正或者删除----完整版学习资料分享----科学技术优化施工方案、施工工艺和施工方法
积极推广增产节约,努力降低成本,提高经济效益
一、工程概况:根据地勘单位资料显示,1#台地北段底部为岩石层,1#台地场地大面积为粉质粘土,局部存在湿陷性黄土,场地北段有一条东西方向平行贯穿的河道,施工区域无任何构筑物,施工现场东西邻近山坡,无其他毗邻建筑物

二、主要工程数量:1、主要工程量统计表工程名称数量单位备注土方36000m3粉质土,填充编织袋编织
