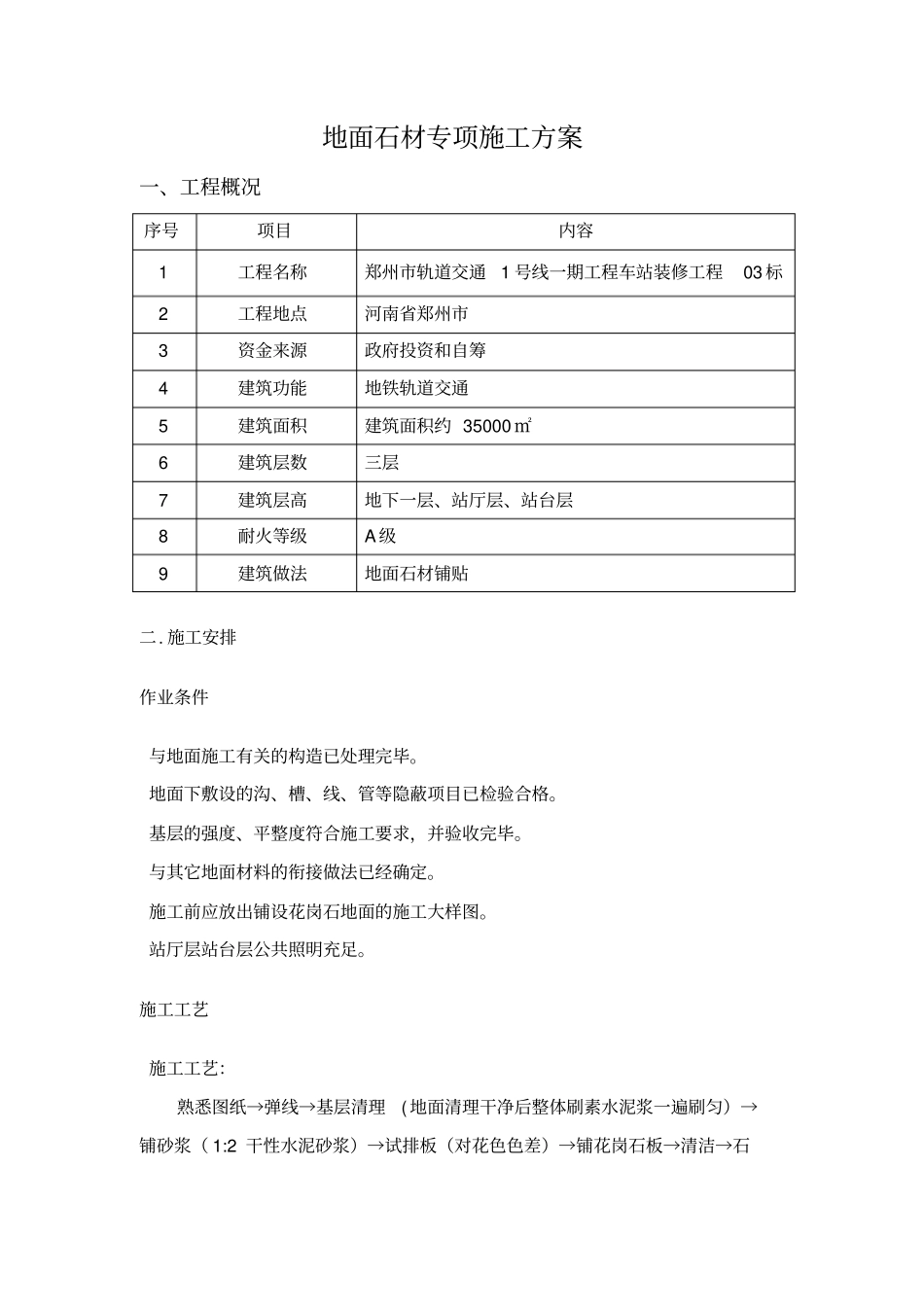

地面石材专项施工方案一、工程概况序号项目内容1工程名称郑州市轨道交通1号线一期工程车站装修工程03标2工程地点河南省郑州市3资金来源政府投资和自筹4建筑功能地铁轨道交通5建筑面积建筑面积约35000㎡6建筑层数三层7建筑层高地下一层、站厅层、站台层8耐火等级A级9建筑做法地面石材铺贴二
施工安排作业条件与地面施工有关的构造已处理完毕
地面下敷设的沟、槽、线、管等隐蔽项目已检验合格
基层的强度、平整度符合施工要求,并验收完毕
与其它地面材料的衔接做法已经确定
施工前应放出铺设花岗石地面的施工大样图
站厅层站台层公共照明充足

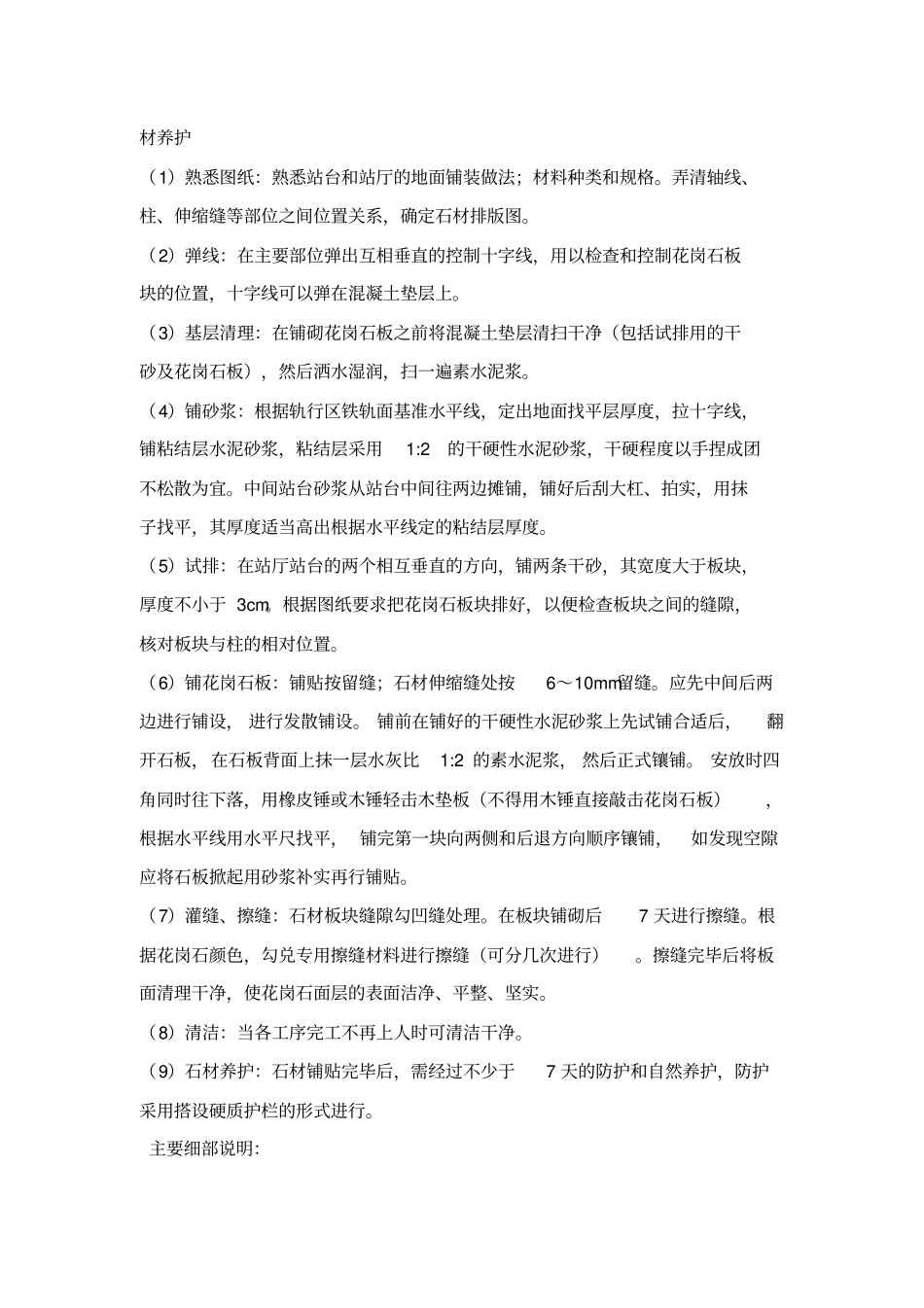

施工工艺施工工艺:熟悉图纸→弹线→基层清理(地面清理干净后整体刷素水泥浆一遍刷匀)→铺砂浆(1:2干性水泥砂浆)→试排板(对花色色差)→铺花岗石板→清洁→石材养护(1)熟悉图纸:熟悉站台和站厅的地面铺装做法;材料种类和规格
弄清轴线、柱、伸缩缝等部位之间位置关系,确定石材排版图
(2)弹线:在主要部位弹出互相垂直的控制十字线,用以检查和控制花岗石板块的位置,十字线可以弹在混凝土垫层上
(3)基层清理:在铺砌花岗石板之前将混凝土垫层清扫干净(包括试排用的干砂及花岗石板),然后洒水湿润,扫一遍素水泥浆
(4)铺砂浆:根据轨行区铁轨面基准水平线,定出地面找平层厚度,拉十字线,铺粘结层水泥砂浆,粘结层采用1:2的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜
中间站台砂浆从站台中间往两边摊铺,铺好后刮大杠、拍实,用抹子找平,其厚度适当高出根据水平线定的粘结层厚度
(5)试排:在站厅站台的两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm
根据图纸要求把花岗石板块排好,以便检查板块之间的缝隙,核对板块与柱的相对位置

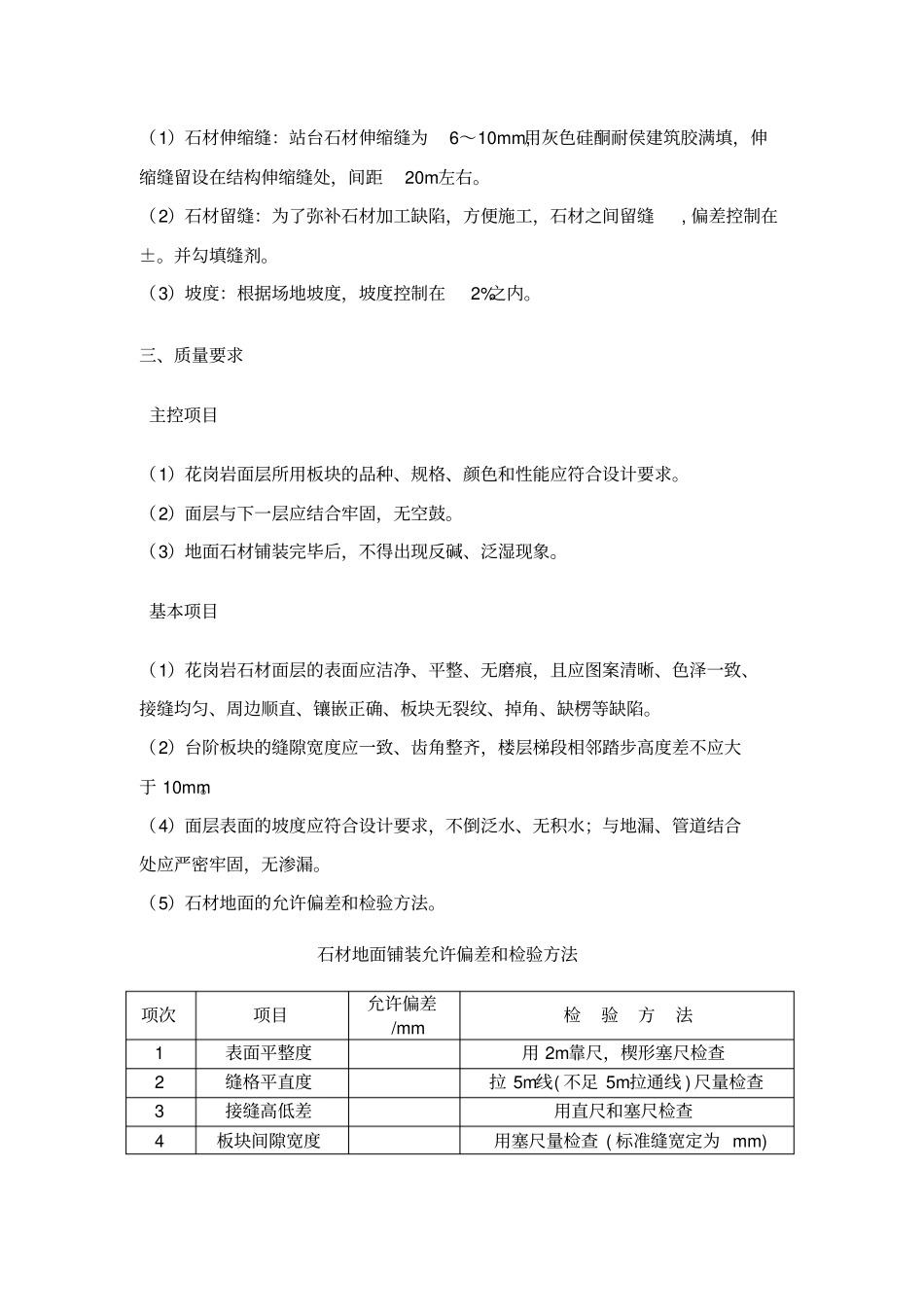

(6)铺花岗石板:铺贴按留缝;石材伸缩缝处按6~10mm留缝
应先中间后两边进行铺设,进行发散铺设
铺前在铺好的干硬性水泥砂浆上先试铺合适后
