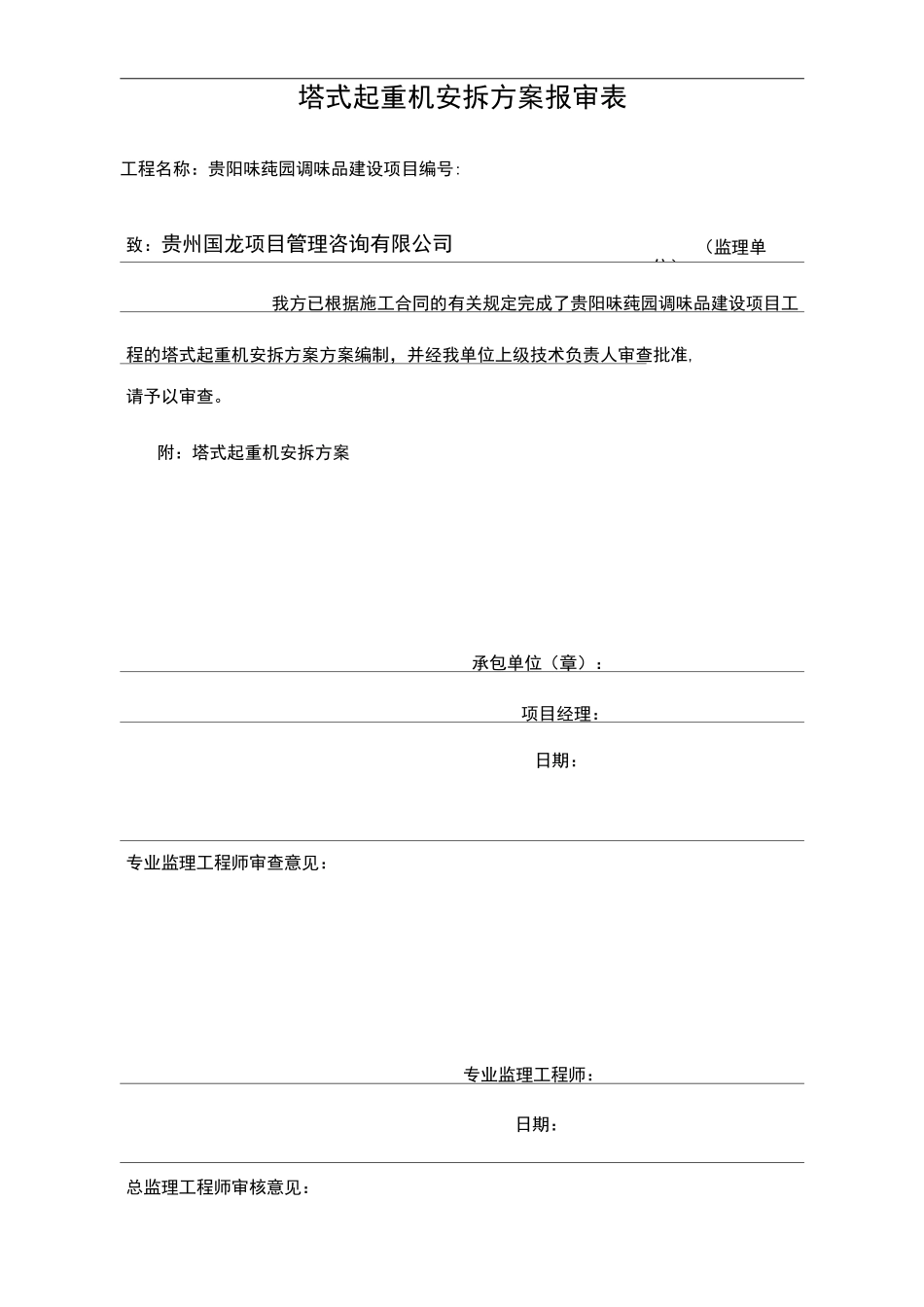

塔式起重机安拆方案报审表工程名称:贵阳味莼园调味品建设项目编号:致:贵州国龙项目管理咨询有限公司(监理单位)我方已根据施工合同的有关规定完成了贵阳味莼园调味品建设项目工程的塔式起重机安拆方案方案编制,并经我单位上级技术负责人审查批准,请予以审查

附:塔式起重机安拆方案承包单位(章):项目经理:日期:专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审核意见:项目监理机构:总监理工程师:日期:贵阳味莼园调味品建设项目酱油车间冲击成孔灌注桩施工方案建设单位:贵阳味莼园食品股份有限公司编制单位:商丘市国基建筑安装有限公司审批人:编制人:日期:年月日第一部分:编制依据编制依据第二部分:工程概况第三部分:主要施工工艺方法施工工艺流程施工准备桩位放线开挖泥浆池、排浆沟护筒埋设钻机就位和孔位校正冲击成孔泥浆制备、循环及清孔换浆终孔验收下钢筋笼水下砼的灌注成桩养护桩身质量检测裁桩头泥浆清理第四部分:施工进度计划第五部分:主要施工机具和劳动力计划第六部分质量保证措施第七部分:安全成产保证措施第八部分:雨、雪期施工保证措施第九部分:文明施工及环境保护冲击成孔灌注桩施工方案一、编制依据、味莼园酱油车间基础设计施工图;、味莼园酱油车间岩土工程勘察报告;、砼结构施工质量验收规范;、地基基础施工质量验收规范;二、工程概况、本工程共有根桩,孔径分别为、和
、基础采用冲击成孔灌注桩,桩基要求桩端持力层深入中风化灰岩
由于工程场地为新近回填的大块石中风化岩,深度约,且未进行分层碾压,空隙较大,胶结性差,泥浆渗漏大,泥浆用量大,存在塌孔可能,回填岩石强度高,施工进度慢,而工期又紧质量要求高,所以必须多投入机械设备和人力
、泥浆用黄粘拌制土在范围内取土
、根据以上特点和要求,特制订以下的冲击成孔方案
三、主要施工工艺方法施工采用冲击成孔泥浆护壁换浆法清孔,吊车下放钢筋笼,刚导管水下灌注砼
、施工工艺流程
