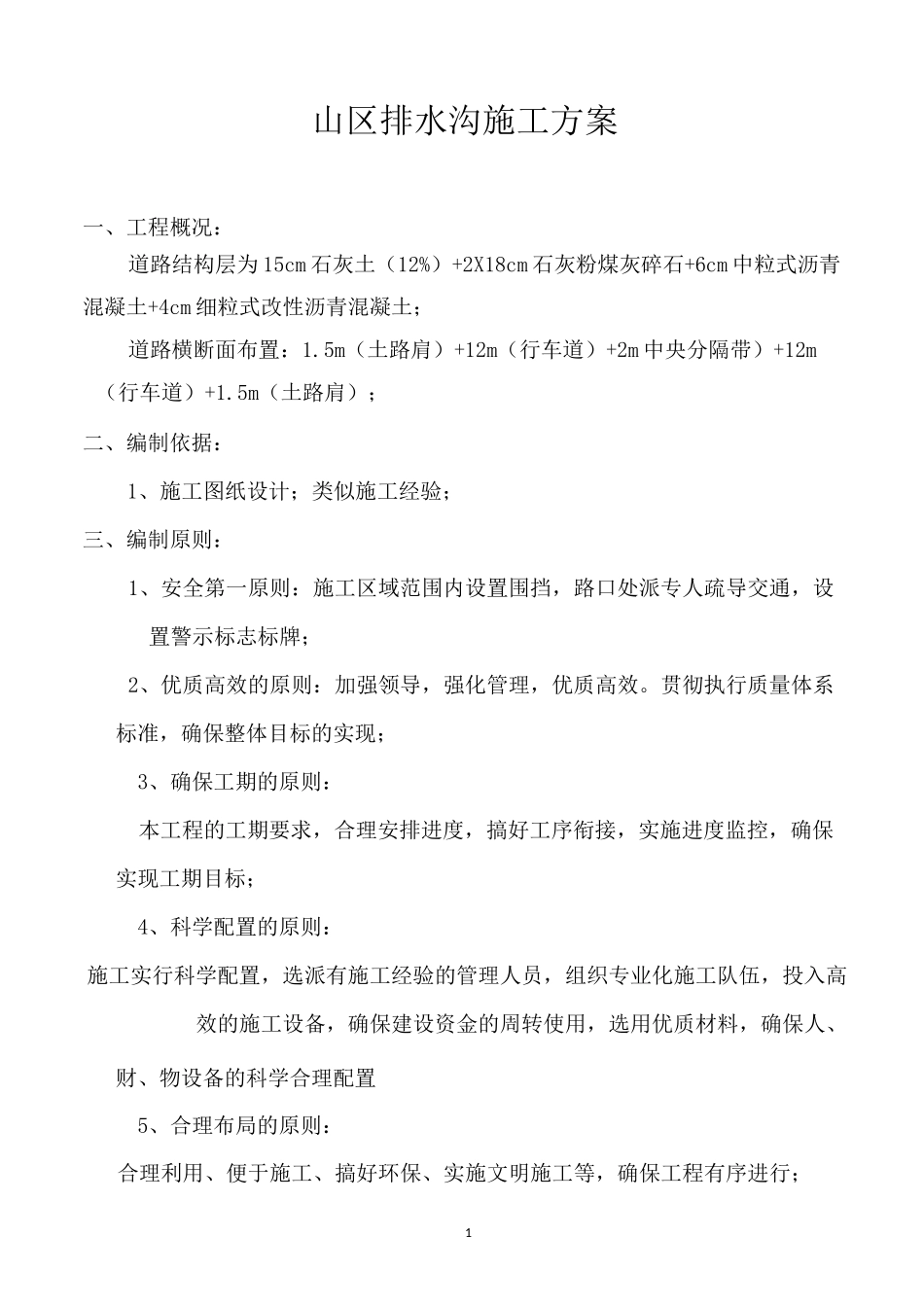

1山区排水沟施工方案一、工程概况:道路结构层为15cm石灰土(12%)+2X18cm石灰粉煤灰碎石+6cm中粒式沥青混凝土+4cm细粒式改性沥青混凝土;道路横断面布置:1
5m(土路肩)+12m(行车道)+2m中央分隔带)+12m(行车道)+1
5m(土路肩);二、编制依据:1、施工图纸设计;类似施工经验;三、编制原则:1、安全第一原则:施工区域范围内设置围挡,路口处派专人疏导交通,设置警示标志标牌;2、优质高效的原则:加强领导,强化管理,优质高效

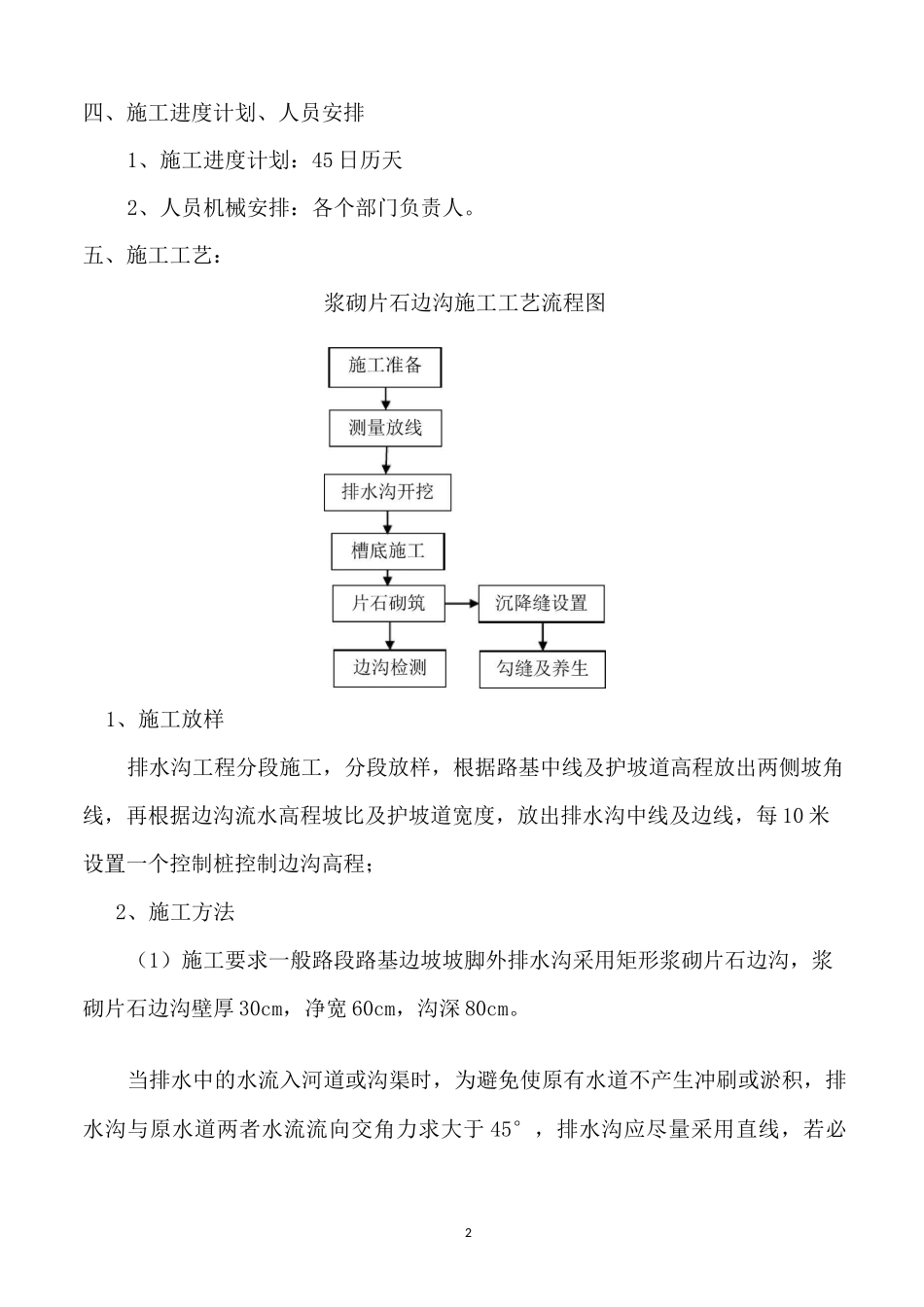

贯彻执行质量体系标准,确保整体目标的实现;3、确保工期的原则:本工程的工期要求,合理安排进度,搞好工序衔接,实施进度监控,确保实现工期目标;4、科学配置的原则:施工实行科学配置,选派有施工经验的管理人员,组织专业化施工队伍,投入高效的施工设备,确保建设资金的周转使用,选用优质材料,确保人、财、物设备的科学合理配置5、合理布局的原则:合理利用、便于施工、搞好环保、实施文明施工等,确保工程有序进行;2四、施工进度计划、人员安排1、施工进度计划:45日历天2、人员机械安排:各个部门负责人
五、施工工艺:浆砌片石边沟施工工艺流程图1、施工放样排水沟工程分段施工,分段放样,根据路基中线及护坡道高程放出两侧坡角线,再根据边沟流水高程坡比及护坡道宽度,放出排水沟中线及边线,每10米设置一个控制桩控制边沟高程;2、施工方法(1)施工要求一般路段路基边坡坡脚外排水沟采用矩形浆砌片石边沟,浆砌片石边沟壁厚30cm,净宽60cm,沟深80cm

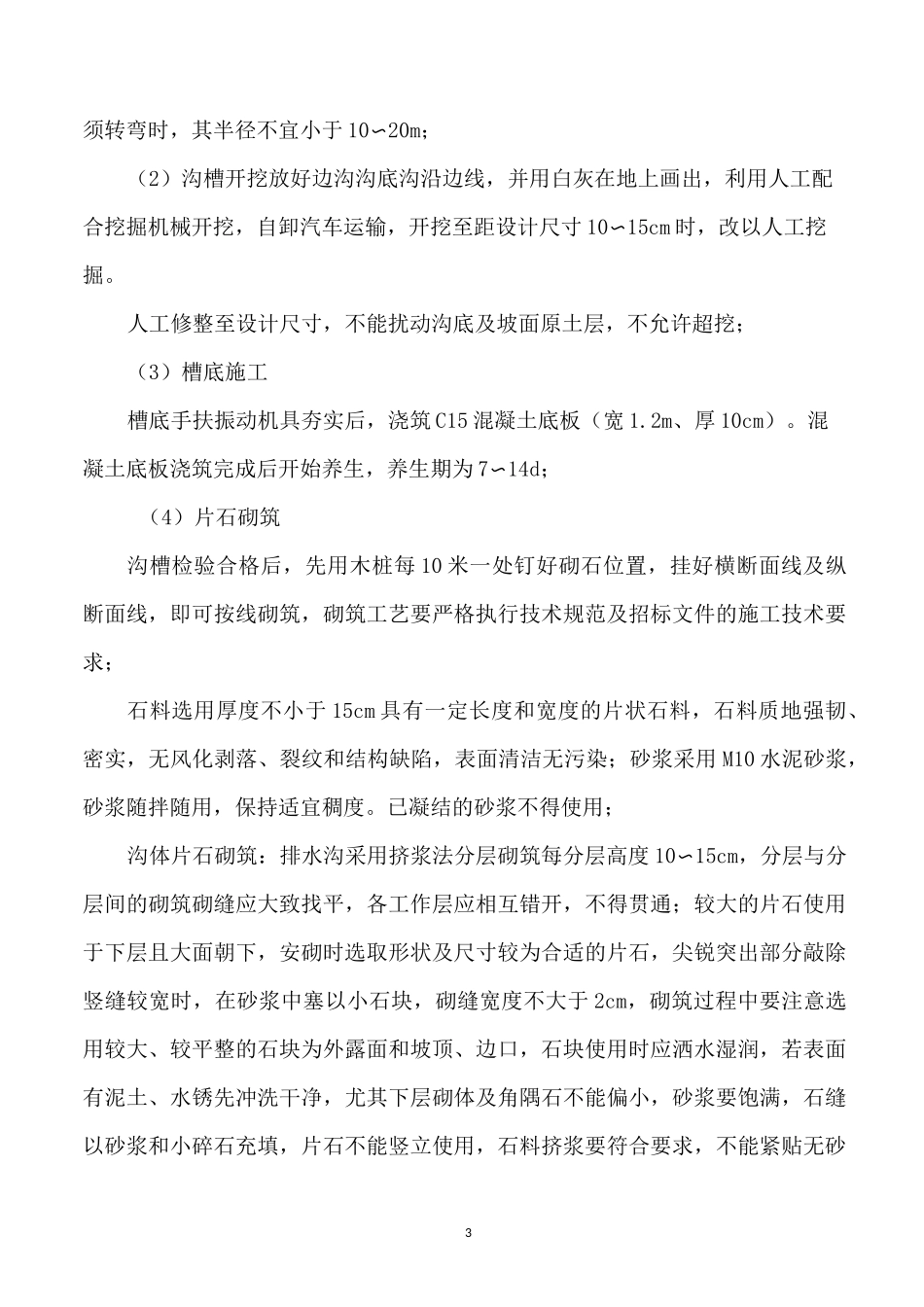

当排水中的水流入河道或沟渠时,为避免使原有水道不产生冲刷或淤积,排水沟与原水道两者水流流向交角力求大于45°,排水沟应尽量采用直线,若必3须转弯时,其半径不宜小于10〜20m;(2)沟槽开挖放好边沟沟底沟沿边线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10〜15cm时,改以人
