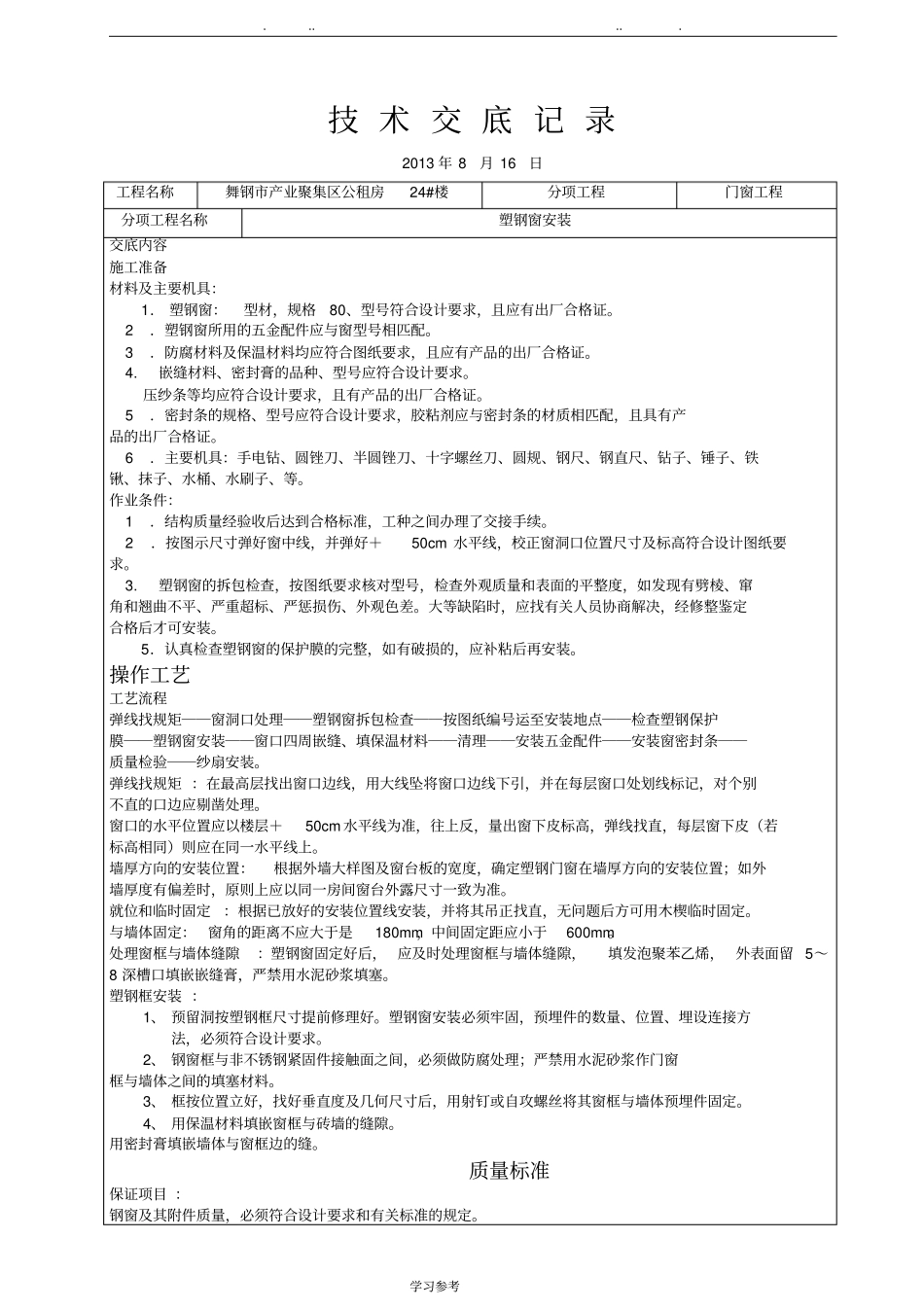

学习参考技术交底记录2013年8月16日工程名称舞钢市产业聚集区公租房24#楼分项工程门窗工程分项工程名称塑钢窗安装交底内容施工准备材料及主要机具:1.塑钢窗:型材,规格80、型号符合设计要求,且应有出厂合格证
2.塑钢窗所用的五金配件应与窗型号相匹配
3.防腐材料及保温材料均应符合图纸要求,且应有产品的出厂合格证
嵌缝材料、密封膏的品种、型号应符合设计要求
压纱条等均应符合设计要求,且有产品的出厂合格证
5.密封条的规格、型号应符合设计要求,胶粘剂应与密封条的材质相匹配,且具有产品的出厂合格证
6.主要机具:手电钻、圆锉刀、半圆锉刀、十字螺丝刀、圆规、钢尺、钢直尺、钻子、锤子、铁锹、抹子、水桶、水刷子、等
作业条件:1.结构质量经验收后达到合格标准,工种之间办理了交接手续
2.按图示尺寸弹好窗中线,并弹好+50cm水平线,校正窗洞口位置尺寸及标高符合设计图纸要求
塑钢窗的拆包检查,按图纸要求核对型号,检查外观质量和表面的平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严惩损伤、外观色差
大等缺陷时,应找有关人员协商解决,经修整鉴定合格后才可安装
5.认真检查塑钢窗的保护膜的完整,如有破损的,应补粘后再安装
操作工艺工艺流程弹线找规矩――窗洞口处理――塑钢窗拆包检查――按图纸编号运至安装地点――检查塑钢保护膜――塑钢窗安装――窗口四周嵌缝、填保温材料――清理――安装五金配件――安装窗密封条――质量检验――纱扇安装
弹线找规矩:在最高层找出窗口边线,用大线坠将窗口边线下引,并在每层窗口处划线标记,对个别不直的口边应剔凿处理
窗口的水平位置应以楼层+50cm水平线为准,往上反,量出窗下皮标高,弹线找直,每层窗下皮(若标高相同)则应在同一水平线上
墙厚方向的安装位置:根据外墙大样图及窗台板的宽度,确定塑钢门窗在墙厚方向的安装位置;如外墙厚度有偏差时,原则上应以
