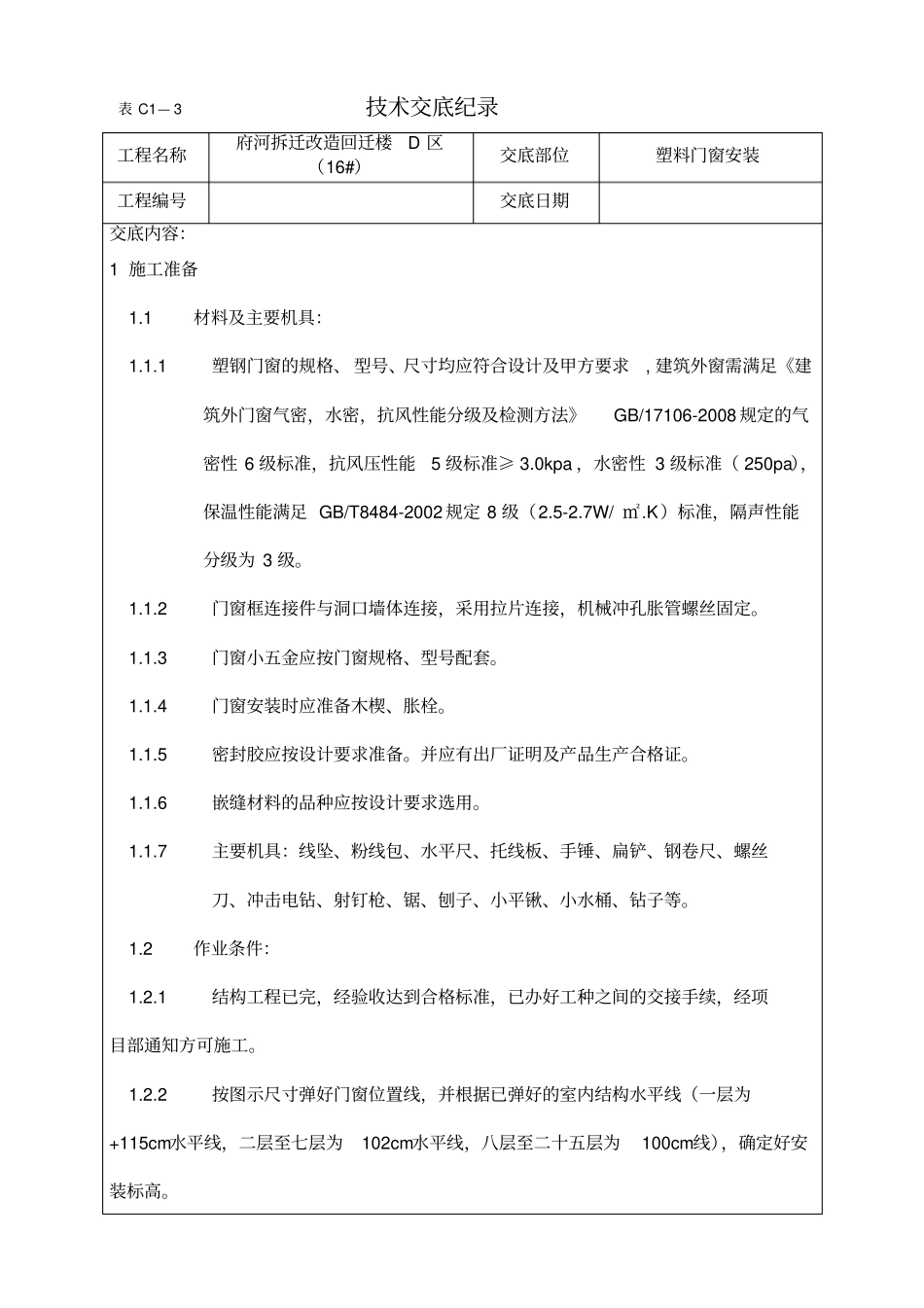

表C1—3技术交底纪录工程名称府河拆迁改造回迁楼D区(16#)交底部位塑料门窗安装工程编号交底日期交底内容:1施工准备1
1材料及主要机具:1
1塑钢门窗的规格、型号、尺寸均应符合设计及甲方要求,建筑外窗需满足《建筑外门窗气密,水密,抗风性能分级及检测方法》GB/17106-2008规定的气密性6级标准,抗风压性能5级标准≥3
0kpa,水密性3级标准(250pa),保温性能满足GB/T8484-2002规定8级(2
K)标准,隔声性能分级为3级
2门窗框连接件与洞口墙体连接,采用拉片连接,机械冲孔胀管螺丝固定
3门窗小五金应按门窗规格、型号配套
4门窗安装时应准备木楔、胀栓
5密封胶应按设计要求准备
并应有出厂证明及产品生产合格证
6嵌缝材料的品种应按设计要求选用
7主要机具:线坠、粉线包、水平尺、托线板、手锤、扁铲、钢卷尺、螺丝刀、冲击电钻、射钉枪、锯、刨子、小平锹、小水桶、钻子等
2作业条件:1
1结构工程已完,经验收达到合格标准,已办好工种之间的交接手续,经项目部通知方可施工
2按图示尺寸弹好门窗位置线,并根据已弹好的室内结构水平线(一层为+115cm水平线,二层至七层为102cm水平线,八层至二十五层为100cm线),确定好安装标高
3校核已留置的门窗洞口尺寸及标高是否符合设计要求,有问题的应及时改正
4检查塑钢门窗安装时的连接件位置排列是否符合要求,拉片连结件中间间距不大于600mm,上下距框边不大于200mm
5检查塑钢门窗表面色泽是否均匀
是否无裂纹、麻点
气孔和明显擦伤
6准备好安装时的脚手架及做好安全防护措施
2操作工艺2
1工艺流程:弹线找规矩(根据主体一次500控制线,从顶层洞口至底层洞口,向外测量定好垂直老线,而从老线向窗安装位置弹
