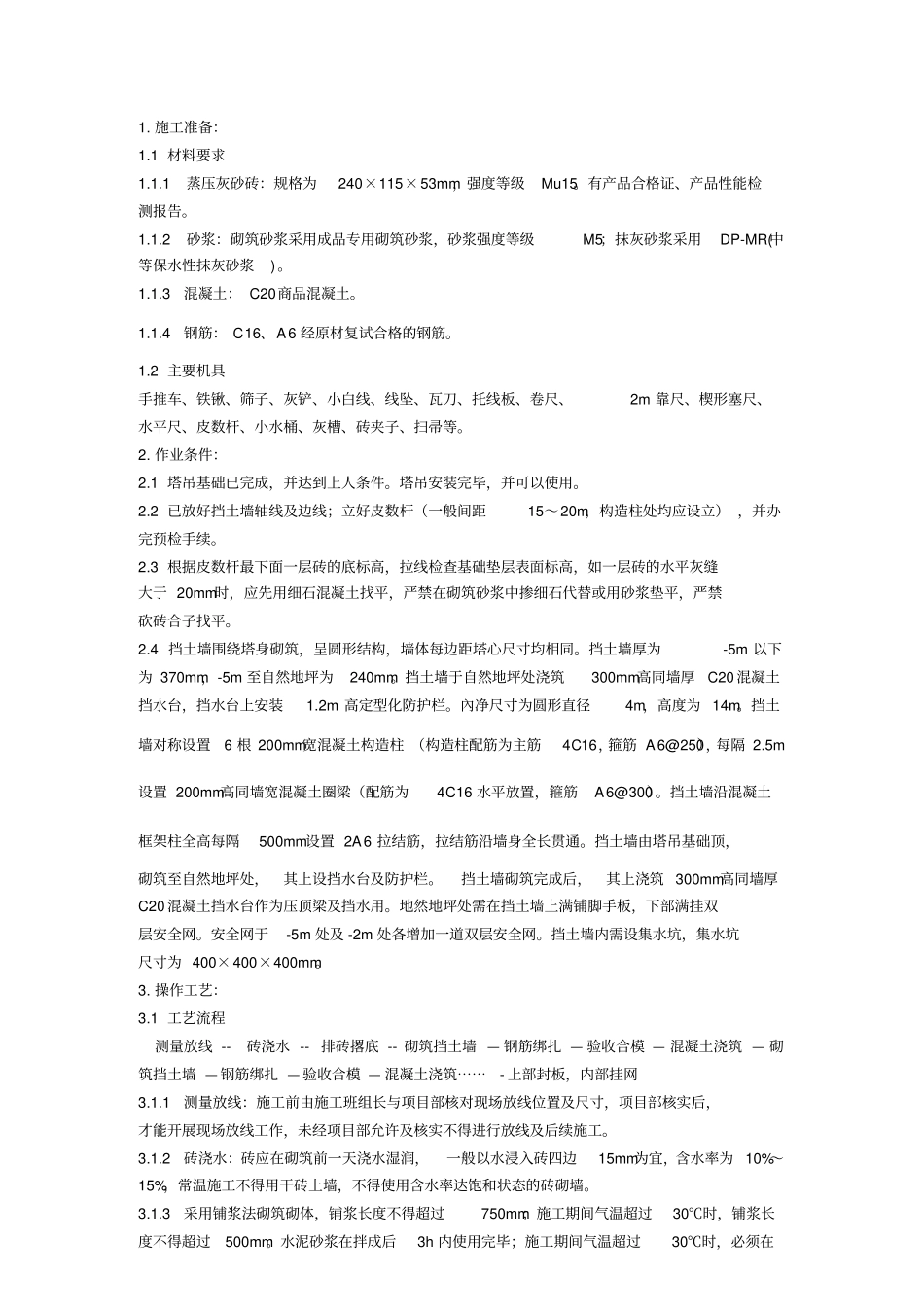

施工准备:1
1材料要求1
1蒸压灰砂砖:规格为240×115×53mm,强度等级Mu15
有产品合格证、产品性能检测报告
2砂浆:砌筑砂浆采用成品专用砌筑砂浆,砂浆强度等级M5;抹灰砂浆采用DP-MR(中等保水性抹灰砂浆)
3混凝土:C20商品混凝土
4钢筋:C16、A6经原材复试合格的钢筋
2主要机具手推车、铁锹、筛子、灰铲、小白线、线坠、瓦刀、托线板、卷尺、2m靠尺、楔形塞尺、水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等
作业条件:2
1塔吊基础已完成,并达到上人条件
塔吊安装完毕,并可以使用
2已放好挡土墙轴线及边线;立好皮数杆(一般间距15~20m,构造柱处均应设立),并办完预检手续
3根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高,如一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,严禁砍砖合子找平
4挡土墙围绕塔身砌筑,呈圆形结构,墙体每边距塔心尺寸均相同
挡土墙厚为-5m以下为370mm,-5m至自然地坪为240mm
挡土墙于自然地坪处浇筑300mm高同墙厚C20混凝土挡水台,挡水台上安装1
2m高定型化防护栏
內净尺寸为圆形直径4m,高度为14m

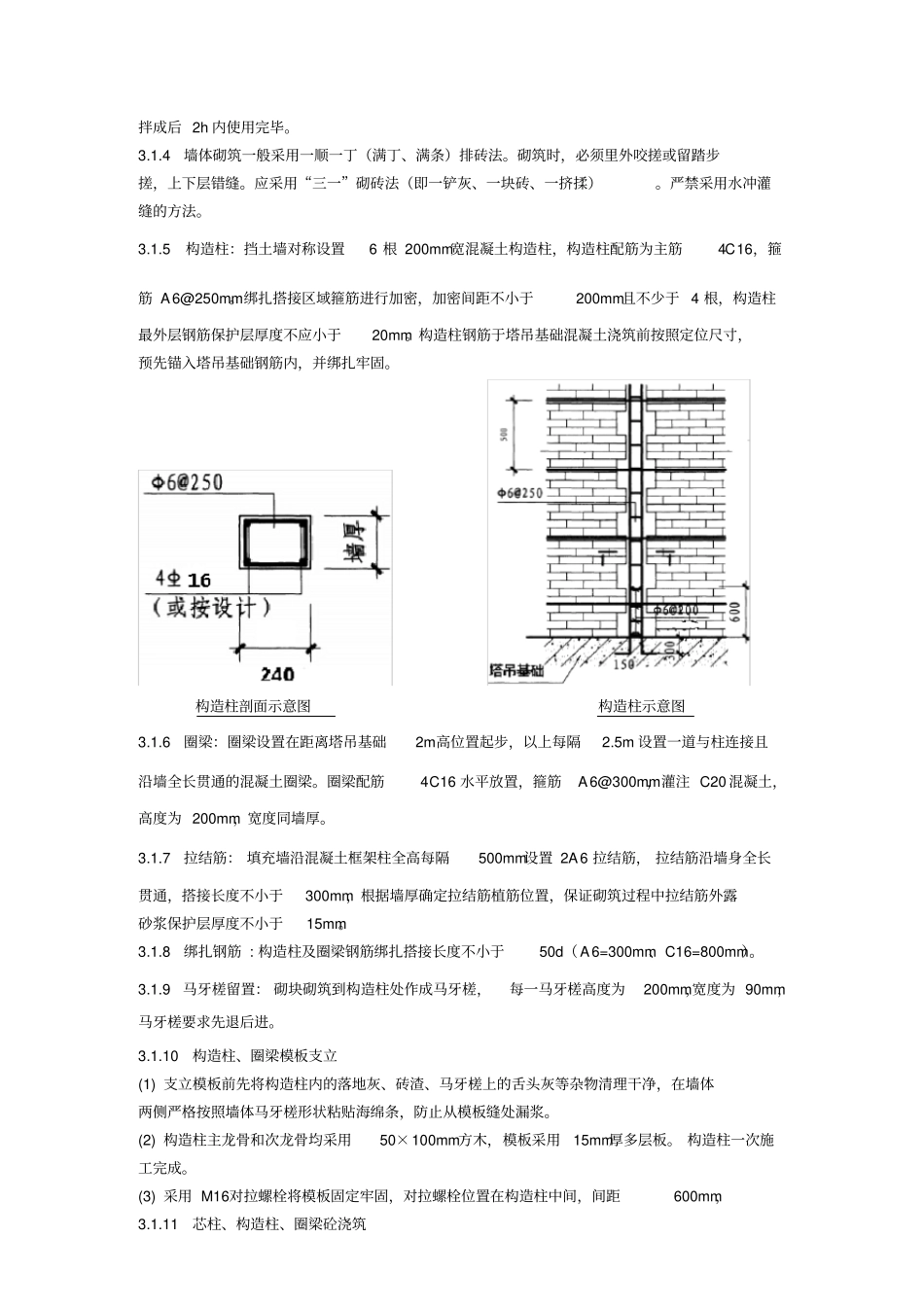

挡土墙对称设置6根200mm宽混凝土构造柱(构造柱配筋为主筋4C16,箍筋A6@250),每隔2
5m设置200mm高同墙宽混凝土圈梁(配筋为4C16水平放置,箍筋A6@300)
挡土墙沿混凝土框架柱全高每隔500mm设置2A6拉结筋,拉结筋沿墙身全长贯通
挡土墙由塔吊基础顶,砌筑至自然地坪处,其上设挡水台及防护栏
挡土墙砌筑完成后,其上浇筑300mm高同墙厚C20混凝土挡水台作为压顶梁及挡水用
地然地坪处需在挡土墙上满铺脚手板,下部满挂双层安全网
安全网于-5m处及-2m处各增加一道双层安全网

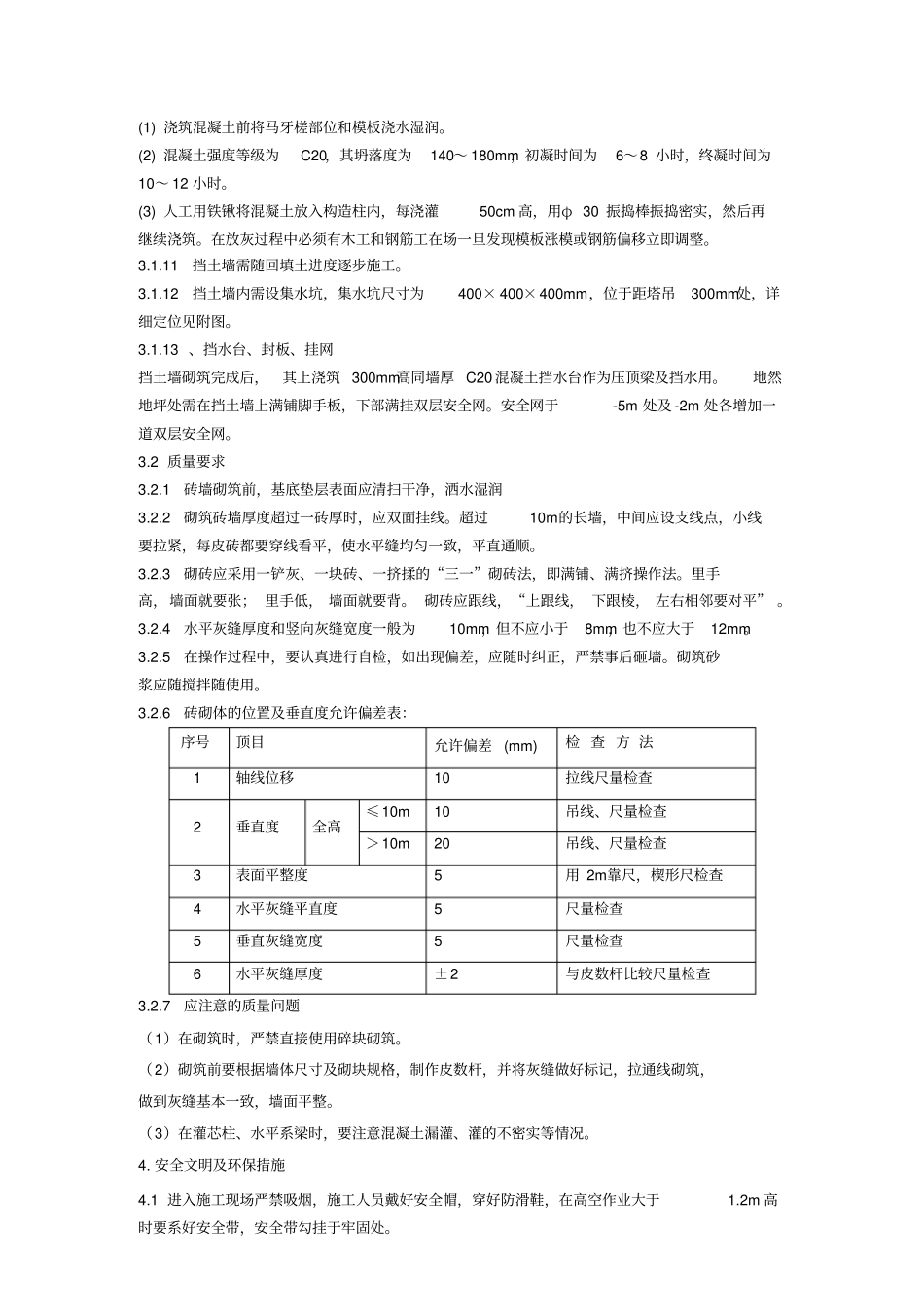

挡土墙内需设
