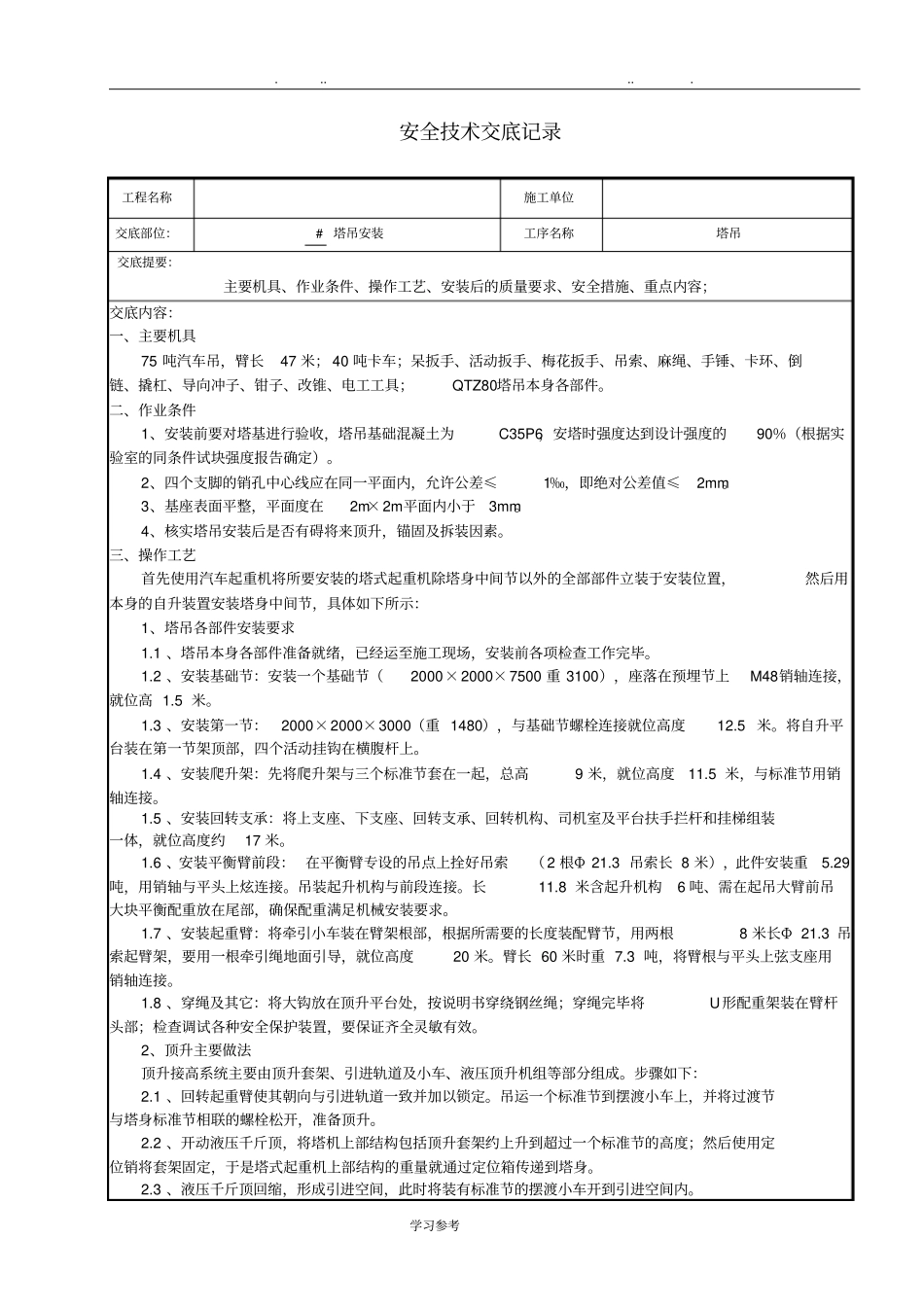

学习参考安全技术交底记录工程名称施工单位交底部位:#塔吊安装工序名称塔吊交底提要:主要机具、作业条件、操作工艺、安装后的质量要求、安全措施、重点内容;交底内容:一、主要机具75吨汽车吊,臂长47米;40吨卡车;呆扳手、活动扳手、梅花扳手、吊索、麻绳、手锤、卡环、倒链、撬杠、导向冲子、钳子、改锥、电工工具;QTZ80塔吊本身各部件
二、作业条件1、安装前要对塔基进行验收,塔吊基础混凝土为C35P6,安塔时强度达到设计强度的90%(根据实验室的同条件试块强度报告确定)
2、四个支脚的销孔中心线应在同一平面内,允许公差≤1‰,即绝对公差值≤2mm
3、基座表面平整,平面度在2m×2m平面内小于3mm
4、核实塔吊安装后是否有碍将来顶升,锚固及拆装因素
三、操作工艺首先使用汽车起重机将所要安装的塔式起重机除塔身中间节以外的全部部件立装于安装位置,然后用本身的自升装置安装塔身中间节,具体如下所示:1、塔吊各部件安装要求1
1、塔吊本身各部件准备就绪,已经运至施工现场,安装前各项检查工作完毕
2、安装基础节:安装一个基础节(2000×2000×7500重3100),座落在预埋节上M48销轴连接,就位高1
3、安装第一节:2000×2000×3000(重1480),与基础节螺栓连接就位高度12
将自升平台装在第一节架顶部,四个活动挂钩在横腹杆上
4、安装爬升架:先将爬升架与三个标准节套在一起,总高9米,就位高度11
5米,与标准节用销轴连接
5、安装回转支承:将上支座、下支座、回转支承、回转机构、司机室及平台扶手拦杆和挂梯组装一体,就位高度约17米
6、安装平衡臂前段:在平衡臂专设的吊点上拴好吊索(2根Φ21
3吊索长8米),此件安装重5
29吨,用销轴与平头上炫连接
吊装起升机构与前段连接
8米含起升机构6吨、需在起吊大臂前吊大块平衡
