1大体积混凝土浇筑安全技术交底工程名称龙郡一期防洪堤剩余工程施工单位达县第二建筑公司分项工程名称施工部位交底内容:1、操作工艺要点大体积混凝土浇筑完毕后,由于水泥水化热作用所放出的热量使混凝土的内部的温度不断上升,混凝土表面和内部温差很大,表面与内部混凝土收缩不一致,产生很大的拉应力,由于此期间混凝土的早期抗拉强度很低,因此极易出现混凝土的表面裂缝,因此要采取有效的降温和保温措施或其它方法,以减少混凝土内外温差,防止裂缝的产生和发展
2、处理水化热的措施(1)采用水化热较低的水泥(如矿渣硅酸盐水泥),并且要储备足够数量的同一品种水泥
(2)在保证混凝土等级的前提下,使用适当的缓凝减水剂,减少水泥用量,以减少水化热
(3)采用石子浇水、搅拌水中加冰块降温等方法,降低混凝土入模温度如果在热天浇筑混凝土时,宜设置简易遮阳装置
(4)选用级配良好的骨料,并严格控制砂、石子的含泥量,降低水灰比,加强振捣,以提高混凝土的密实性和抗拉强度
(5)分层浇筑混凝土,每层厚度不宜大于300mm,以加快热量散发,并使温度分布较均匀,同时便于振捣密实,上层混凝土浇筑要在下层混凝土初凝前进行
(6)预埋冷却水管,用循环水降低混凝土内温度,进行人工导热
(7)在岩石地基或厚大的老混凝土层上浇筑大体积混凝土时,可在岩石地基或老混凝土层上浇沥青胶并撒铺5mm厚砂子或铺二层沥青油毡纸,以消除或减少约束作用
3、产品保护(1)大体积混凝土浇筑后,必须进行监测,专人检测表面温度与结构中心温度测量时间不少于14天,前7天每隔4小时测温一次,后7天每隔8小时测温一次,测温过程如发现温差大于250C时(重要结构200C),要采取有效措施,如覆盖保温等,当温差小于250C时,可停止测温

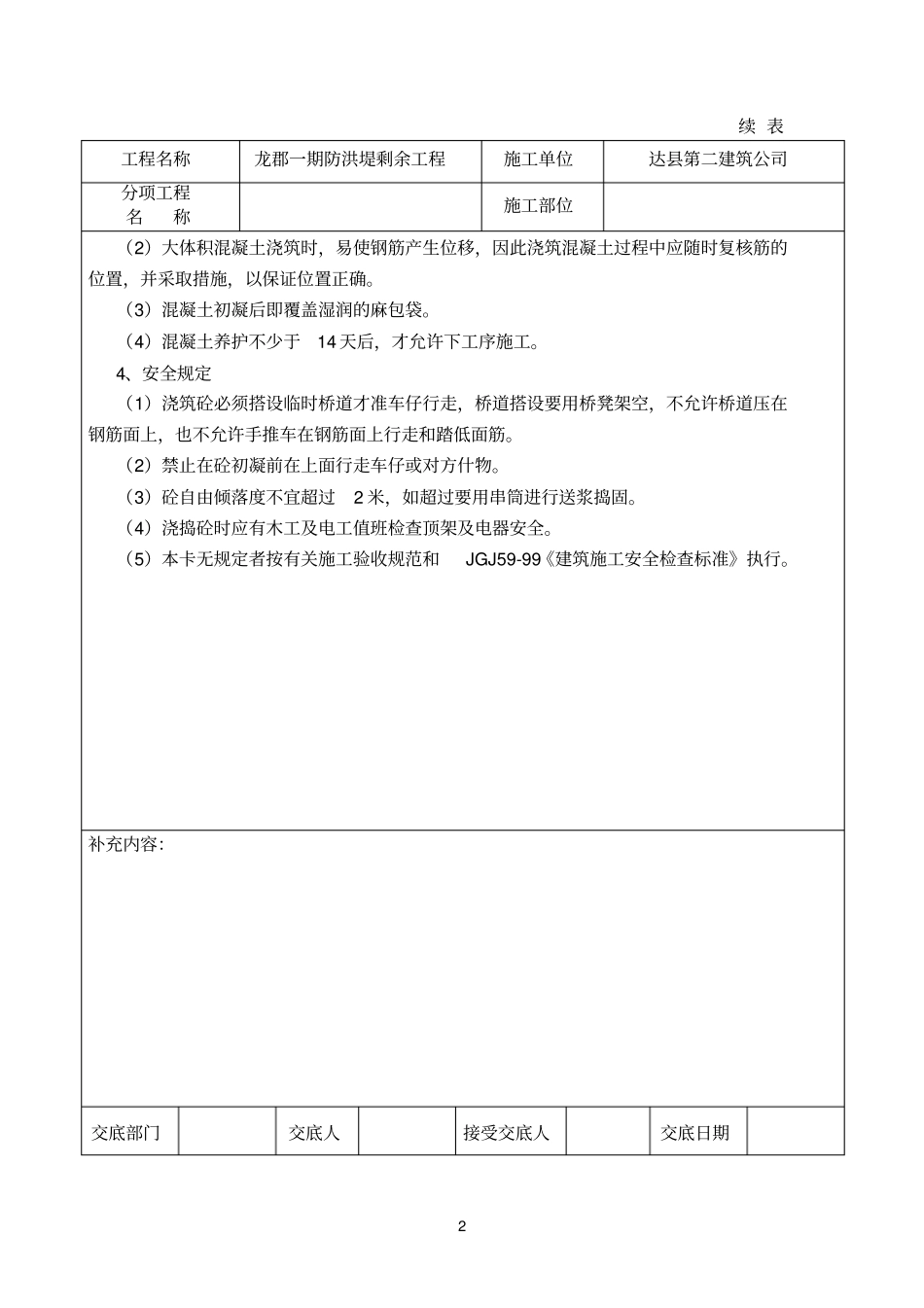

2续表工程名称龙郡一期防洪堤剩余工程施工单位达县第二建筑公司分项工程名称施工部位(2)大体积混凝土浇筑时,易使钢筋产生位移,因此浇筑混
