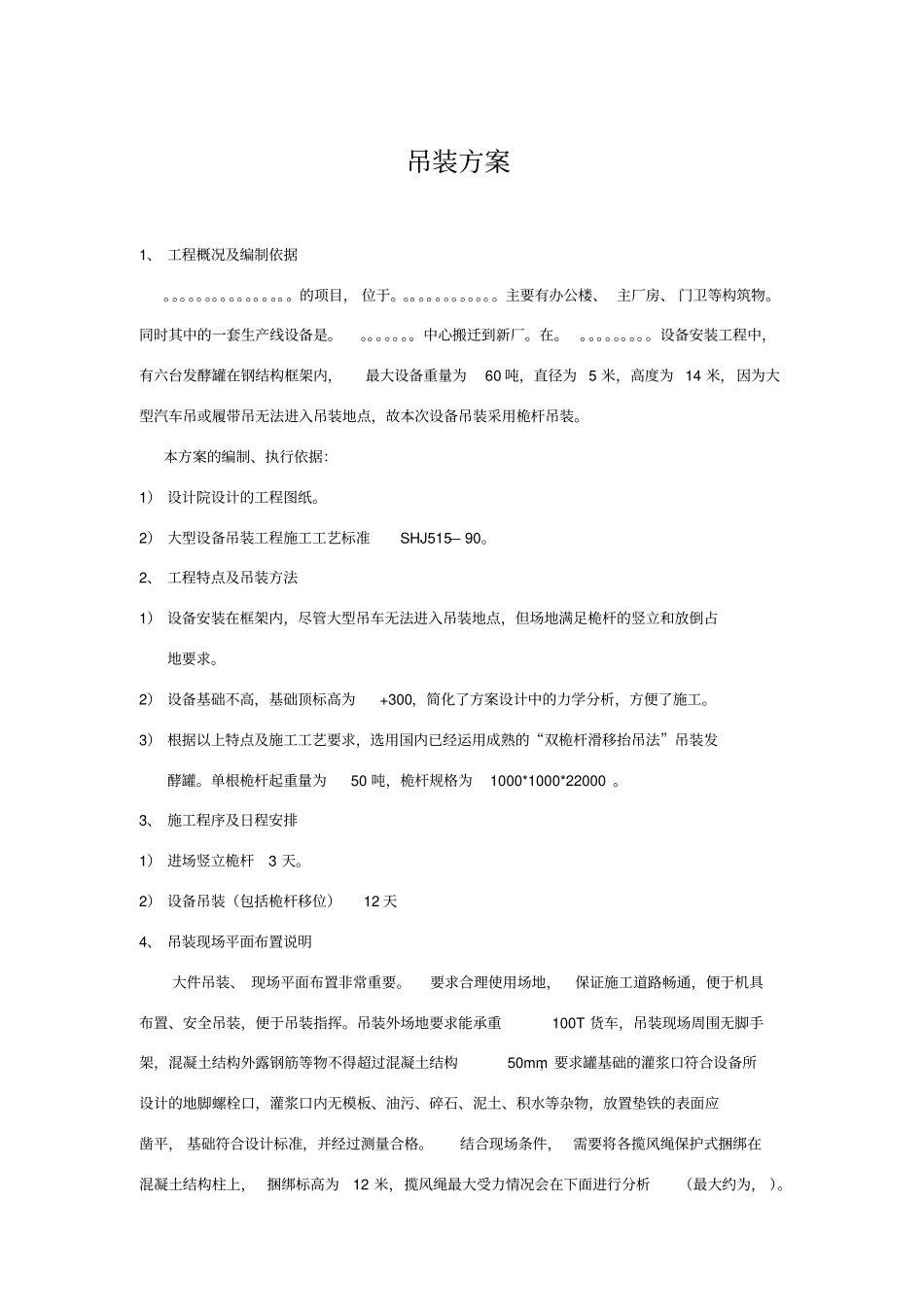

吊装方案1、工程概况及编制依据
的项目,位于
主要有办公楼、主厂房、门卫等构筑物
同时其中的一套生产线设备是
中心搬迁到新厂
设备安装工程中,有六台发酵罐在钢结构框架内,最大设备重量为60吨,直径为5米,高度为14米,因为大型汽车吊或履带吊无法进入吊装地点,故本次设备吊装采用桅杆吊装
本方案的编制、执行依据:1)设计院设计的工程图纸
2)大型设备吊装工程施工工艺标准SHJ515—90
2、工程特点及吊装方法1)设备安装在框架内,尽管大型吊车无法进入吊装地点,但场地满足桅杆的竖立和放倒占地要求
2)设备基础不高,基础顶标高为+300,简化了方案设计中的力学分析,方便了施工
3)根据以上特点及施工工艺要求,选用国内已经运用成熟的“双桅杆滑移抬吊法”吊装发酵罐
单根桅杆起重量为50吨,桅杆规格为1000*1000*22000
3、施工程序及日程安排1)进场竖立桅杆3天
2)设备吊装(包括桅杆移位)12天4、吊装现场平面布置说明大件吊装、现场平面布置非常重要
要求合理使用场地,保证施工道路畅通,便于机具布置、安全吊装,便于吊装指挥
吊装外场地要求能承重100T货车,吊装现场周围无脚手架,混凝土结构外露钢筋等物不得超过混凝土结构50mm,要求罐基础的灌浆口符合设备所设计的地脚螺栓口,灌浆口内无模板、油污、碎石、泥土、积水等杂物,放置垫铁的表面应凿平,基础符合设计标准,并经过测量合格
结合现场条件,需要将各揽风绳保护式捆绑在混凝土结构柱上,捆绑标高为12米,揽风绳最大受力情况会在下面进行分析(最大约为,)
(如图)说明:1
吊装时,其它工种不得在安全线内作业
2#7#用20吨地锚,其余的用10吨地锚
缆风绳水平距离65~80米
卷扬机南5、桅杆技术资料序号名称代号数值单位计算公式及来源1两
