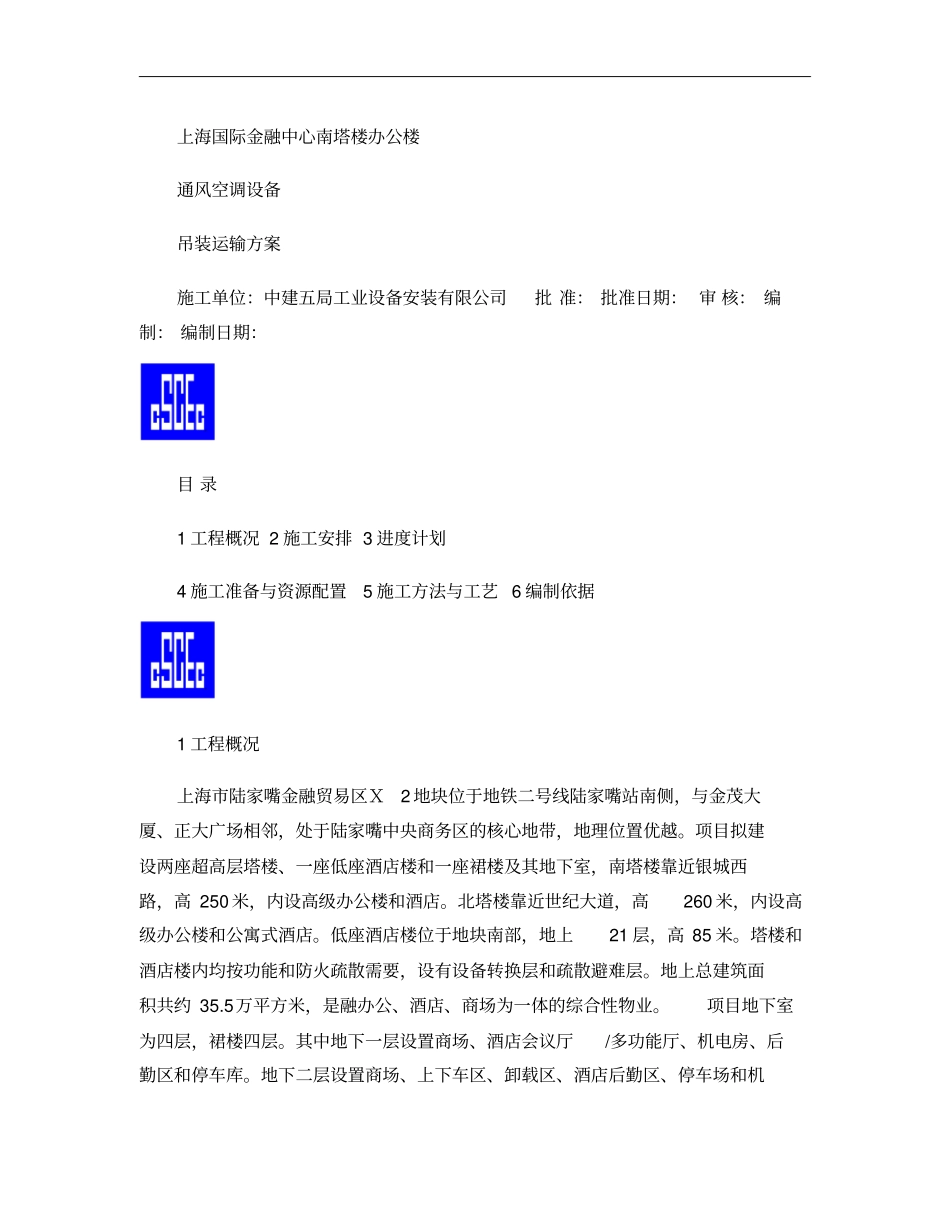

上海国际金融中心南塔楼办公楼通风空调设备吊装运输方案施工单位:中建五局工业设备安装有限公司批准:批准日期:审核:编制:编制日期:目录1工程概况2施工安排3进度计划4施工准备与资源配置5施工方法与工艺6编制依据1工程概况上海市陆家嘴金融贸易区X2地块位于地铁二号线陆家嘴站南侧,与金茂大厦、正大广场相邻,处于陆家嘴中央商务区的核心地带,地理位置优越
项目拟建设两座超高层塔楼、一座低座酒店楼和一座裙楼及其地下室,南塔楼靠近银城西路,高250米,内设高级办公楼和酒店
北塔楼靠近世纪大道,高260米,内设高级办公楼和公寓式酒店
低座酒店楼位于地块南部,地上21层,高85米
塔楼和酒店楼内均按功能和防火疏散需要,设有设备转换层和疏散避难层
地上总建筑面积共约35
5万平方米,是融办公、酒店、商场为一体的综合性物业
项目地下室为四层,裙楼四层
其中地下一层设置商场、酒店会议厅/多功能厅、机电房、后勤区和停车库
地下二层设置商场、上下车区、卸载区、酒店后勤区、停车场和机电用房等,局部地下二层设有地下二层夹层,布置机电用房和停车库
地下三层和地下四层均设置停车库和机电用房

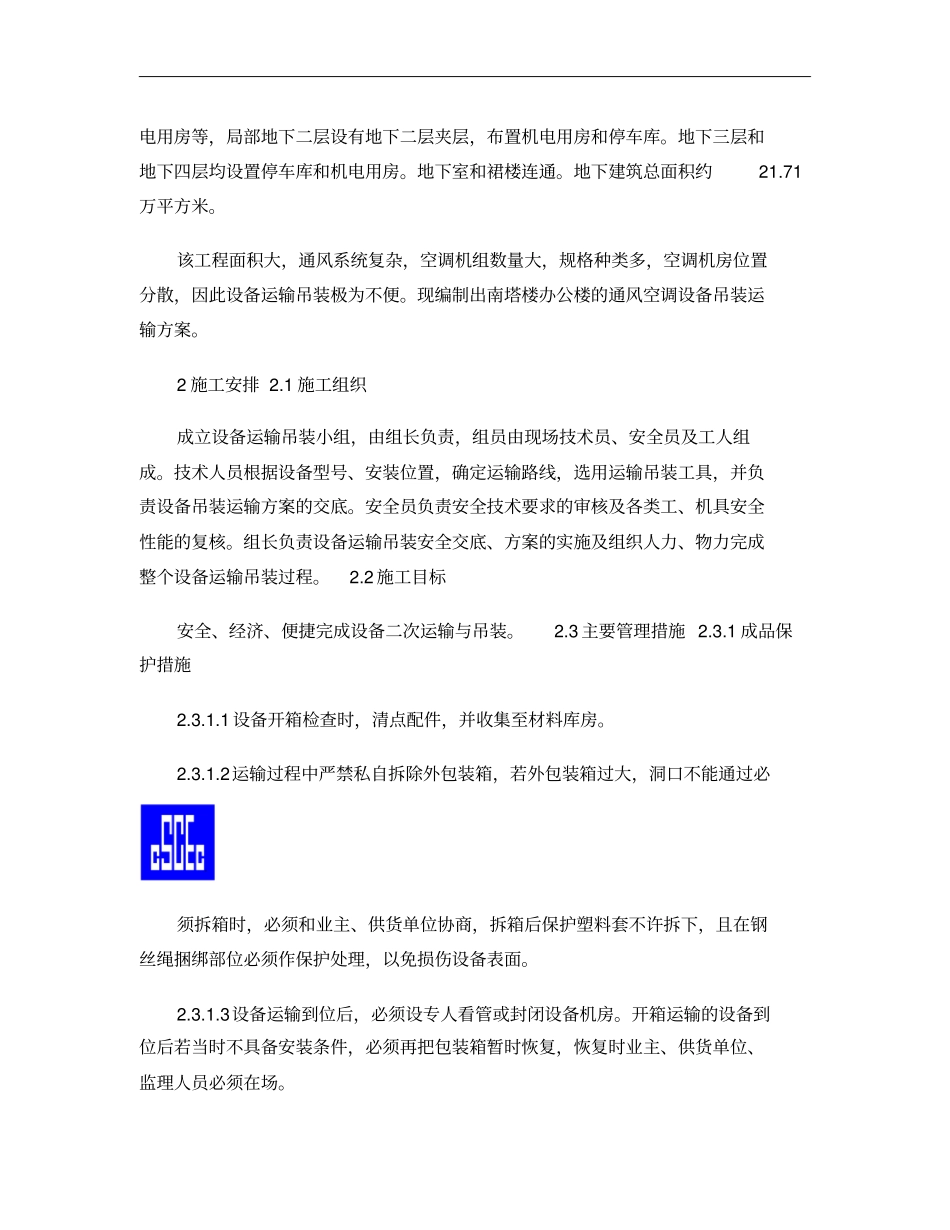

地下室和裙楼连通
地下建筑总面积约21
71万平方米
该工程面积大,通风系统复杂,空调机组数量大,规格种类多,空调机房位置分散,因此设备运输吊装极为不便
现编制出南塔楼办公楼的通风空调设备吊装运输方案
2施工安排2
1施工组织成立设备运输吊装小组,由组长负责,组员由现场技术员、安全员及工人组成
技术人员根据设备型号、安装位置,确定运输路线,选用运输吊装工具,并负责设备吊装运输方案的交底
安全员负责安全技术要求的审核及各类工、机具安全性能的复核
组长负责设备运输吊装安全交底、方案的实施及组织人力、物力完成整个设备运输吊装过程
2施工目标安全、经济、便捷完成设备二次运输与吊装
3主要管理措施2

1成品保护措施2
