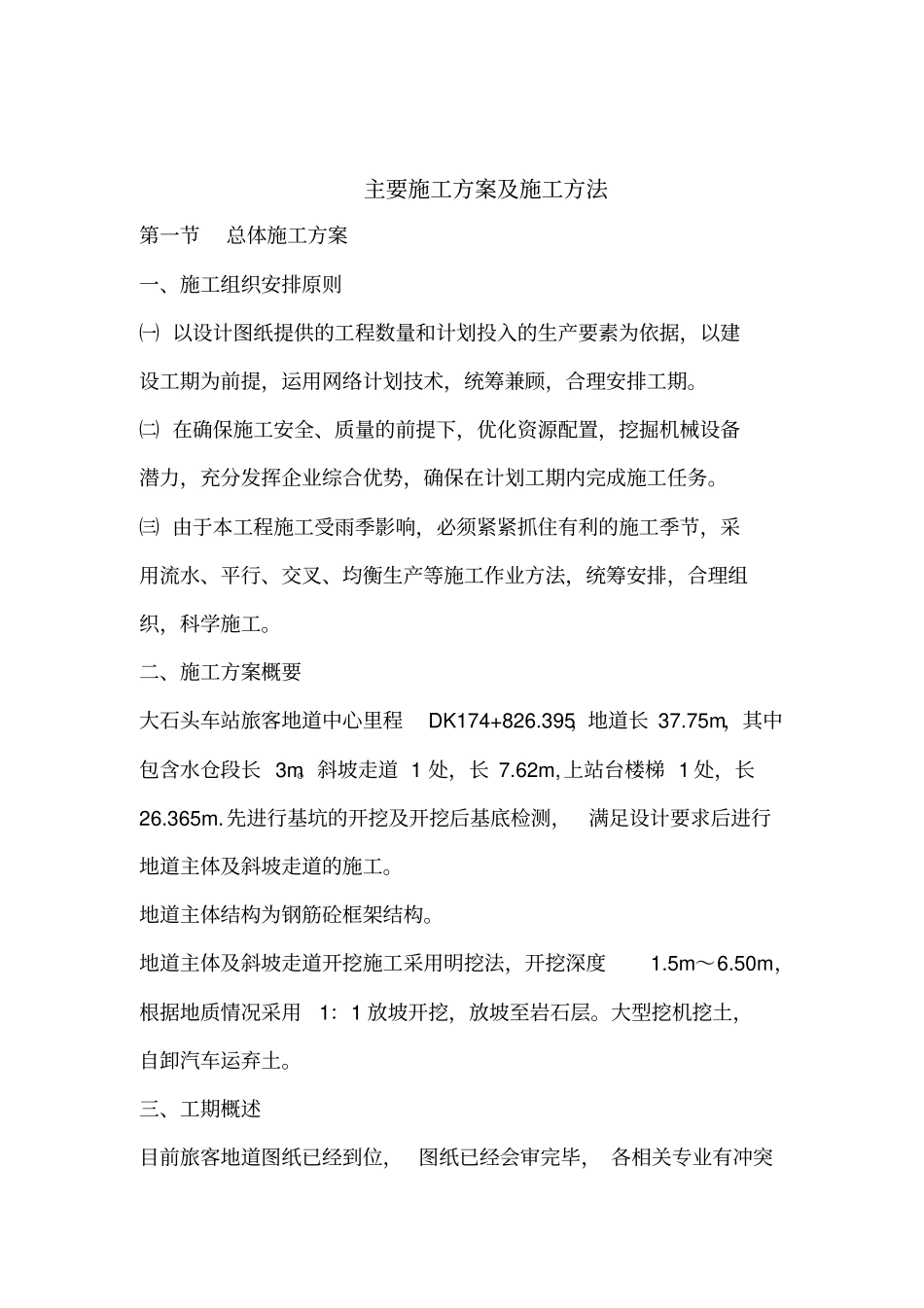

主要施工方案及施工方法第一节总体施工方案一、施工组织安排原则㈠以设计图纸提供的工程数量和计划投入的生产要素为依据,以建设工期为前提,运用网络计划技术,统筹兼顾,合理安排工期
㈡在确保施工安全、质量的前提下,优化资源配置,挖掘机械设备潜力,充分发挥企业综合优势,确保在计划工期内完成施工任务
㈢由于本工程施工受雨季影响,必须紧紧抓住有利的施工季节,采用流水、平行、交叉、均衡生产等施工作业方法,统筹安排,合理组织,科学施工
二、施工方案概要大石头车站旅客地道中心里程DK174+826
395,地道长37
75m,其中包含水仓段长3m
斜坡走道1处,长7
62m,上站台楼梯1处,长26
先进行基坑的开挖及开挖后基底检测,满足设计要求后进行地道主体及斜坡走道的施工
地道主体结构为钢筋砼框架结构
地道主体及斜坡走道开挖施工采用明挖法,开挖深度1
50m,根据地质情况采用1:1放坡开挖,放坡至岩石层
大型挖机挖土,自卸汽车运弃土
三、工期概述目前旅客地道图纸已经到位,图纸已经会审完毕,各相关专业有冲突地方已解决,人员、机械都已经组织、调配完成
拟定于2012年5月19日开工,8月3日竣工,主体工程104天内完成

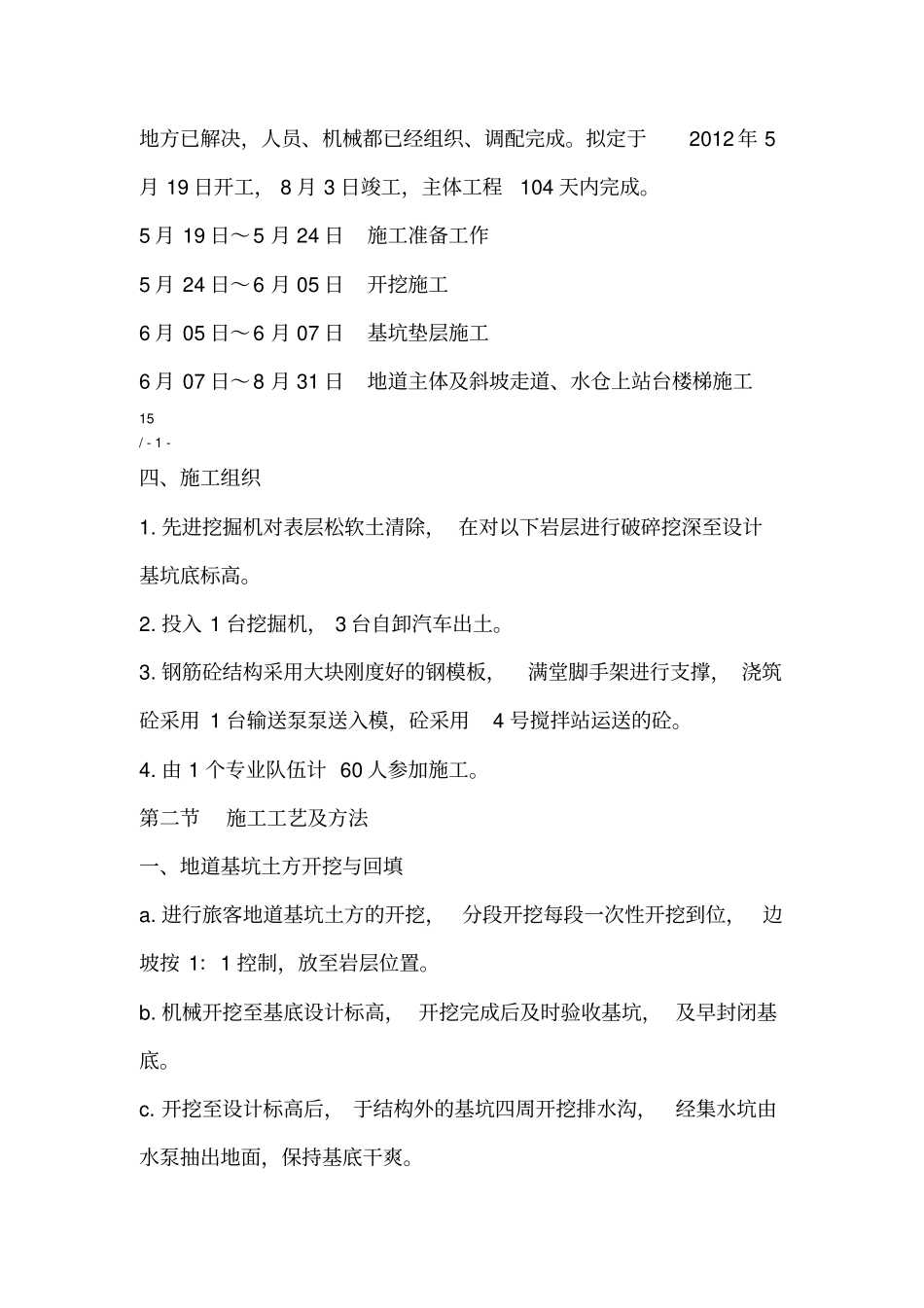

5月19日~5月24日施工准备工作5月24日~6月05日开挖施工6月05日~6月07日基坑垫层施工6月07日~8月31日地道主体及斜坡走道、水仓上站台楼梯施工15/-1-四、施工组织1
先进挖掘机对表层松软土清除,在对以下岩层进行破碎挖深至设计基坑底标高
投入1台挖掘机,3台自卸汽车出土
钢筋砼结构采用大块刚度好的钢模板,满堂脚手架进行支撑,浇筑砼采用1台输送泵泵送入模,砼采用4号搅拌站运送的砼
由1个专业队伍计60人参加施工
第二节施工工艺及方法一、地道基坑土方开挖与回填a
进行旅客地道基坑土方的开挖,分段开挖每段一次性开挖到位,边坡按1:1控制
