由太道理工大学建筑设计研讨院供给的设计施工图纸;2
由山西省勘探设计院供给的《岩土工程勘探报告(详勘);3
相干的各类规范规程
施工现场场地情况及周边情况情况二
工程场地概况中铁十二局团体第二工程有限公司宿舍室庐5#楼位于太原市小店区,东临人平易近南路,南临通晓街,北临惠远西街,西临农兴路
本工程总建筑面积16322
77m2,地上二十二层,地下二层
地下二层为装备用房及人防,地下一层为装备层,地下建筑面积1860
19m2;地上二十二层,地上建筑面积14462
构造类型钢筋混凝土剪力墙构造
工程桩散布状况本工程基坑总面积约1740总延伸米约180m,天然地坪相对标高约为-0
95m(±0
000=774
873m),坑底标高-5
70m,基坑挖深约为4
基坑工程施工根据场地土层性质以及基坑周边情况破坏请求,工程桩桩身直径为600mm砼等级为C35钻孔灌注桩联合外侧0600三轴水土壤搅拌桩止水帷幕的情势,钻孔灌注桩160根
施工前提(1)应在围护构造

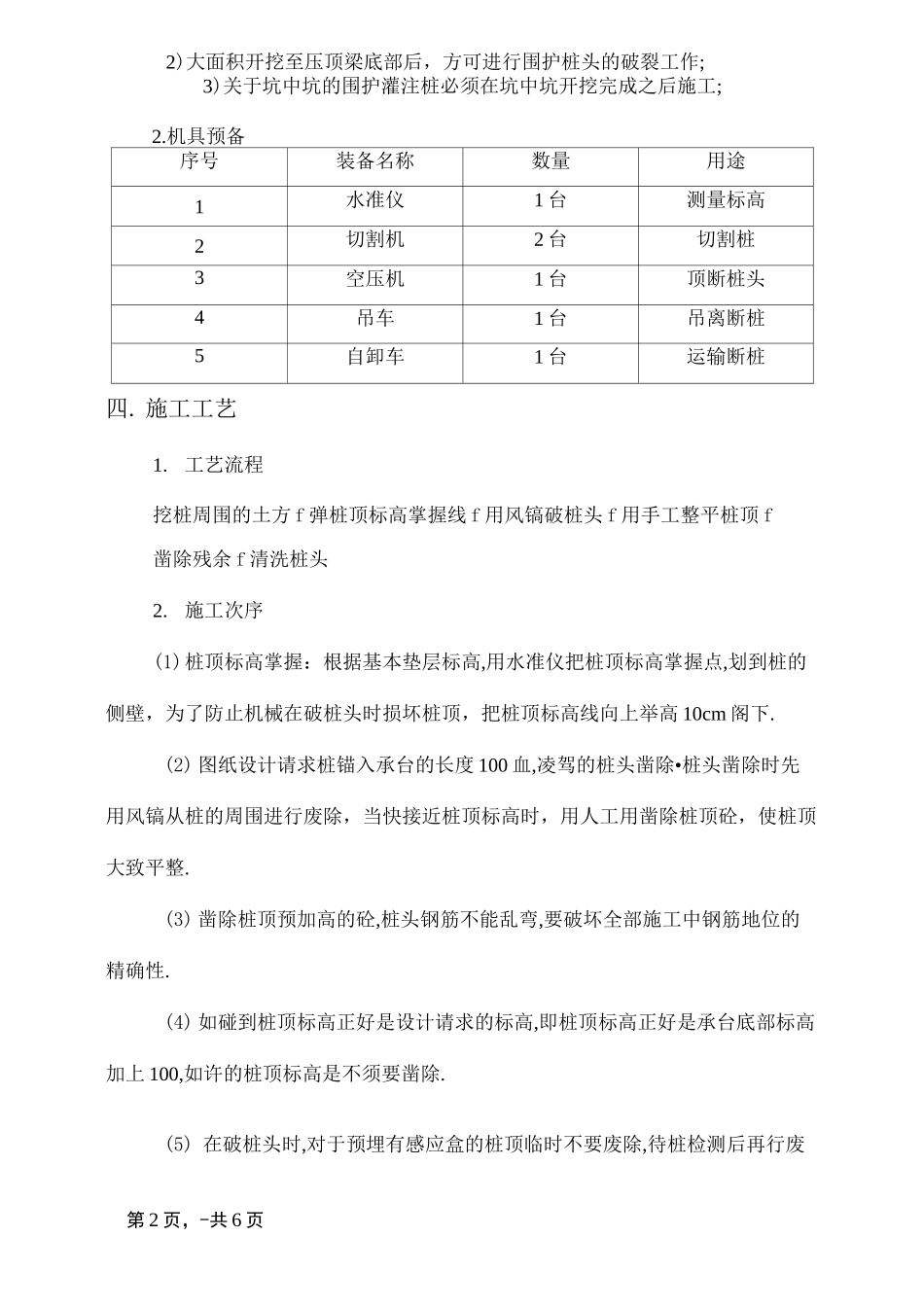

工程桩及立柱桩施工完成,围护体形成并达到设计强度;2)大面积开挖至压顶梁底部后,方可进行围护桩头的破裂工作;3)关于坑中坑的围护灌注桩必须在坑中坑开挖完成之后施工;2
机具预备序号装备名称数量用途1水准仪1台测量标高2切割机2台切割桩3空压机1台顶断桩头4吊车1台吊离断桩5自卸车1台运输断桩四
工艺流程挖桩周围的土方f弹桩顶标高掌握线f用风镐破桩头f用手工整平桩顶f凿除残余f清洗桩头2
施工次序(1)桩顶标高掌握:根据基本垫层标高,用水准仪把桩顶标高掌握点,划到桩的侧壁,为了防止机械在破桩头时损坏桩顶,把桩顶标高线向上举高10cm阁下

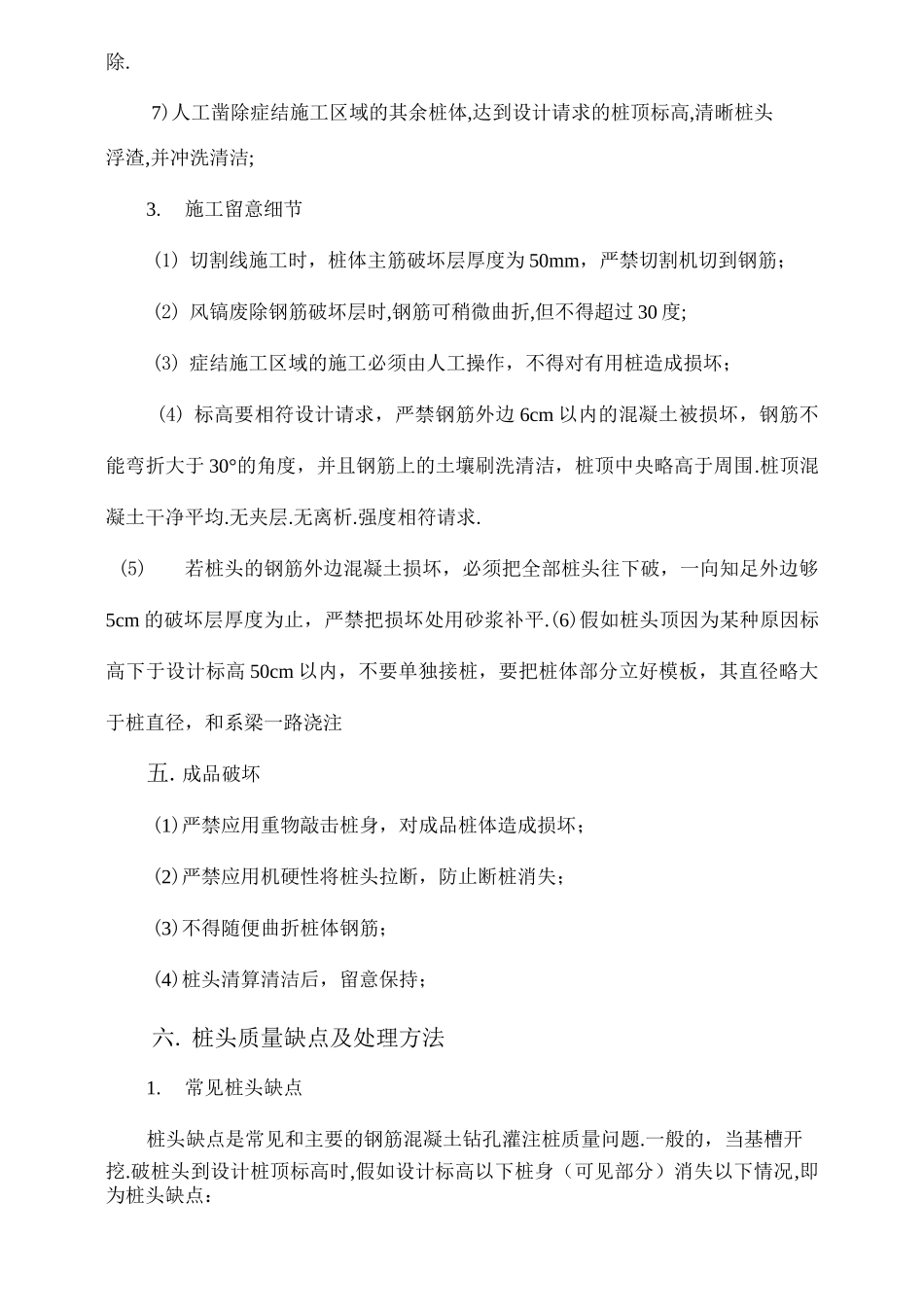

(2)图纸设计请求桩锚入承台的长度100血,凌驾的桩头凿除•桩头凿除时先用风镐从桩的周围进行废
