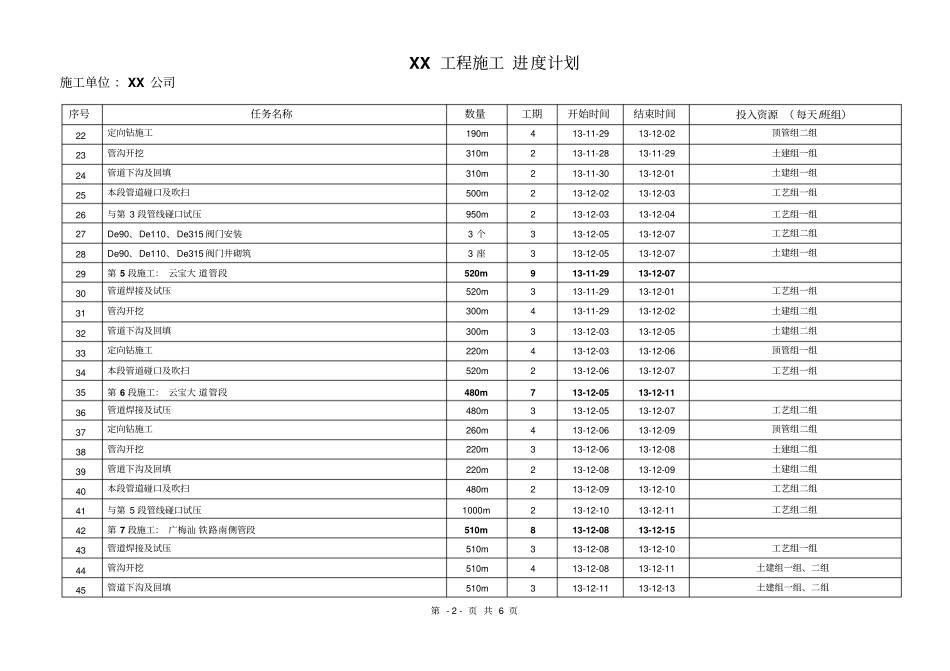

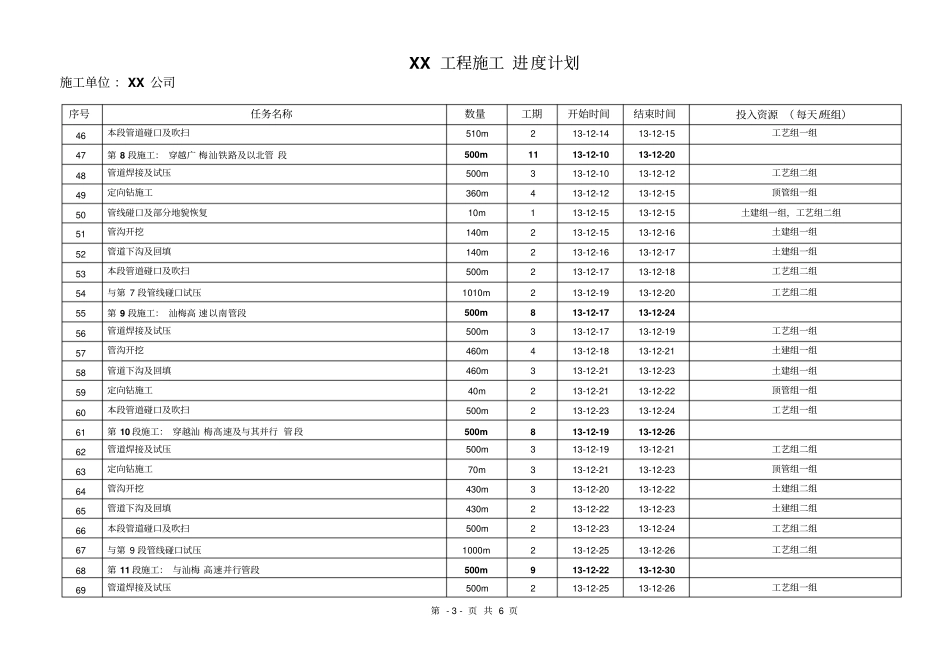

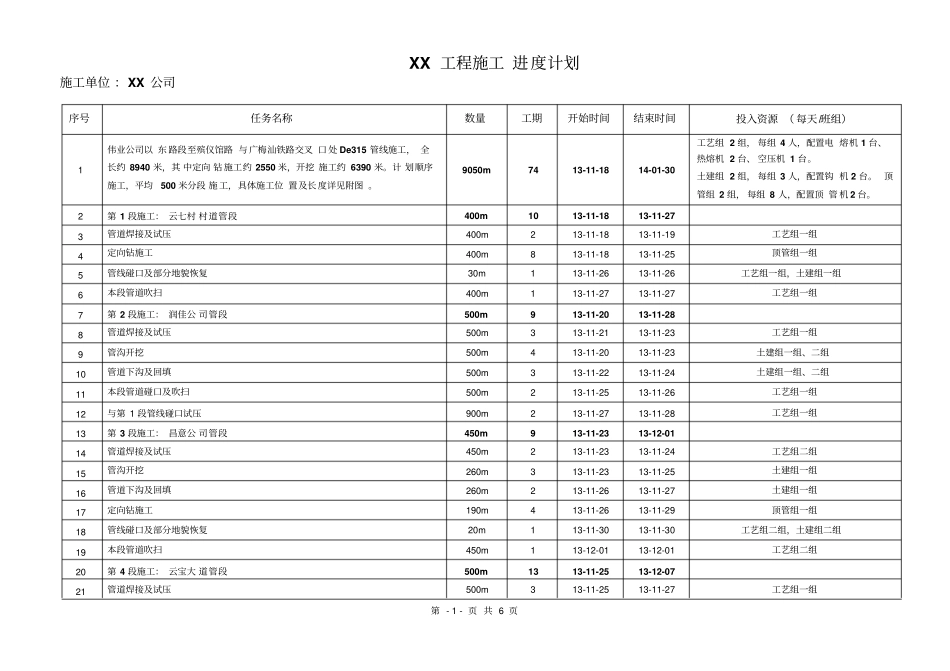

XX工程施工进度计划施工单位:XX公司序号任务名称数量工期开始时间结束时间投入资源(每天/班组)1伟业公司以东路段至殡仪馆路与广梅汕铁路交叉口处De315管线施工,全长约8940米,其中定向钻施工约2550米,开挖施工约6390米
计划顺序施工,平均500米分段施工,具体施工位置及长度详见附图
9050m7413-11-1814-01-30工艺组2组,每组4人,配置电熔机1台、热熔机2台、空压机1台
土建组2组,每组3人,配置钩机2台
顶管组2组,每组8人,配置顶管机2台
2第1段施工:云七村村道管段400m1013-11-1813-11-273管道焊接及试压400m213-11-1813-11-19工艺组一组4定向钻施工400m813-11-1813-11-25顶管组一组5管线碰口及部分地貌恢复30m113-11-2613-11-26工艺组一组,土建组一组6本段管道吹扫400m113-11-2713-11-27工艺组一组7第2段施工:润佳公司管段500m913-11-2013-11-288管道焊接及试压500m313-11-2113-11-23工艺组一组9管沟开挖500m413-11-2013-11-23土建组一组、二组10管道下沟及回填500m313-11-2213-11-24土建组一组、二组11本段管道碰口及吹扫500m213-11-2513-11-26工艺组一组12与第1段管线碰口试压900m213-11-2713-11-28工艺组一组13第3段施工:昌意公司管段450m913-11-2313-12-0114管道焊接及试压450m213-11-2313-11-24工艺组二组15管沟开挖260m313-11-2313-11-25土建组一组16管道下沟及回填260m213-11-2613-11-27土建组一组17定向钻施工190m413-11-2613-11-29顶管组
