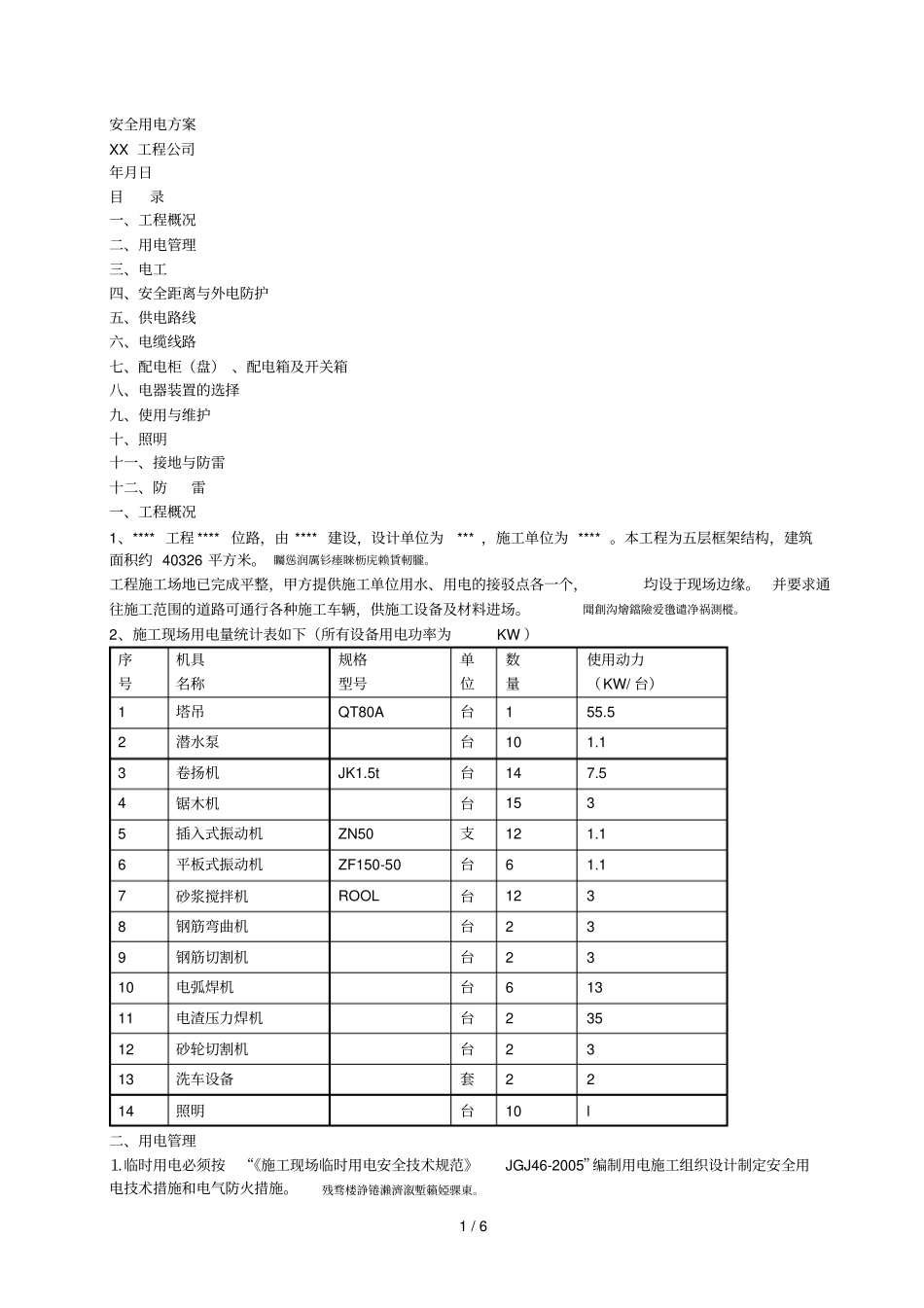

1/6安全用电方案XX工程公司年月日目录一、工程概况二、用电管理三、电工四、安全距离与外电防护五、供电路线六、电缆线路七、配电柜(盘)、配电箱及开关箱八、电器装置的选择九、使用与维护十、照明十一、接地与防雷十二、防雷一、工程概况1、****工程****位路,由****建设,设计单位为***,施工单位为****。本工程为五层框架结构,建筑面积约40326平方米。矚慫润厲钐瘗睞枥庑赖賃軔朧。工程施工场地已完成平整,甲方提供施工单位用水、用电的接驳点各一个,均设于现场边缘。并要求通往施工范围的道路可通行各种施工车辆,供施工设备及材料进场。聞創沟燴鐺險爱氇谴净祸測樅。2、施工现场用电量统计表如下(所有设备用电功率为KW)序号机具名称规格型号单位数量使用动力(KW/台)1塔吊QT80A台155.52潜水泵台101.13卷扬机JK1.5t台147.54锯木机台1535插入式振动机ZN50支121.16平板式振动机ZF150-50台61.17砂浆搅拌机ROOL台1238钢筋弯曲机台239钢筋切割机台2310电弧焊机台61311电渣压力焊机台23512砂轮切割机台2313洗车设备套2214照明台10l二、用电管理⒈临时用电必须按“《施工现场临时用电安全技术规范》JGJ46-2005”编制用电施工组织设计制定安全用电技术措施和电气防火措施。残骛楼諍锩瀨濟溆塹籟婭骒東。2/6⒉临时用电工程图纸必须单独由电气工程技术人员绘制,经技术负责人审批后作为临时施工的依据。⒊临时用电施工组织设计的内容和步骤:⑴现场勘探,确定电源进线总配电箱(柜),分配电箱的位置及线路走向。⑵进行负荷计算,选择导线截面和电器的类型、规格。⑶绘制电气平面图,立面图和接线系统图。⑷制定安全用电技术措施和电气防火措施。⒋施工现场临时用电安全技术档案:⑴临时用电施工组织设计及修改施工组织设计的全部资料。⑵技术交底资料。⑶临时用电工程检查验收表。⑷接地电阻测定记录。⑸定期检(复)查表(工地每月,公司每季进行一次)。⑹电工维修工作记录。⒌安装、维修或拆除临时用电工程,必须由电工完成,电工等级应同工程的难易程度和技术复杂性相适应。三、电工⒈电工必须经过专业及安全技术培训,经(地)市劳动部门考试合格发给操作证,方准独立操作。⒉电工应掌握用电安全基本知识和所有设备性能。⒊上岗前按规定穿戴好个人防护用品。⒋停用设备应拉闸断电,锁好开关箱。⒌负责保护用电设备的负荷线,保护零线(重复接地)和开关箱。⒍移动用电设备必须切断电源,在一般情况下不许带电作业,带电作业要设监护人。⒎按规定定期(工地每月、公司每季)对用电线路进行检查,发现问题及时处理,并做好检查和维修记录。⒏应懂得触电急救常识和电器灭火常识。四、安全距离与外电防护外电线路:指施工现场临时用电线路以外的任何电力线路。⒈不得往高、低压线路下方施工、搭设临时设施或堆放物件、架具、材料及其他杂物。⒉安全距离:⑴在建工程(包括脚手架)的外侧与架空线路之间的最小安全距离1kv不小于4m,1~10kv不小于6m,35~110kv不小于8m。架空导线最大弧垂与施工现场地面最小距离≥4.0m与机动车道≥6.0m。酽锕极額閉镇桧猪訣锥顧荭钯。⑵起重臂或被吊物边缘与10kV的架空线路水平距离≥2m。⑶机动车道与外电架空线路交叉的最小距离1kv以下为6m,10kv以下为7m。⒊外电防护:⑴达不到安全距离要求,必须采取防护措施,增设屏障、遮栏、围栏或保护网,并悬挂醒目的警告标志牌。⑵带电体至遮栏的安全距离10kv应大于95cm,35kv应大于115cm.⑶带电体至栅栏(封闭)的安全距离10kv应大于30cm,35kv应大于50cm。⑷在架设防护设施时,应有电气技术人员或专职安全员监护。⑸无法防护时必须采取停电,迁移线路或更改工程位置,否则不准施工。五、供电路线架空线路必须架设在专用电杆上,严禁架设在树木上或脚手架上等不稳固的地方。⒈架空线路最少截面:为满足机械强度要求,铝线≥16mm2,铜线≥10mm2跨越铁路、公路、河流、电力线路档距内的绝缘铝线不少于35mm2,铜线不少于16mm2。彈贸摄尔霁毙攬砖卤庑诒尔肤。3/6⒉电线接头:在一个档距内,每层架空线接头不得超过该层导线50%,且一根导线只允许一个接头,跨越道路、河流档距内不得有接头。⒊电杆档距:...
