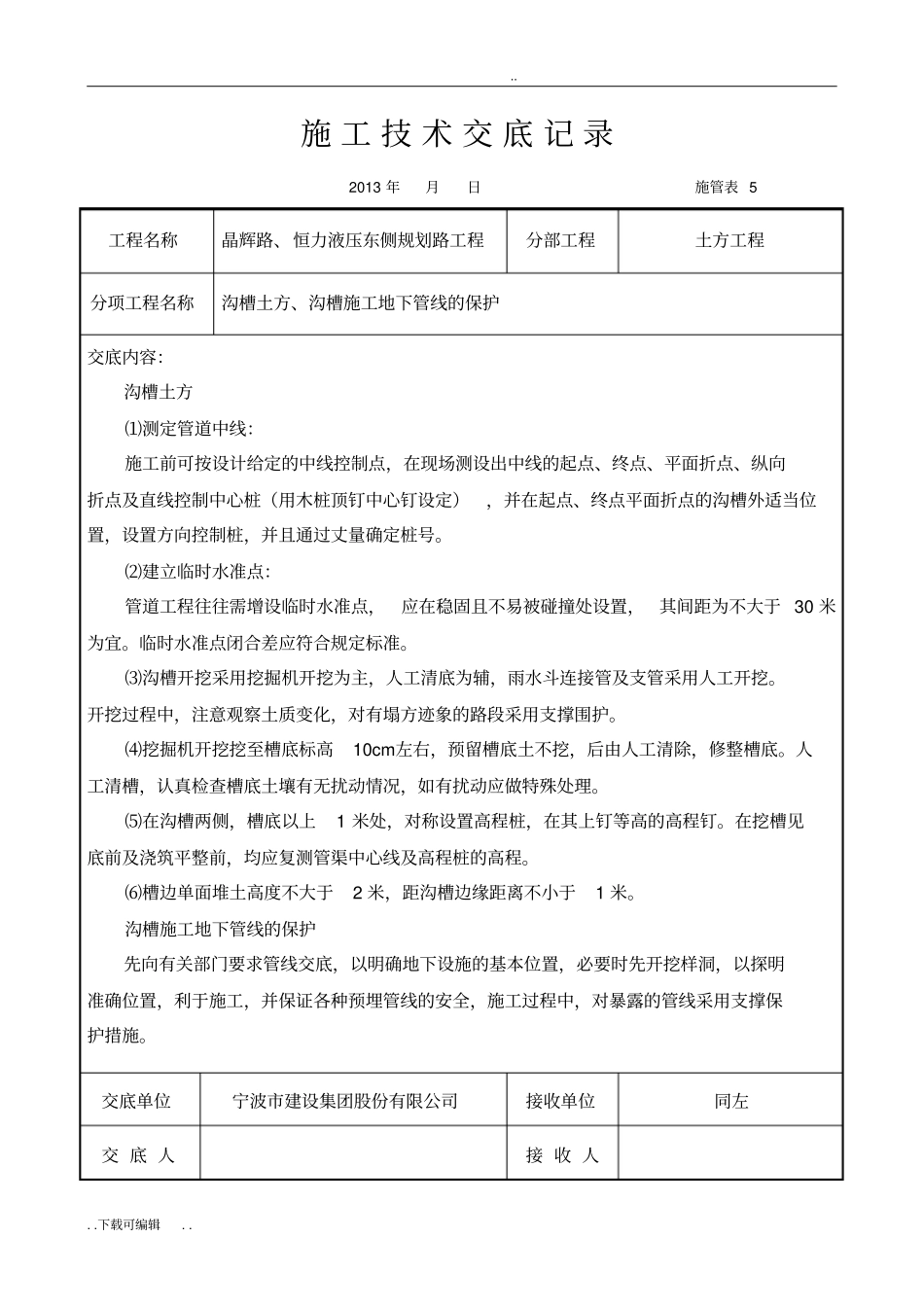

施工技术交底记录2013年月日施管表5工程名称晶辉路、恒力液压东侧规划路工程分部工程土方工程分项工程名称沟槽土方、沟槽施工地下管线的保护交底内容:沟槽土方⑴测定管道中线:施工前可按设计给定的中线控制点,在现场测设出中线的起点、终点、平面折点、纵向折点及直线控制中心桩(用木桩顶钉中心钉设定),并在起点、终点平面折点的沟槽外适当位置,设置方向控制桩,并且通过丈量确定桩号
⑵建立临时水准点:管道工程往往需增设临时水准点,应在稳固且不易被碰撞处设置,其间距为不大于30米为宜
临时水准点闭合差应符合规定标准
⑶沟槽开挖采用挖掘机开挖为主,人工清底为辅,雨水斗连接管及支管采用人工开挖
开挖过程中,注意观察土质变化,对有塌方迹象的路段采用支撑围护
⑷挖掘机开挖挖至槽底标高10cm左右,预留槽底土不挖,后由人工清除,修整槽底
人工清槽,认真检查槽底土壤有无扰动情况,如有扰动应做特殊处理
⑸在沟槽两侧,槽底以上1米处,对称设置高程桩,在其上钉等高的高程钉
在挖槽见底前及浇筑平整前,均应复测管渠中心线及高程桩的高程
⑹槽边单面堆土高度不大于2米,距沟槽边缘距离不小于1米
沟槽施工地下管线的保护先向有关部门要求管线交底,以明确地下设施的基本位置,必要时先开挖样洞,以探明准确位置,利于施工,并保证各种预埋管线的安全,施工过程中,对暴露的管线采用支撑保护措施
交底单位宁波市建设集团股份有限公司接收单位同左交底人接收人

施工技术交底记录2013年月日施管表5工程名称晶辉路、恒力液压东侧规划路工程分部工程管道工程分项工程名称管道敷设交底内容:管道敷设1、管道应敷设在原状土地基或经开槽后处理回填密实的地层上
当管道在车行道下时,管顶覆土厚度应小于0
2、管道应直线敷设,遇到特殊情况需用柔性接口折线敷设时,相邻两节管纵轴线的允许转角由管材制造厂提供,在一般情况
