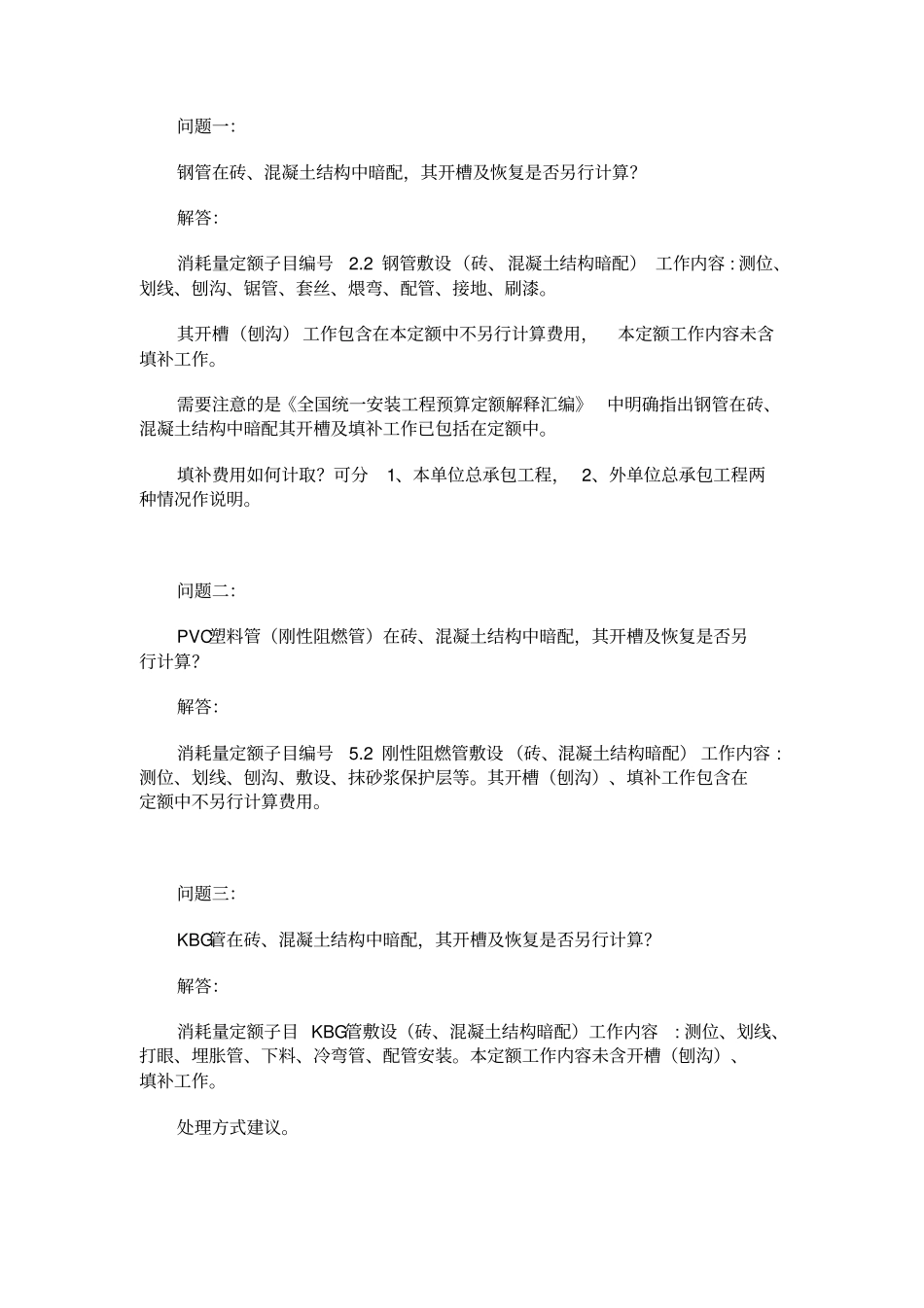

问题一:钢管在砖、混凝土结构中暗配,其开槽及恢复是否另行计算
解答:消耗量定额子目编号2
2钢管敷设(砖、混凝土结构暗配)工作内容:测位、划线、刨沟、锯管、套丝、煨弯、配管、接地、刷漆
其开槽(刨沟)工作包含在本定额中不另行计算费用,本定额工作内容未含填补工作
需要注意的是《全国统一安装工程预算定额解释汇编》中明确指出钢管在砖、混凝土结构中暗配其开槽及填补工作已包括在定额中
填补费用如何计取
可分1、本单位总承包工程,2、外单位总承包工程两种情况作说明
问题二:PVC塑料管(刚性阻燃管)在砖、混凝土结构中暗配,其开槽及恢复是否另行计算
解答:消耗量定额子目编号5
2刚性阻燃管敷设(砖、混凝土结构暗配)工作内容:测位、划线、刨沟、敷设、抹砂浆保护层等
其开槽(刨沟)、填补工作包含在定额中不另行计算费用
问题三:KBG管在砖、混凝土结构中暗配,其开槽及恢复是否另行计算
解答:消耗量定额子目KBG管敷设(砖、混凝土结构暗配)工作内容:测位、划线、打眼、埋胀管、下料、冷弯管、配管安装
本定额工作内容未含开槽(刨沟)、填补工作
处理方式建议

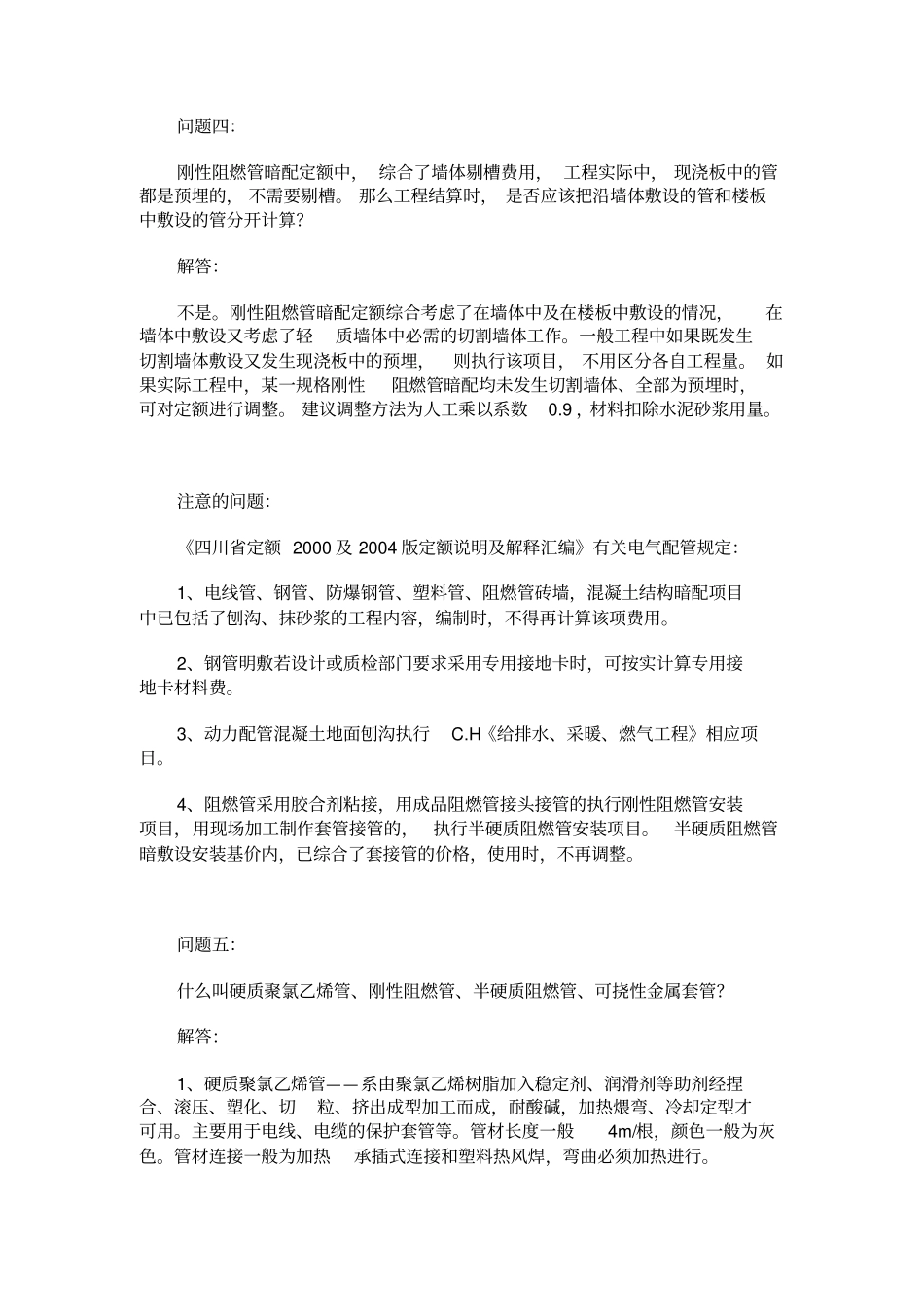

问题四:刚性阻燃管暗配定额中,综合了墙体剔槽费用,工程实际中,现浇板中的管都是预埋的,不需要剔槽
那么工程结算时,是否应该把沿墙体敷设的管和楼板中敷设的管分开计算
刚性阻燃管暗配定额综合考虑了在墙体中及在楼板中敷设的情况,在墙体中敷设又考虑了轻质墙体中必需的切割墙体工作
一般工程中如果既发生切割墙体敷设又发生现浇板中的预埋,则执行该项目,不用区分各自工程量
如果实际工程中,某一规格刚性阻燃管暗配均未发生切割墙体、全部为预埋时,可对定额进行调整
建议调整方法为人工乘以系数0
9,材料扣除水泥砂浆用量
注意的问题:《四川省定额2000及2004版定额说明及解释汇编》有关电气配管规定:1、电线管、钢管、防爆钢管、塑料管、阻燃管砖墙,混凝土结
