施工流程:安装准备→预制加工→支架安装→立管安装→支管安装→卡架固定→封口堵洞→阻火圈安装→闭水试验→通水试验→成品保护1、安装准备1
1、安装前熟悉图纸,核对各种管道的坐标、标高是否有交叉;1
2、作业条件:预留孔洞、预埋件已完成,室内地平线应弹好,初装修抹灰工程已完成
3、作业工具:手电钻、冲击钻、手锯、铣口器、钢刮板、活扳手、手锤、水平尺、套丝板、毛刷、棉布、线坠等
2、预制加工1、根据预留口位置测量管道尺寸,断管,试插后粘接,接口方式为插入式粘接;2、给排水管道穿过现浇板、屋顶、剪力墙、柱子等处,均应预埋套管,有防水要求处应焊有防水翼环
套管尺寸给水管一般比安装管大二档,排水管一般比安装管大一档

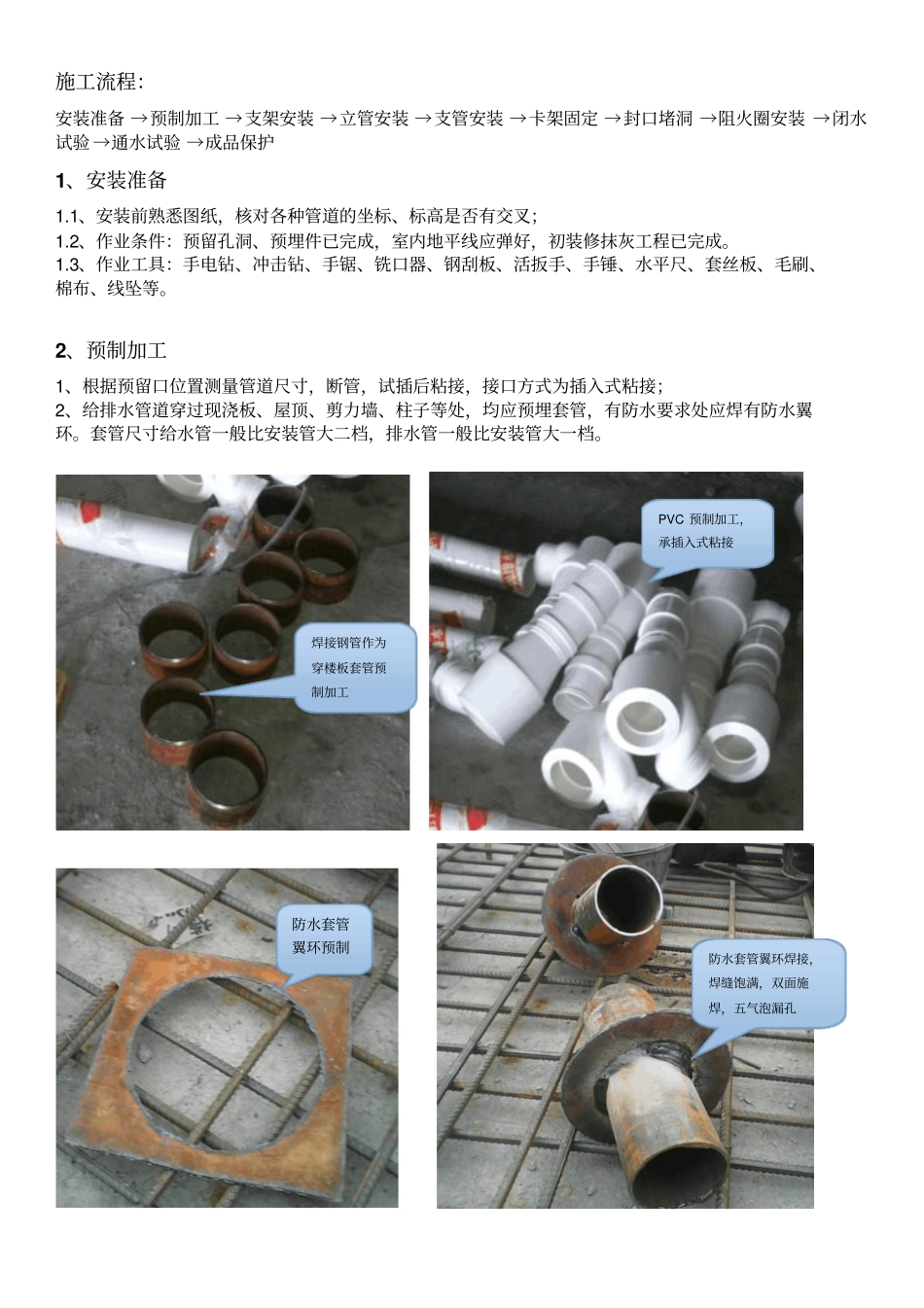

PVC预制加工,承插入式粘接焊接钢管作为穿楼板套管预制加工防水套管翼环预制防水套管翼环焊接,焊缝饱满,双面施焊,五气泡漏孔3、支、吊架安装3
1、支、吊架先行,管道随后,重力吊线保证支架在同一水平距离,即重力线必须在预留洞口圆中心,确保立管安装后垂直;4、立管安装4

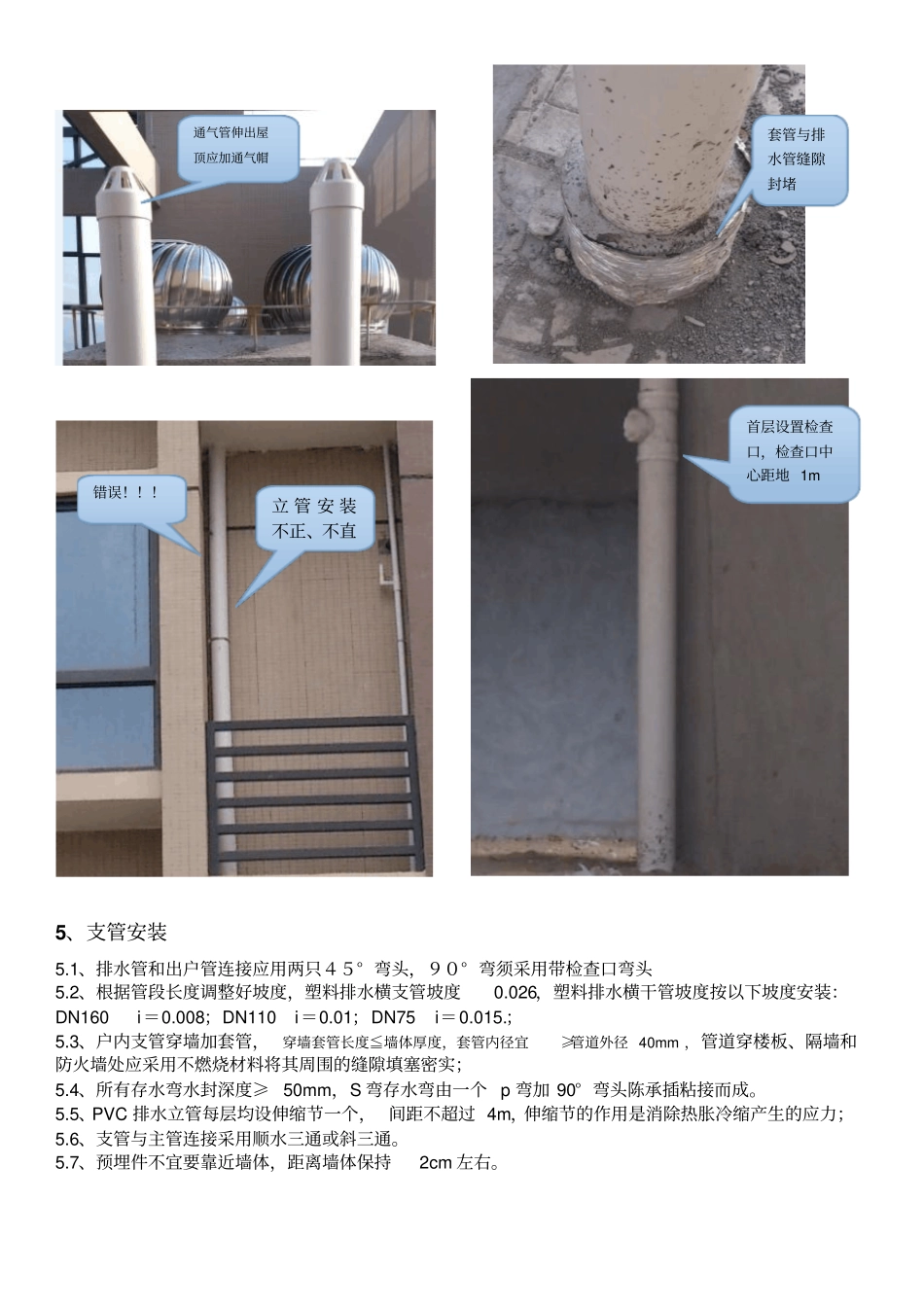

1、立管要正、直,安装完后要装阻火圈和防水套管,顶板到三通口中心距离不超过35cm;4
2、PVC管垂直穿墙、板、梁、柱时应加套管;穿越地下室外墙时应加防水套管;穿越楼板和屋面时应做好防水措施;管道穿楼板应采用不燃烧材料将其周围的缝隙填塞密实;4
3、与大气相连的生活排水立管及通气立管的顶端应设通气帽
4、塑料排水管立管每隔6层设置一个检查口,最低层和设有卫生器具的二层以上建筑物的最高层应设置检查口,立管拐弯处和乙字管上部应设置检查口

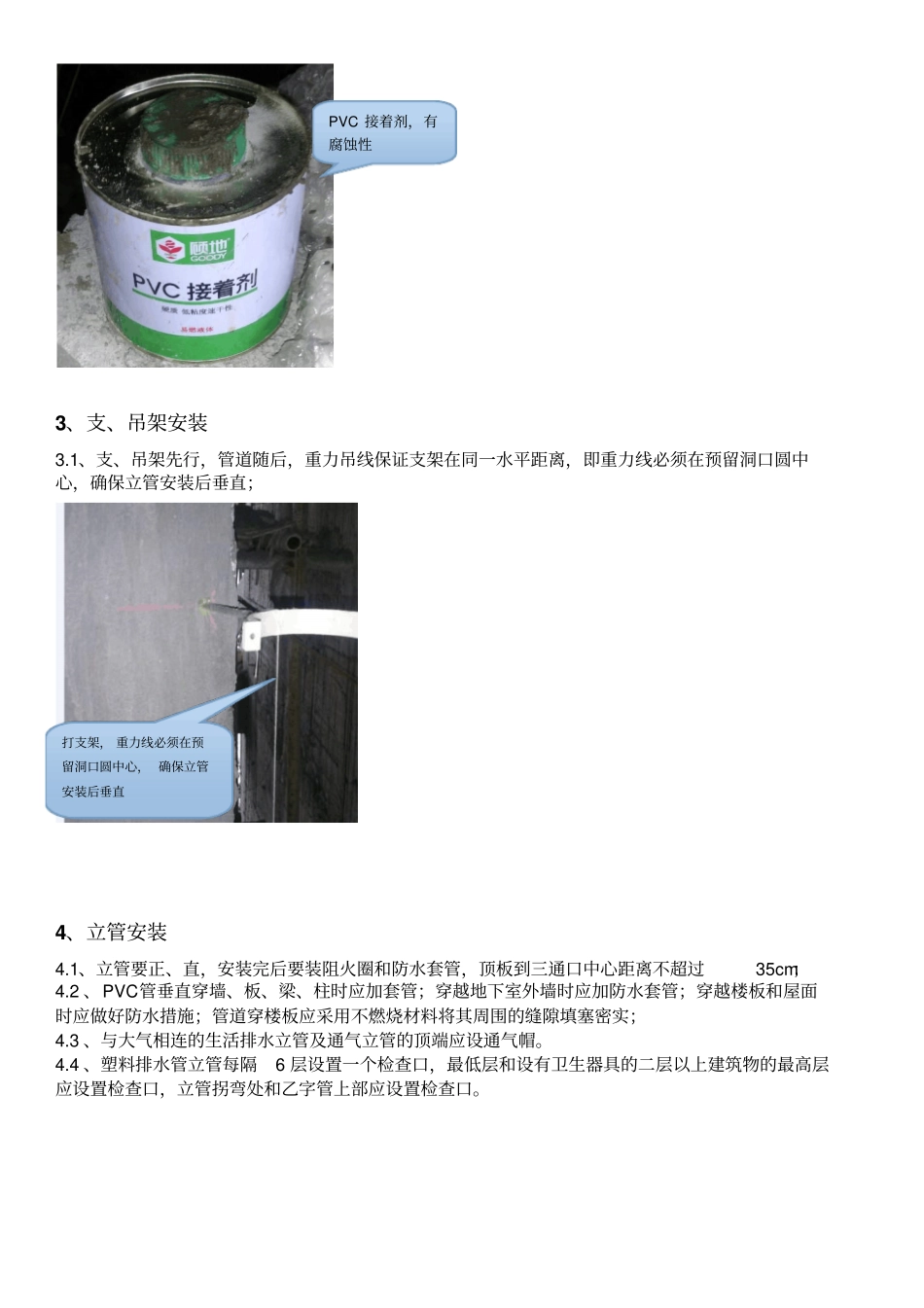

打支架,重力线必须在预留洞口圆中心,确保立管安装后垂直PVC接着剂,有腐蚀性5、支管安装5
1、排水管和出户管连接应用两只45°弯头,90°弯须采用带检查口弯头5
2、根据管段长度调整好坡度,塑料排水横支管坡度0
026,塑料排水横干管坡度按以下坡度安装:DN160i=0
