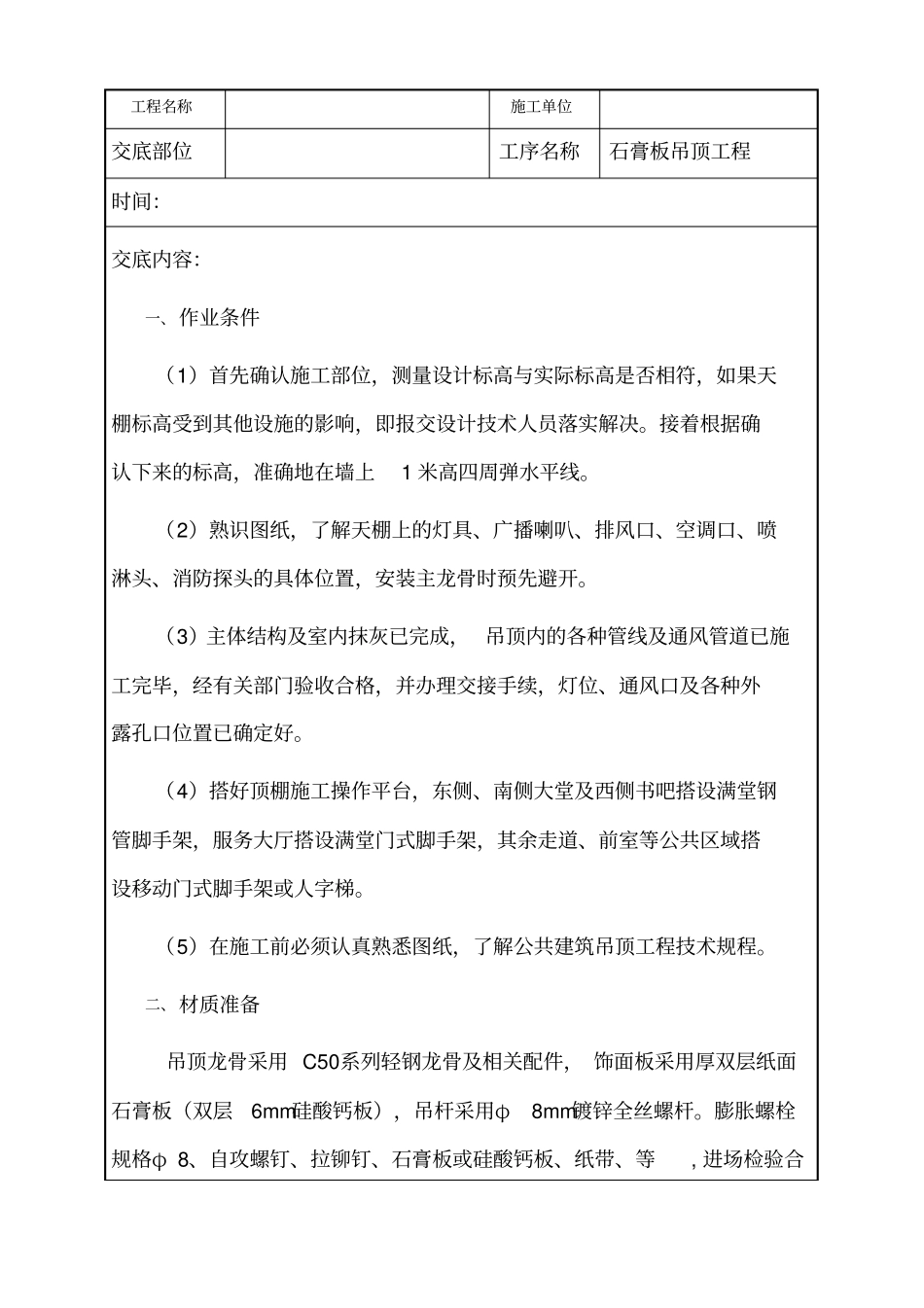

工程名称施工单位交底部位工序名称石膏板吊顶工程时间:交底内容:一、作业条件(1)首先确认施工部位,测量设计标高与实际标高是否相符,如果天棚标高受到其他设施的影响,即报交设计技术人员落实解决
接着根据确认下来的标高,准确地在墙上1米高四周弹水平线
(2)熟识图纸,了解天棚上的灯具、广播喇叭、排风口、空调口、喷淋头、消防探头的具体位置,安装主龙骨时预先避开
(3)主体结构及室内抹灰已完成,吊顶内的各种管线及通风管道已施工完毕,经有关部门验收合格,并办理交接手续,灯位、通风口及各种外露孔口位置已确定好
(4)搭好顶棚施工操作平台,东侧、南侧大堂及西侧书吧搭设满堂钢管脚手架,服务大厅搭设满堂门式脚手架,其余走道、前室等公共区域搭设移动门式脚手架或人字梯
(5)在施工前必须认真熟悉图纸,了解公共建筑吊顶工程技术规程
二、材质准备吊顶龙骨采用C50系列轻钢龙骨及相关配件,饰面板采用厚双层纸面石膏板(双层6mm硅酸钙板),吊杆采用φ8mm镀锌全丝螺杆
膨胀螺栓规格φ8、自攻螺钉、拉铆钉、石膏板或硅酸钙板、纸带、等,进场检验合工程名称施工单位交底部位工序名称石膏板吊顶工程时间:格且有出厂质量证明文件

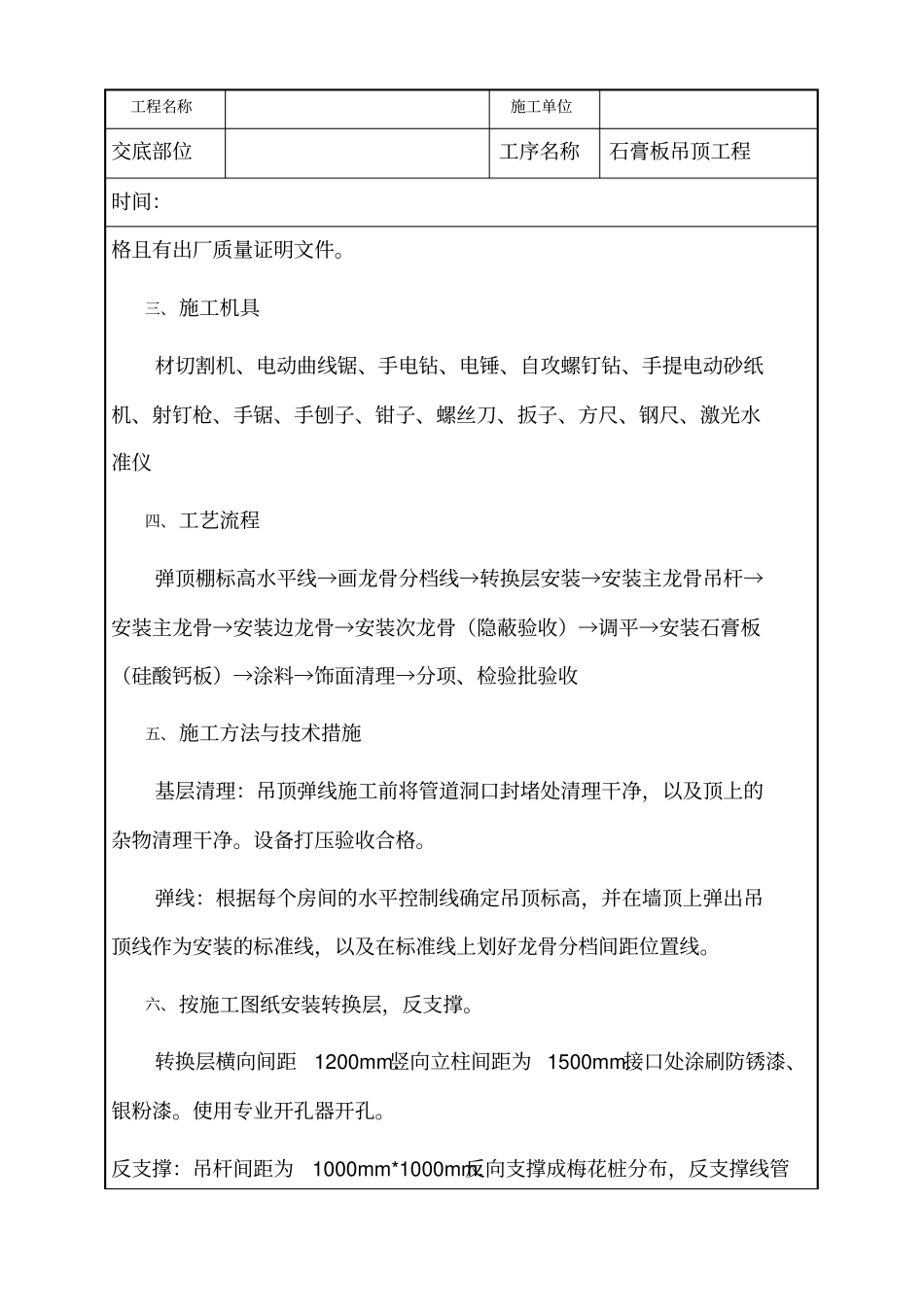

三、施工机具材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机、射钉枪、手锯、手刨子、钳子、螺丝刀、扳子、方尺、钢尺、激光水准仪四、工艺流程弹顶棚标高水平线→画龙骨分档线→转换层安装→安装主龙骨吊杆→安装主龙骨→安装边龙骨→安装次龙骨(隐蔽验收)→调平→安装石膏板(硅酸钙板)→涂料→饰面清理→分项、检验批验收五、施工方法与技术措施基层清理:吊顶弹线施工前将管道洞口封堵处清理干净,以及顶上的杂物清理干净
设备打压验收合格
弹线:根据每个房间的水平控制线确定吊顶标高,并在墙顶上弹出吊顶线作为安装的标准线,以及在标准线上划好龙骨分档间距位置线
六、按施工图纸安装转换层,反支撑
