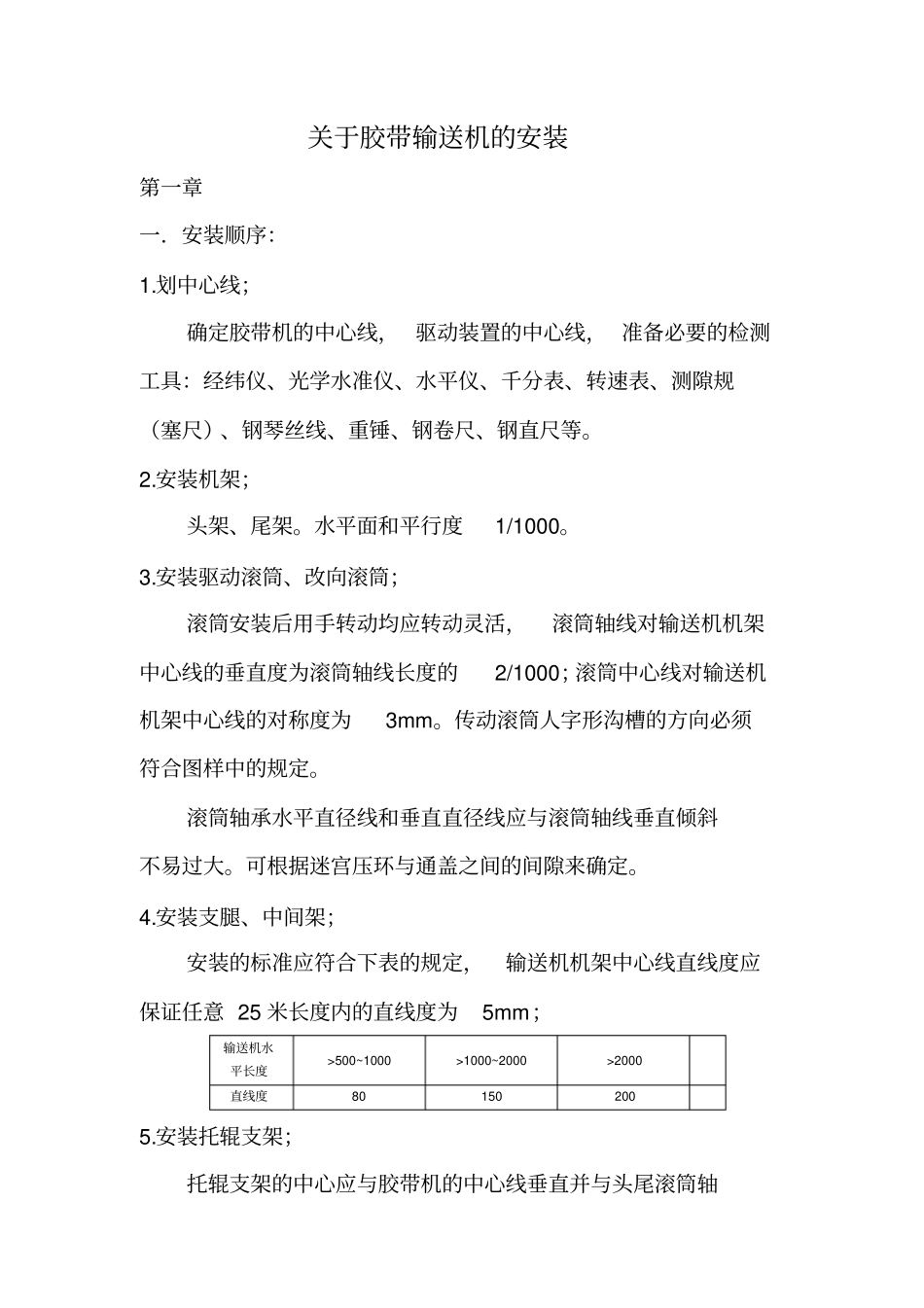

关于胶带输送机的安装第一章一.安装顺序:1
划中心线;确定胶带机的中心线,驱动装置的中心线,准备必要的检测工具:经纬仪、光学水准仪、水平仪、千分表、转速表、测隙规(塞尺)、钢琴丝线、重锤、钢卷尺、钢直尺等
安装机架;头架、尾架
水平面和平行度1/1000
安装驱动滚筒、改向滚筒;滚筒安装后用手转动均应转动灵活,滚筒轴线对输送机机架中心线的垂直度为滚筒轴线长度的2/1000;滚筒中心线对输送机机架中心线的对称度为3mm
传动滚筒人字形沟槽的方向必须符合图样中的规定
滚筒轴承水平直径线和垂直直径线应与滚筒轴线垂直倾斜不易过大
可根据迷宫压环与通盖之间的间隙来确定
安装支腿、中间架;安装的标准应符合下表的规定,输送机机架中心线直线度应保证任意25米长度内的直线度为5mm;输送机水平长度>500~1000>1000~2000>2000直线度801502005
安装托辊支架;托辊支架的中心应与胶带机的中心线垂直并与头尾滚筒轴线保持水平、保持平行,托辊组中心线对输送机机架中心线的对称度为3mm
三组相邻托辊辊子上表面的高低差不得超过2mm
安装拉紧装置;包括螺旋拉紧、垂直拉紧、重锤车式拉紧
(1)螺旋拉紧装置;安装在尾架上,滚筒组放在初始位置
装配时框架滑轨与轴承上下凹槽两侧间隙要均匀
(2)垂直拉紧装置;垂直拉紧装置一般位于桁架下部
垂直拉紧装置组合由垂直拉紧装置、改向滚筒组、滑道、重锤块、联接件等组成
滑道为圆钢和槽钢、钢板构成,圆钢组件与槽钢为栓接,槽钢组件有铰接点,与桁架在调整好后焊接
重锤块为带提手矩形铁板块,每块重15kg
(3)重锤车式拉紧装置;安装要求:行走架两钢轨对角尺寸差应满足技术要求
行走架两钢轨高低差应满足技术要求
塔架滑道与地面垂直,其斜度应满足技术要求
塔架两滑道的宽度要满足技术要求
重锤块首次充填时,应按理论重量的70%充填,然后根据需要逐
