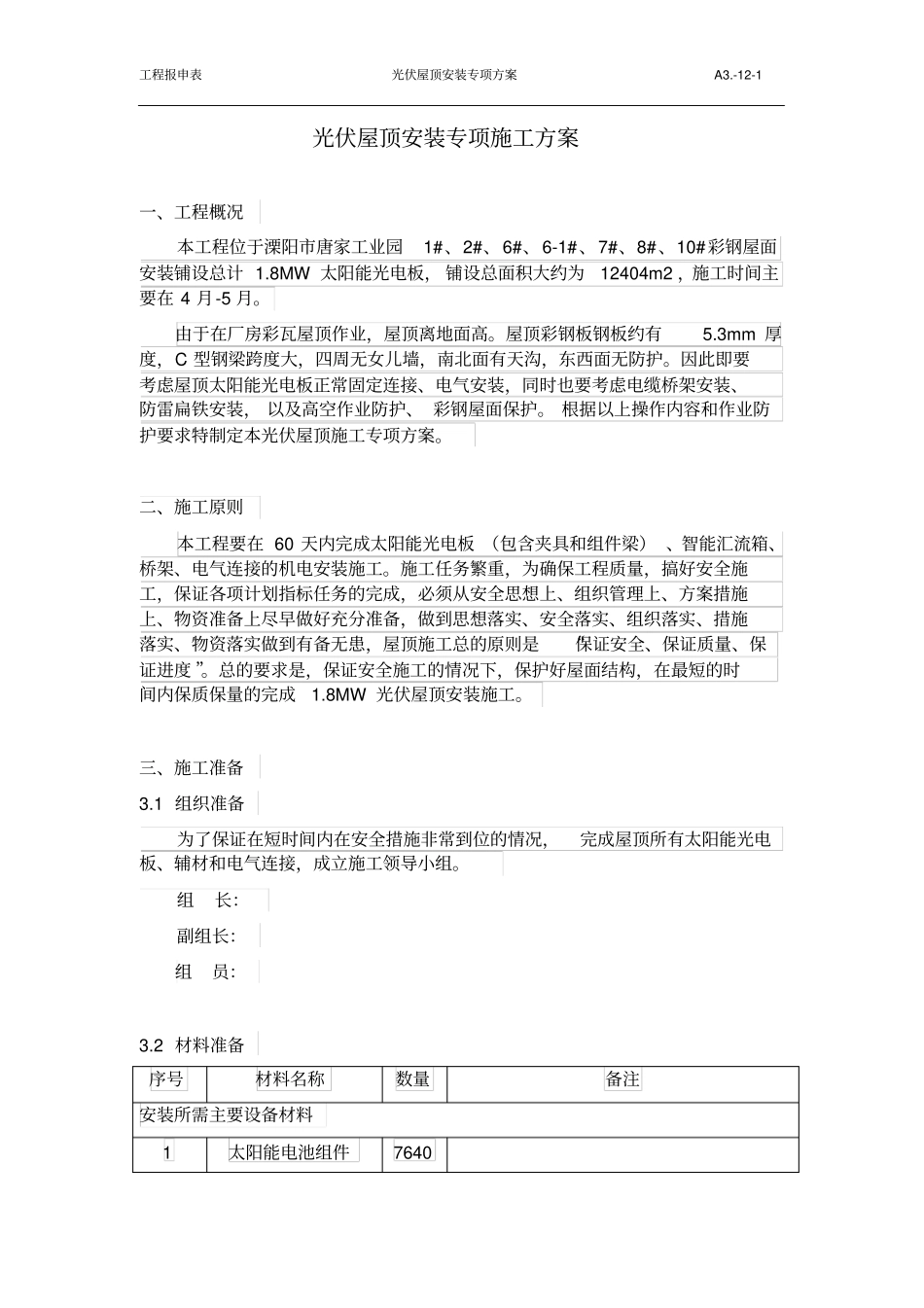

工程报申表光伏屋顶安装专项方案A3
-12-1光伏屋顶安装专项施工方案一、工程概况本工程位于溧阳市唐家工业园1#、2#、6#、6-1#、7#、8#、10#彩钢屋面安装铺设总计1
8MW太阳能光电板,铺设总面积大约为12404m2,施工时间主要在4月-5月
由于在厂房彩瓦屋顶作业,屋顶离地面高
屋顶彩钢板钢板约有5
3mm厚度,C型钢梁跨度大,四周无女儿墙,南北面有天沟,东西面无防护
因此即要考虑屋顶太阳能光电板正常固定连接、电气安装,同时也要考虑电缆桥架安装、防雷扁铁安装,以及高空作业防护、彩钢屋面保护
根据以上操作内容和作业防护要求特制定本光伏屋顶施工专项方案
二、施工原则本工程要在60天内完成太阳能光电板(包含夹具和组件梁)、智能汇流箱、桥架、电气连接的机电安装施工
施工任务繁重,为确保工程质量,搞好安全施工,保证各项计划指标任务的完成,必须从安全思想上、组织管理上、方案措施上、物资准备上尽早做好充分准备,做到思想落实、安全落实、组织落实、措施落实、物资落实做到有备无患,屋顶施工总的原则是“保证安全、保证质量、保证进度”
总的要求是,保证安全施工的情况下,保护好屋面结构,在最短的时间内保质保量的完成1
8MW光伏屋顶安装施工

三、施工准备3
1组织准备为了保证在短时间内在安全措施非常到位的情况,完成屋顶所有太阳能光电板、辅材和电气连接,成立施工领导小组
组长:副组长:组员:3
2材料准备序号材料名称数量备注安装所需主要设备材料1太阳能电池组件7640工程报申表光伏屋顶安装专项方案A3
-12-12铝合金支架、夹具3智能汇流箱4桥架5防雷扁铁安全防护及劳保所需材料6防护栏杆7防护网8安全绳9警示带10安全锥11安全帽12胶鞋或布鞋13手套其他材料及工具14电焊机15经纬仪16皮尺和钢尺17电动螺丝刀18木板19各类警示标志20吊车21叉车22玻璃胶3
