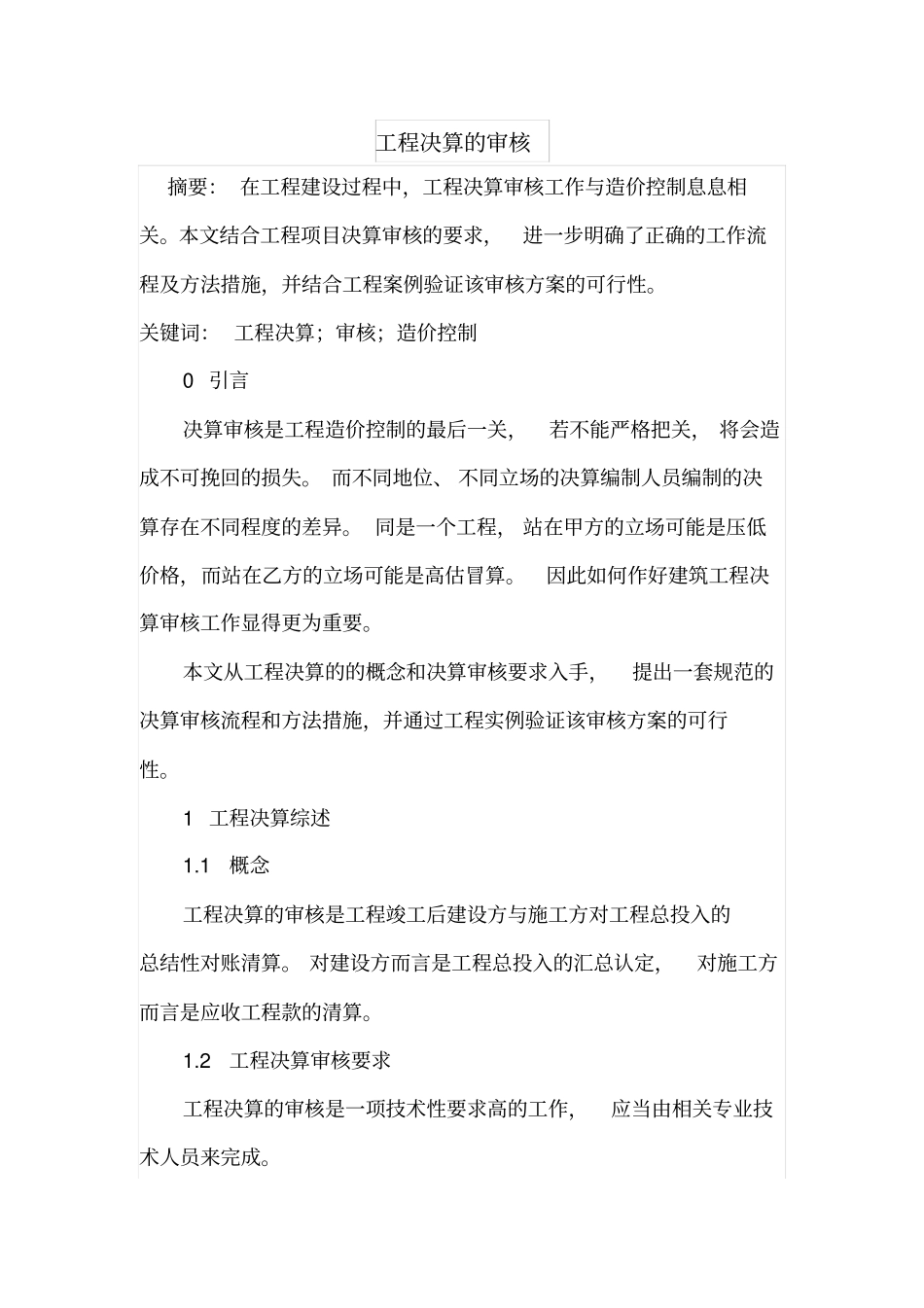

工程决算的审核摘要:在工程建设过程中,工程决算审核工作与造价控制息息相关
本文结合工程项目决算审核的要求,进一步明确了正确的工作流程及方法措施,并结合工程案例验证该审核方案的可行性
关键词:工程决算;审核;造价控制0引言决算审核是工程造价控制的最后一关,若不能严格把关,将会造成不可挽回的损失
而不同地位、不同立场的决算编制人员编制的决算存在不同程度的差异
同是一个工程,站在甲方的立场可能是压低价格,而站在乙方的立场可能是高估冒算
因此如何作好建筑工程决算审核工作显得更为重要
本文从工程决算的的概念和决算审核要求入手,提出一套规范的决算审核流程和方法措施,并通过工程实例验证该审核方案的可行性
1工程决算综述1
1概念工程决算的审核是工程竣工后建设方与施工方对工程总投入的总结性对账清算
对建设方而言是工程总投入的汇总认定,对施工方而言是应收工程款的清算
2工程决算审核要求工程决算的审核是一项技术性要求高的工作,应当由相关专业技术人员来完成

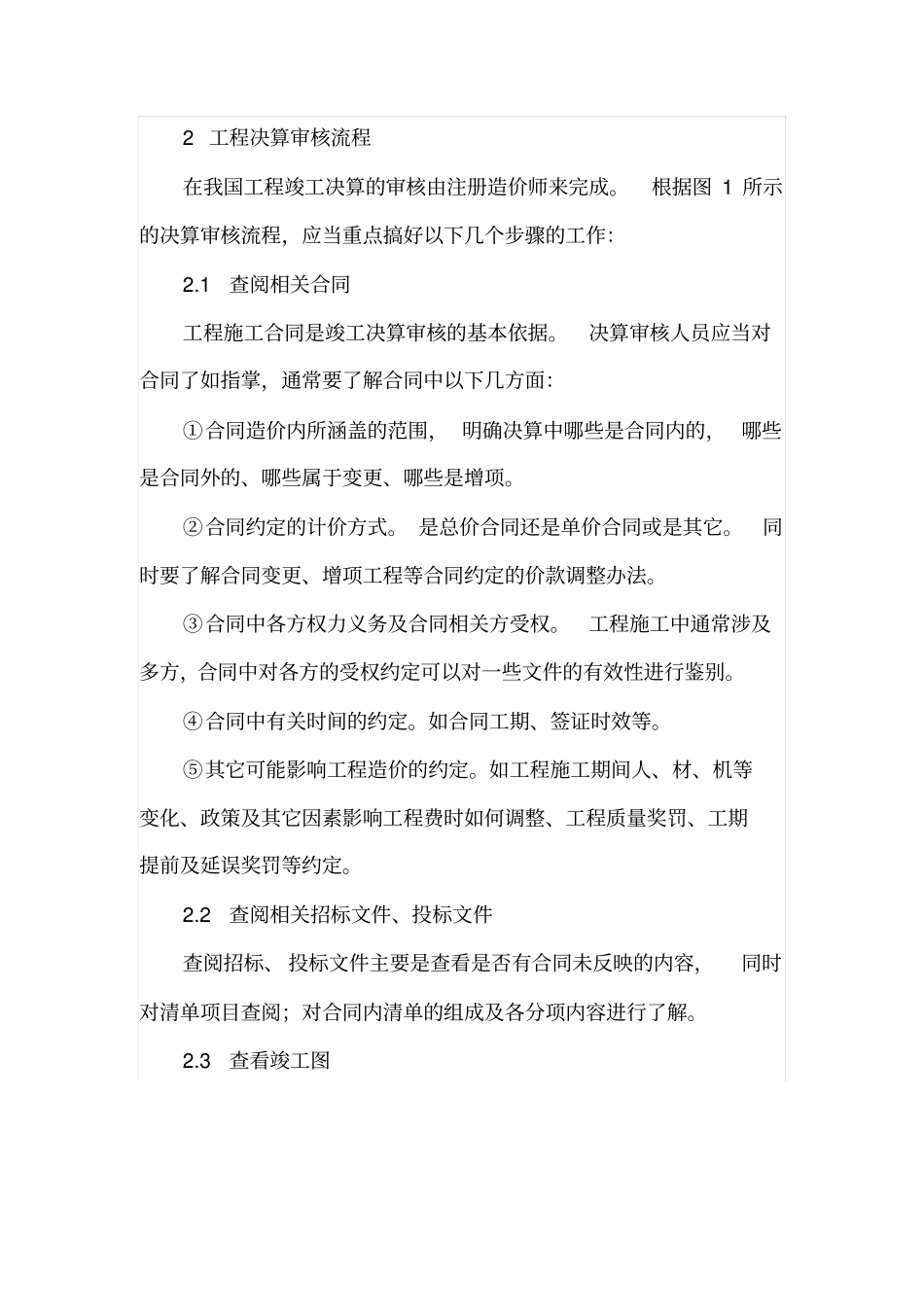

2工程决算审核流程在我国工程竣工决算的审核由注册造价师来完成
根据图1所示的决算审核流程,应当重点搞好以下几个步骤的工作:2
1查阅相关合同工程施工合同是竣工决算审核的基本依据
决算审核人员应当对合同了如指掌,通常要了解合同中以下几方面:①合同造价内所涵盖的范围,明确决算中哪些是合同内的,哪些是合同外的、哪些属于变更、哪些是增项
②合同约定的计价方式
是总价合同还是单价合同或是其它
同时要了解合同变更、增项工程等合同约定的价款调整办法
③合同中各方权力义务及合同相关方受权
工程施工中通常涉及多方,合同中对各方的受权约定可以对一些文件的有效性进行鉴别
④合同中有关时间的约定
如合同工期、签证时效等
⑤其它可能影响工程造价的约定

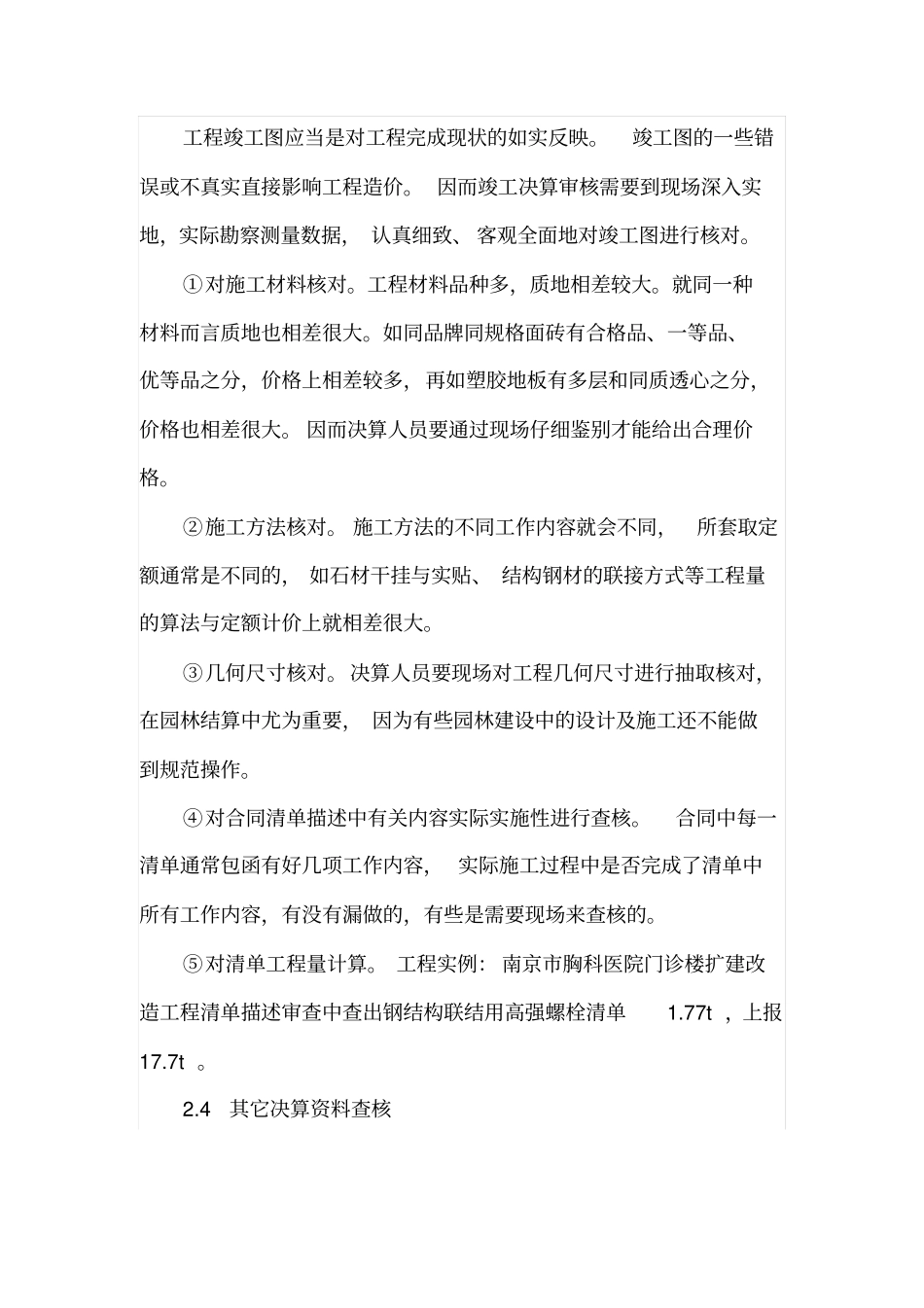

如工程施工期间人、材、机等变化、政策及其它因素影响工程费时如何调整、工程质量奖罚、工期提前及延误奖罚等约定
