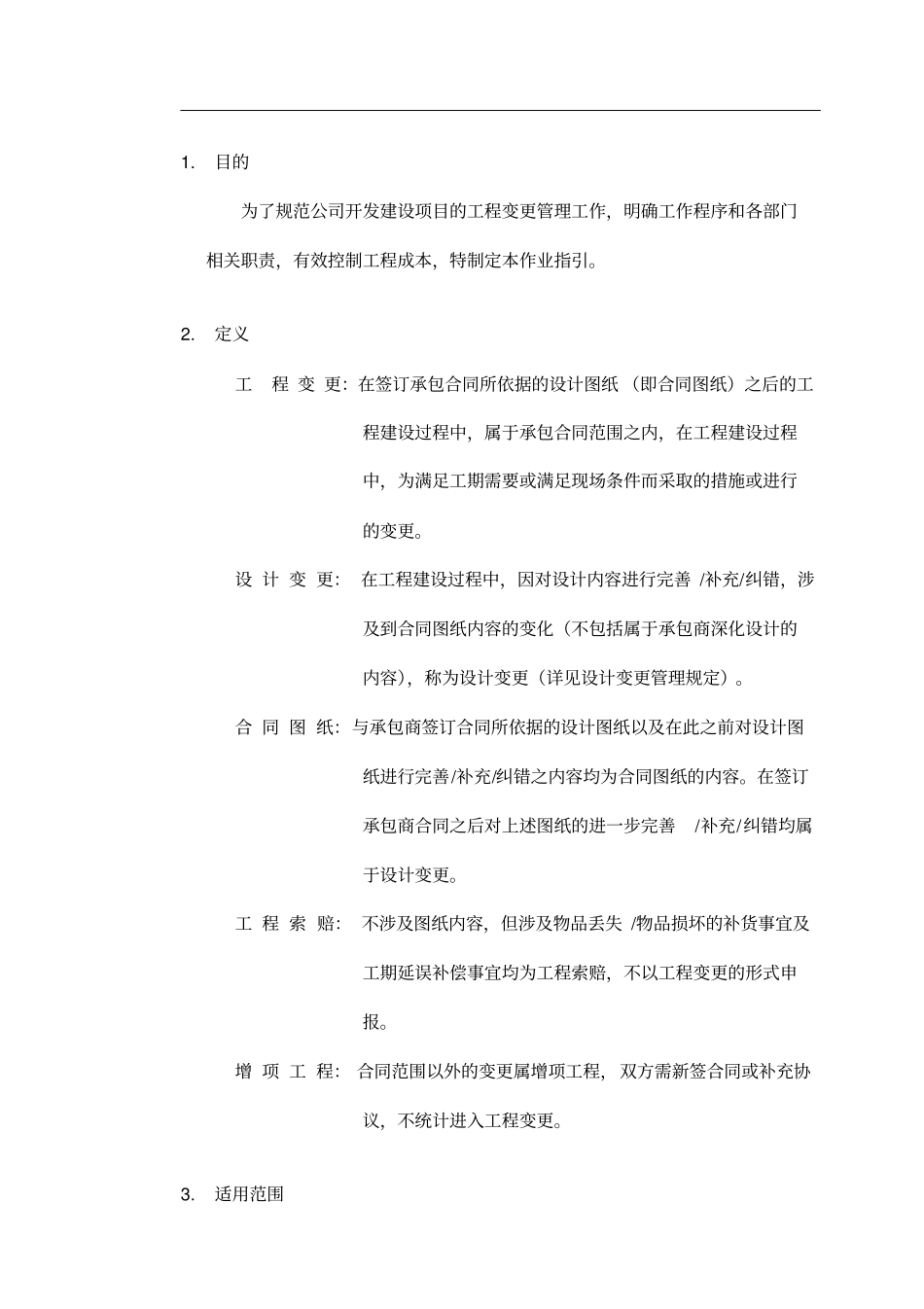

目的为了规范公司开发建设项目的工程变更管理工作,明确工作程序和各部门相关职责,有效控制工程成本,特制定本作业指引
定义工程变更:在签订承包合同所依据的设计图纸(即合同图纸)之后的工程建设过程中,属于承包合同范围之内,在工程建设过程中,为满足工期需要或满足现场条件而采取的措施或进行的变更
设计变更:在工程建设过程中,因对设计内容进行完善/补充/纠错,涉及到合同图纸内容的变化(不包括属于承包商深化设计的内容),称为设计变更(详见设计变更管理规定)
合同图纸:与承包商签订合同所依据的设计图纸以及在此之前对设计图纸进行完善/补充/纠错之内容均为合同图纸的内容
在签订承包商合同之后对上述图纸的进一步完善/补充/纠错均属于设计变更
工程索赔:不涉及图纸内容,但涉及物品丢失/物品损坏的补货事宜及工期延误补偿事宜均为工程索赔,不以工程变更的形式申报
增项工程:合同范围以外的变更属增项工程,双方需新签合同或补充协议,不统计进入工程变更

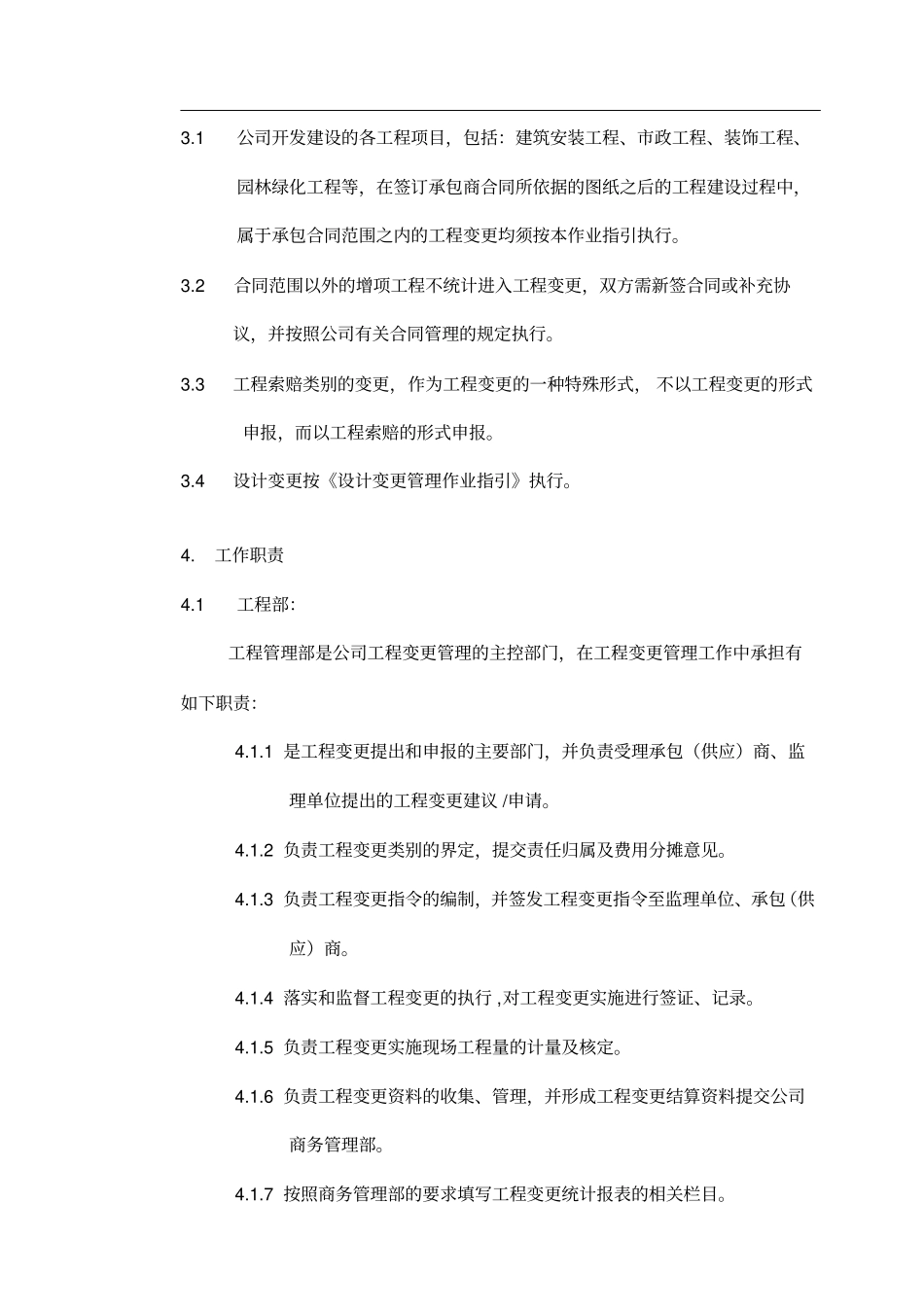

1公司开发建设的各工程项目,包括:建筑安装工程、市政工程、装饰工程、园林绿化工程等,在签订承包商合同所依据的图纸之后的工程建设过程中,属于承包合同范围之内的工程变更均须按本作业指引执行
2合同范围以外的增项工程不统计进入工程变更,双方需新签合同或补充协议,并按照公司有关合同管理的规定执行
3工程索赔类别的变更,作为工程变更的一种特殊形式,不以工程变更的形式申报,而以工程索赔的形式申报
4设计变更按《设计变更管理作业指引》执行
1工程部:工程管理部是公司工程变更管理的主控部门,在工程变更管理工作中承担有如下职责:4
1是工程变更提出和申报的主要部门,并负责受理承包(供应)商、监理单位提出的工程变更建议/申请
2负责工程变更类别的界定,提交责任归属及费用分摊意见

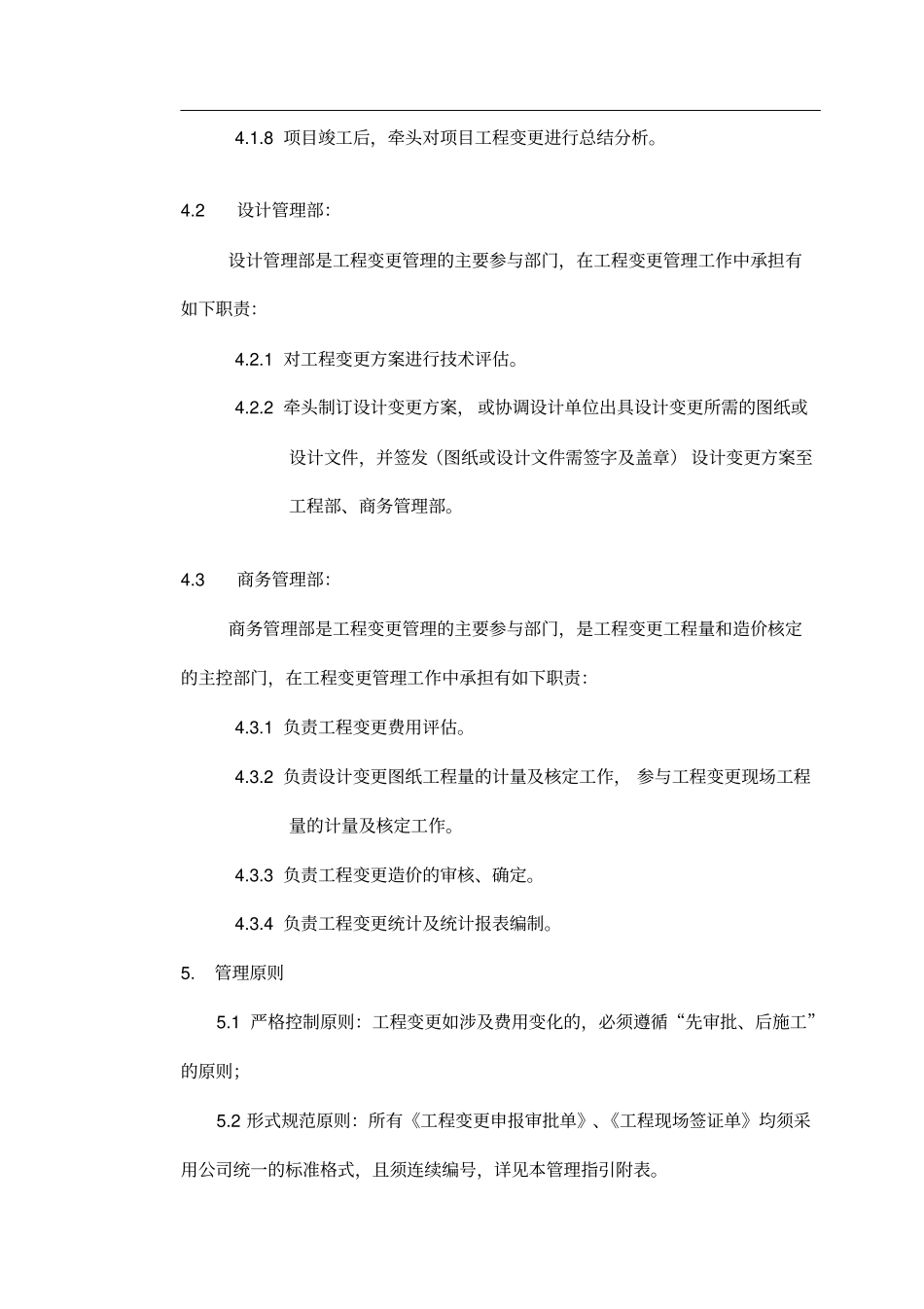

3负责工程变更指令的编制,并签
