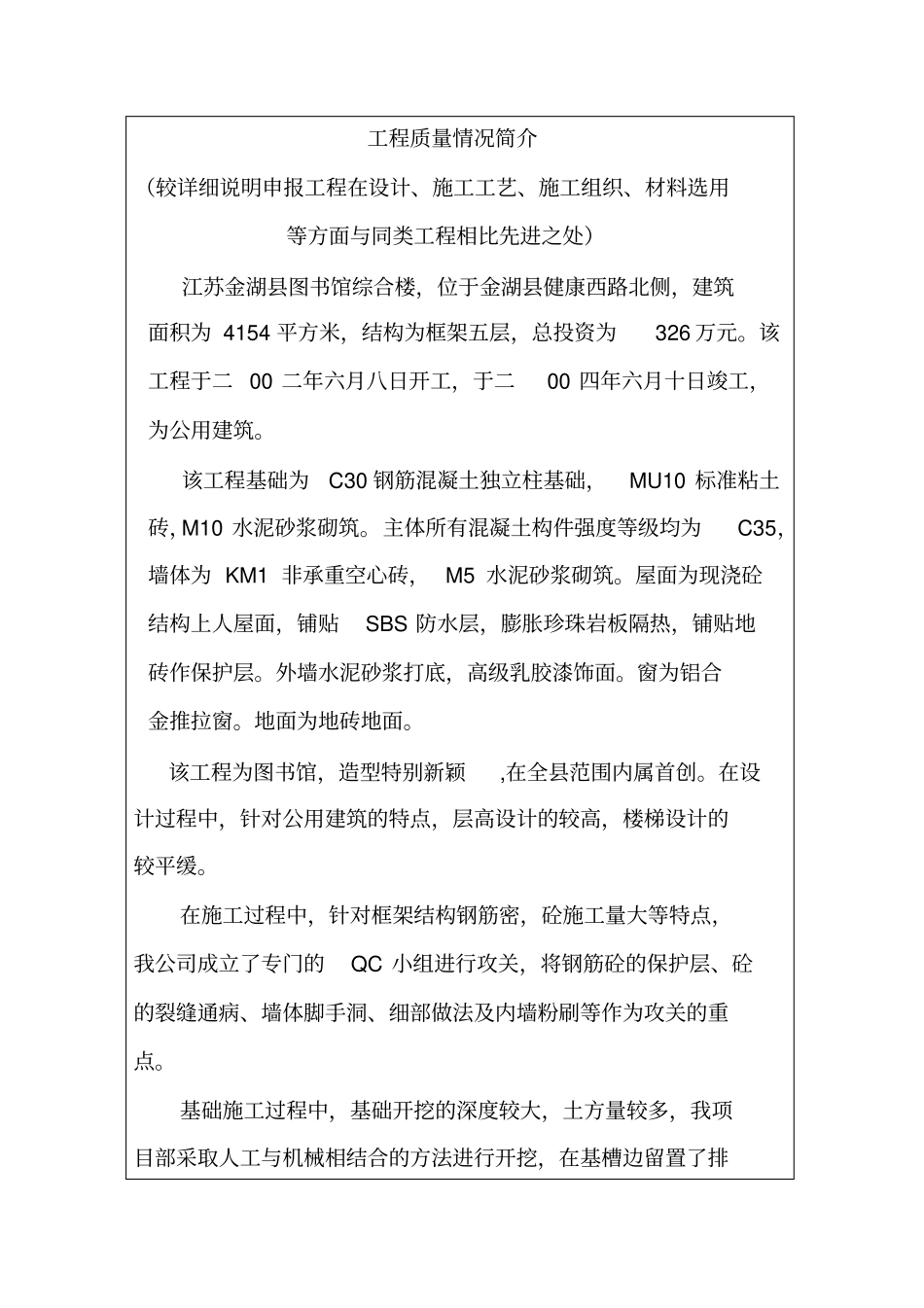

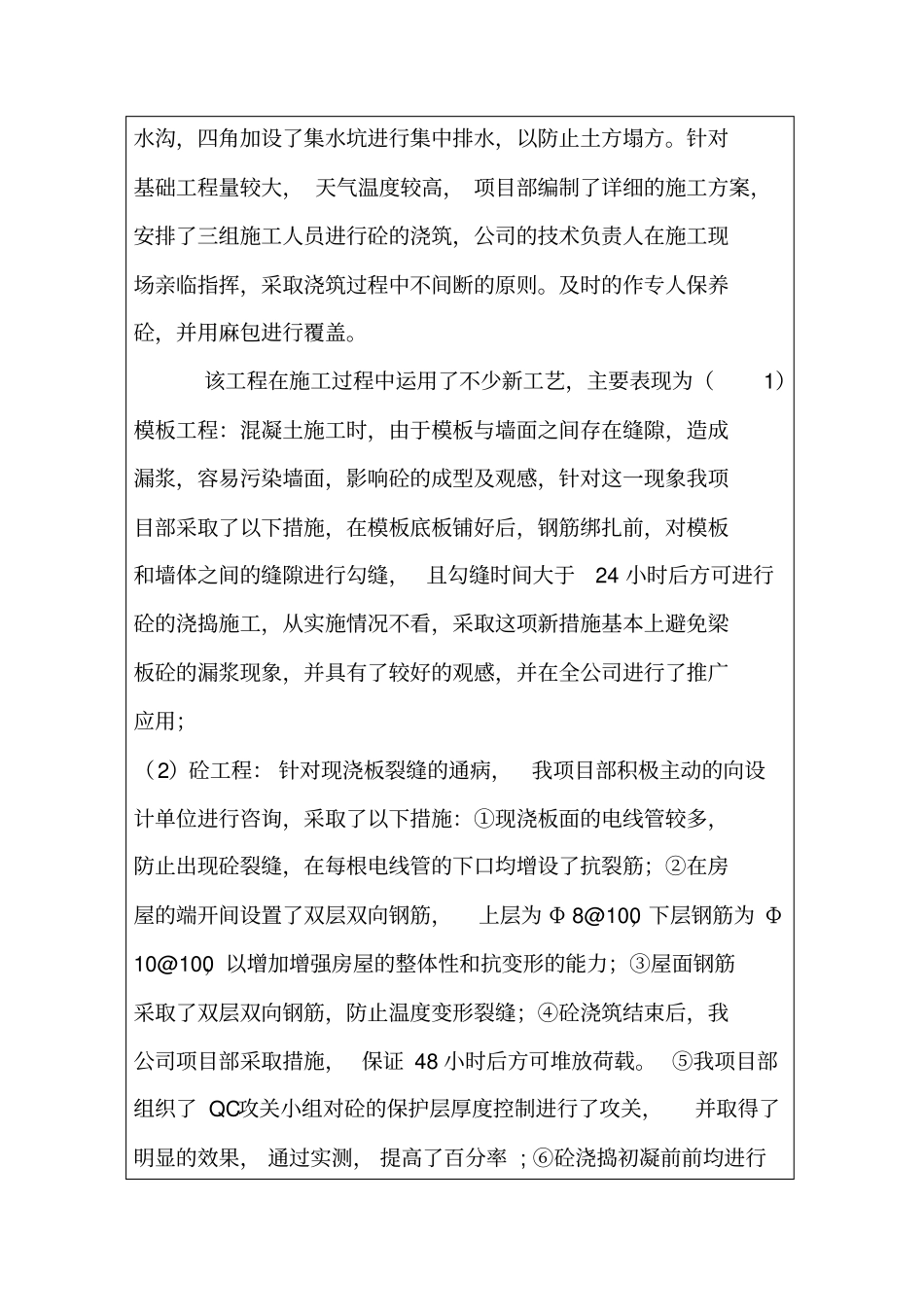

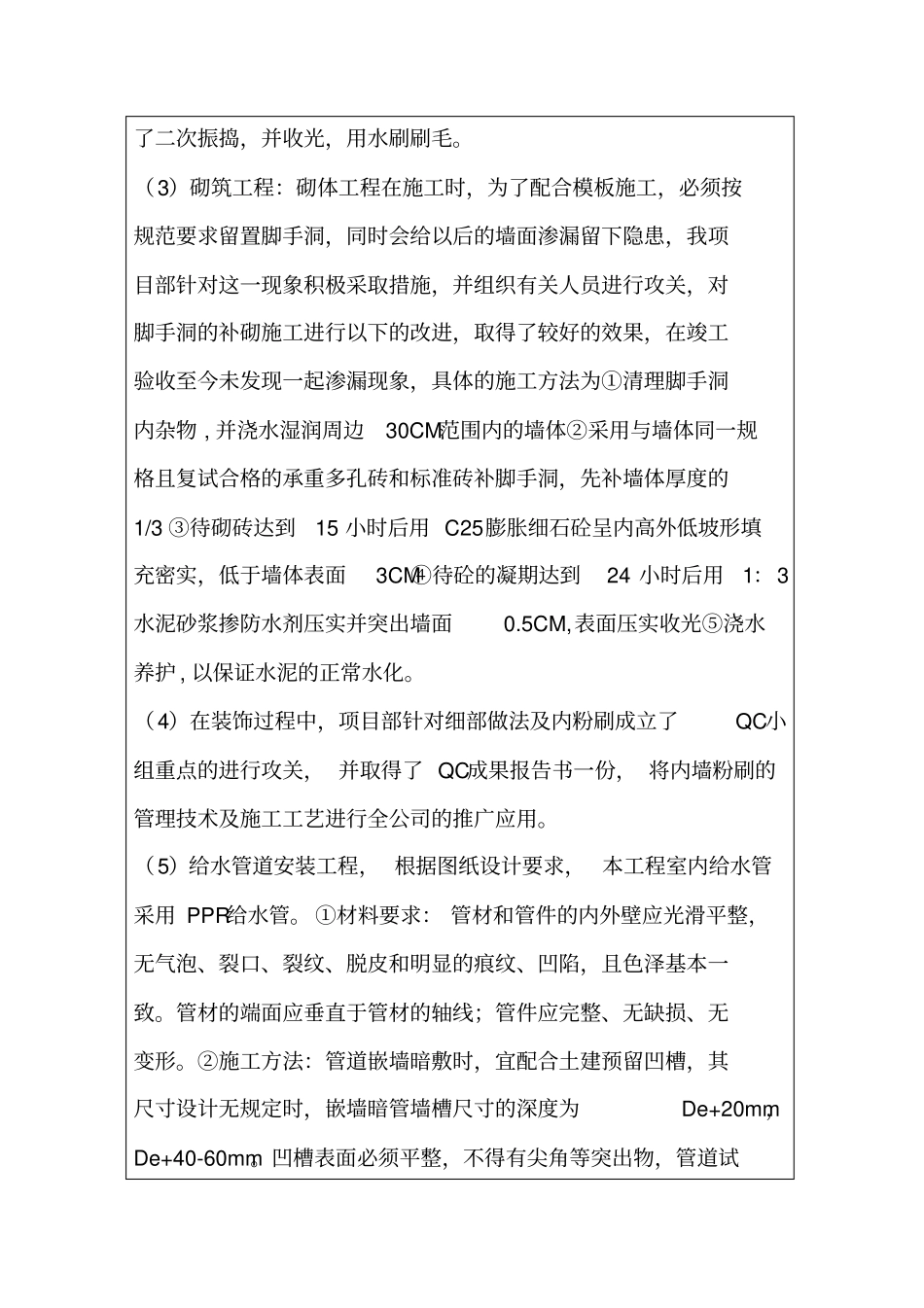

工程质量情况简介(较详细说明申报工程在设计、施工工艺、施工组织、材料选用等方面与同类工程相比先进之处)江苏金湖县图书馆综合楼,位于金湖县健康西路北侧,建筑面积为4154平方米,结构为框架五层,总投资为326万元。该工程于二00二年六月八日开工,于二00四年六月十日竣工,为公用建筑。该工程基础为C30钢筋混凝土独立柱基础,MU10标准粘土砖,M10水泥砂浆砌筑。主体所有混凝土构件强度等级均为C35,墙体为KM1非承重空心砖,M5水泥砂浆砌筑。屋面为现浇砼结构上人屋面,铺贴SBS防水层,膨胀珍珠岩板隔热,铺贴地砖作保护层。外墙水泥砂浆打底,高级乳胶漆饰面。窗为铝合金推拉窗。地面为地砖地面。该工程为图书馆,造型特别新颖,在全县范围内属首创。在设计过程中,针对公用建筑的特点,层高设计的较高,楼梯设计的较平缓。在施工过程中,针对框架结构钢筋密,砼施工量大等特点,我公司成立了专门的QC小组进行攻关,将钢筋砼的保护层、砼的裂缝通病、墙体脚手洞、细部做法及内墙粉刷等作为攻关的重点。基础施工过程中,基础开挖的深度较大,土方量较多,我项目部采取人工与机械相结合的方法进行开挖,在基槽边留置了排水沟,四角加设了集水坑进行集中排水,以防止土方塌方。针对基础工程量较大,天气温度较高,项目部编制了详细的施工方案,安排了三组施工人员进行砼的浇筑,公司的技术负责人在施工现场亲临指挥,采取浇筑过程中不间断的原则。及时的作专人保养砼,并用麻包进行覆盖。该工程在施工过程中运用了不少新工艺,主要表现为(1)模板工程:混凝土施工时,由于模板与墙面之间存在缝隙,造成漏浆,容易污染墙面,影响砼的成型及观感,针对这一现象我项目部采取了以下措施,在模板底板铺好后,钢筋绑扎前,对模板和墙体之间的缝隙进行勾缝,且勾缝时间大于24小时后方可进行砼的浇捣施工,从实施情况不看,采取这项新措施基本上避免梁板砼的漏浆现象,并具有了较好的观感,并在全公司进行了推广应用;(2)砼工程:针对现浇板裂缝的通病,我项目部积极主动的向设计单位进行咨询,采取了以下措施:①现浇板面的电线管较多,防止出现砼裂缝,在每根电线管的下口均增设了抗裂筋;②在房屋的端开间设置了双层双向钢筋,上层为Φ8@100,下层钢筋为Φ10@100,以增加增强房屋的整体性和抗变形的能力;③屋面钢筋采取了双层双向钢筋,防止温度变形裂缝;④砼浇筑结束后,我公司项目部采取措施,保证48小时后方可堆放荷载。⑤我项目部组织了QC攻关小组对砼的保护层厚度控制进行了攻关,并取得了明显的效果,通过实测,提高了百分率;⑥砼浇捣初凝前前均进行了二次振捣,并收光,用水刷刷毛。(3)砌筑工程:砌体工程在施工时,为了配合模板施工,必须按规范要求留置脚手洞,同时会给以后的墙面渗漏留下隐患,我项目部针对这一现象积极采取措施,并组织有关人员进行攻关,对脚手洞的补砌施工进行以下的改进,取得了较好的效果,在竣工验收至今未发现一起渗漏现象,具体的施工方法为①清理脚手洞内杂物,并浇水湿润周边30CM范围内的墙体②采用与墙体同一规格且复试合格的承重多孔砖和标准砖补脚手洞,先补墙体厚度的1/3③待砌砖达到15小时后用C25膨胀细石砼呈内高外低坡形填充密实,低于墙体表面3CM④待砼的凝期达到24小时后用1:3水泥砂浆掺防水剂压实并突出墙面0.5CM,表面压实收光⑤浇水养护,以保证水泥的正常水化。(4)在装饰过程中,项目部针对细部做法及内粉刷成立了QC小组重点的进行攻关,并取得了QC成果报告书一份,将内墙粉刷的管理技术及施工工艺进行全公司的推广应用。(5)给水管道安装工程,根据图纸设计要求,本工程室内给水管采用PPR给水管。①材料要求:管材和管件的内外壁应光滑平整,无气泡、裂口、裂纹、脱皮和明显的痕纹、凹陷,且色泽基本一致。管材的端面应垂直于管材的轴线;管件应完整、无缺损、无变形。②施工方法:管道嵌墙暗敷时,宜配合土建预留凹槽,其尺寸设计无规定时,嵌墙暗管墙槽尺寸的深度为De+20mm,De+40-60mm。凹槽表面必须平整,不得有尖角等突出物,管道试压合格后,墙槽用M7.5级水泥砂浆填补密实。管道安装时,不得有轴向扭曲,穿墙或穿楼...
