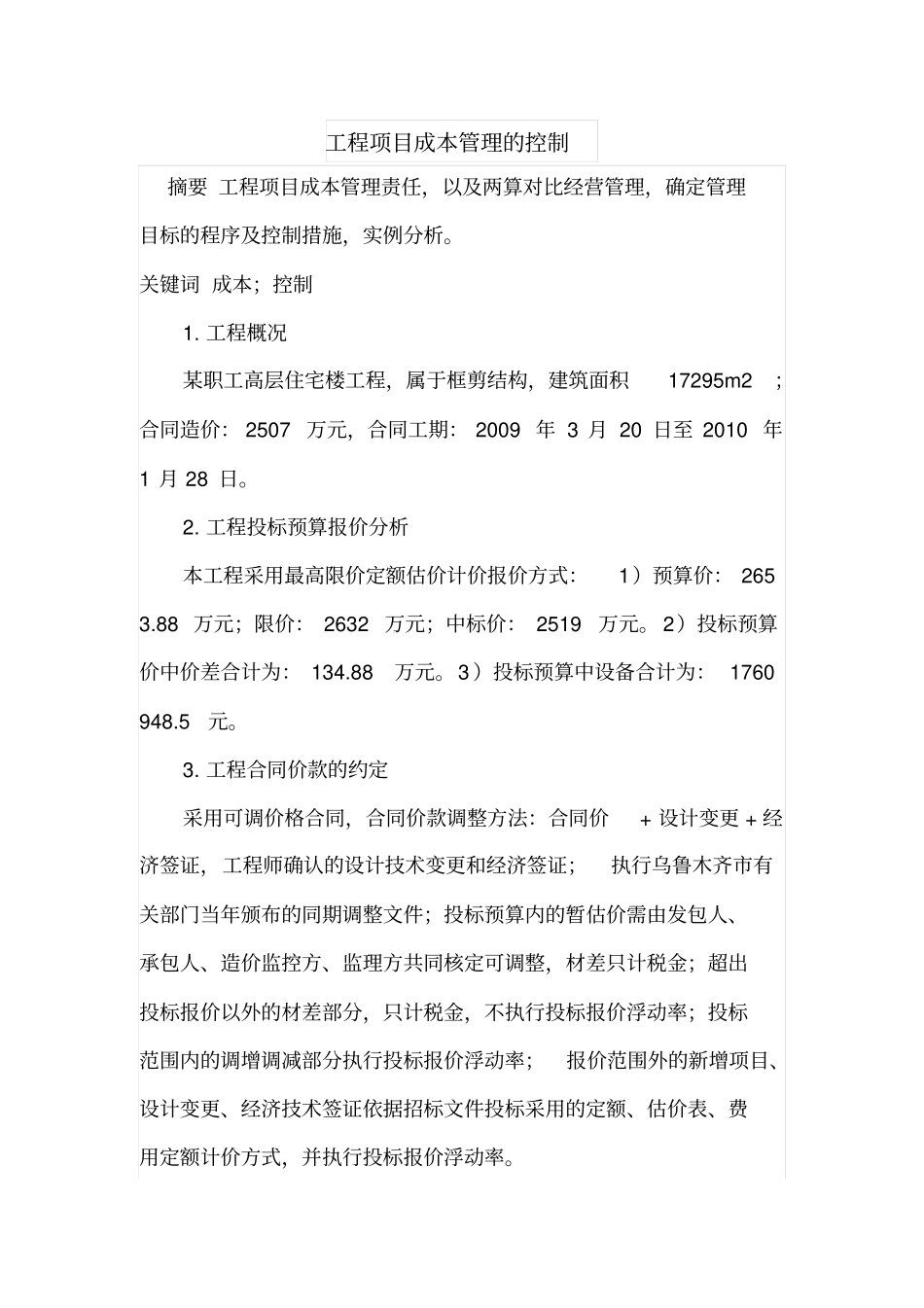

工程项目成本管理的控制摘要工程项目成本管理责任,以及两算对比经营管理,确定管理目标的程序及控制措施,实例分析
关键词成本;控制1
工程概况某职工高层住宅楼工程,属于框剪结构,建筑面积17295m2;合同造价:2507万元,合同工期:2009年3月20日至2010年1月28日
工程投标预算报价分析本工程采用最高限价定额估价计价报价方式:1)预算价:2653
88万元;限价:2632万元;中标价:2519万元
2)投标预算价中价差合计为:134
3)投标预算中设备合计为:1760948
工程合同价款的约定采用可调价格合同,合同价款调整方法:合同价+设计变更+经济签证,工程师确认的设计技术变更和经济签证;执行乌鲁木齐市有关部门当年颁布的同期调整文件;投标预算内的暂估价需由发包人、承包人、造价监控方、监理方共同核定可调整,材差只计税金;超出投标报价以外的材差部分,只计税金,不执行投标报价浮动率;投标范围内的调增调减部分执行投标报价浮动率;报价范围外的新增项目、设计变更、经济技术签证依据招标文件投标采用的定额、估价表、费用定额计价方式,并执行投标报价浮动率

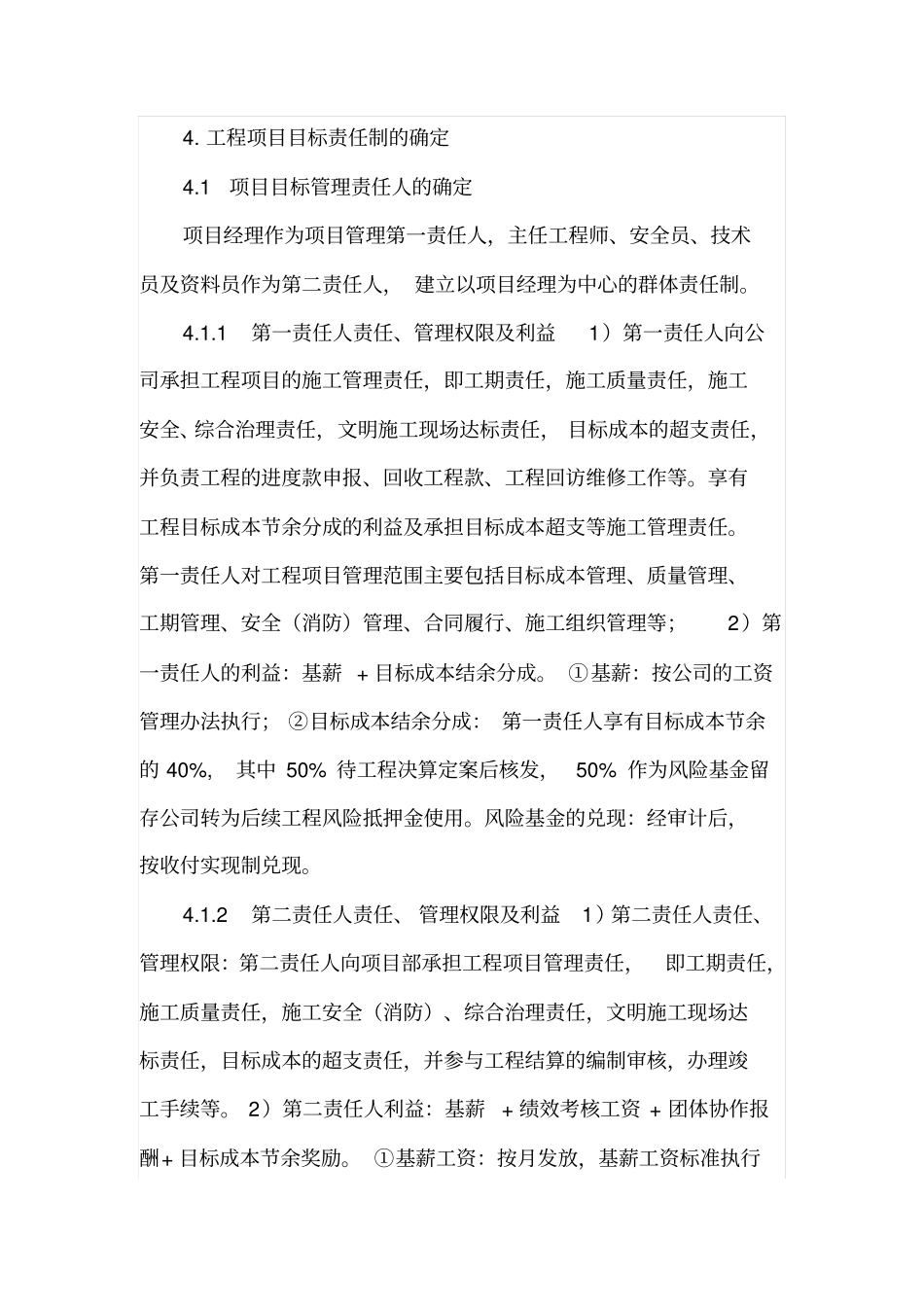

工程项目目标责任制的确定4
1项目目标管理责任人的确定项目经理作为项目管理第一责任人,主任工程师、安全员、技术员及资料员作为第二责任人,建立以项目经理为中心的群体责任制
1第一责任人责任、管理权限及利益1)第一责任人向公司承担工程项目的施工管理责任,即工期责任,施工质量责任,施工安全、综合治理责任,文明施工现场达标责任,目标成本的超支责任,并负责工程的进度款申报、回收工程款、工程回访维修工作等
享有工程目标成本节余分成的利益及承担目标成本超支等施工管理责任
第一责任人对工程项目管理范围主要包括目标成本管理、质量管理、工期管理、安全(消防)管理、合同履行、施工组织管理等;2)第一责任人的利益:基薪
