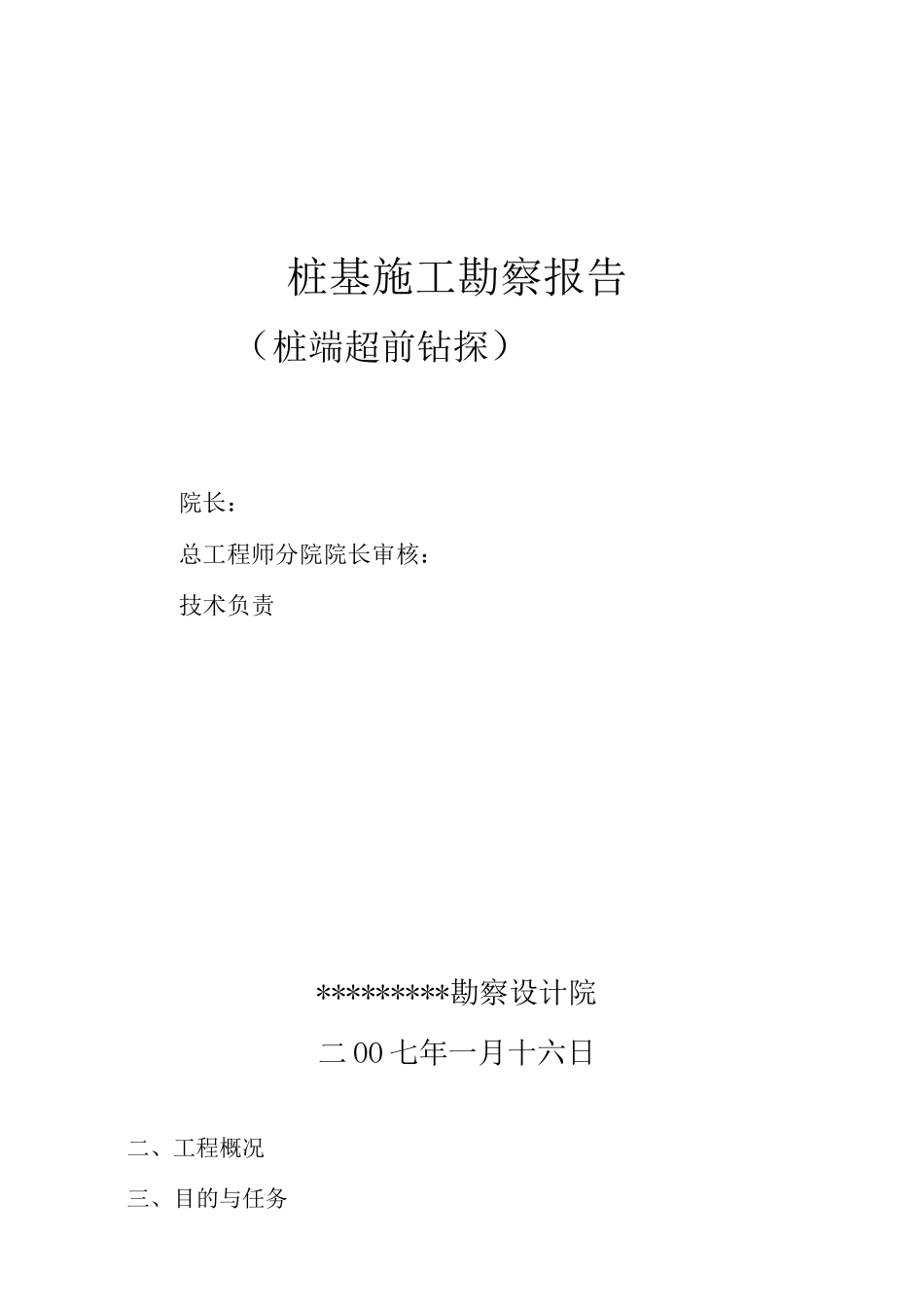

桩基施工勘察报告(桩端超前钻探)院长:总工程师分院院长审核:技术负责*********勘察设计院二OO七年一月十六日二、工程概况三、目的与任务四、桩端岩土层及其工程特性五、结论附件:1、钻孔桩位图共1张2、钻孔柱状图共25张3、勘探点一览表共1张"、八、亠前言*************有限公司开发建设的**工业园倒班房的人工挖孔桩目前正在紧张施工
根据原详勘报告和国家有关工程建设的规范、标准的要求,需进行桩基施工勘察(桩端超前钻探岩)
我院受************有限公司的委托于2006年12月29日至31日对其开发的****工业园倒班房部分人工挖孔桩的桩端持力层进行了施工勘察

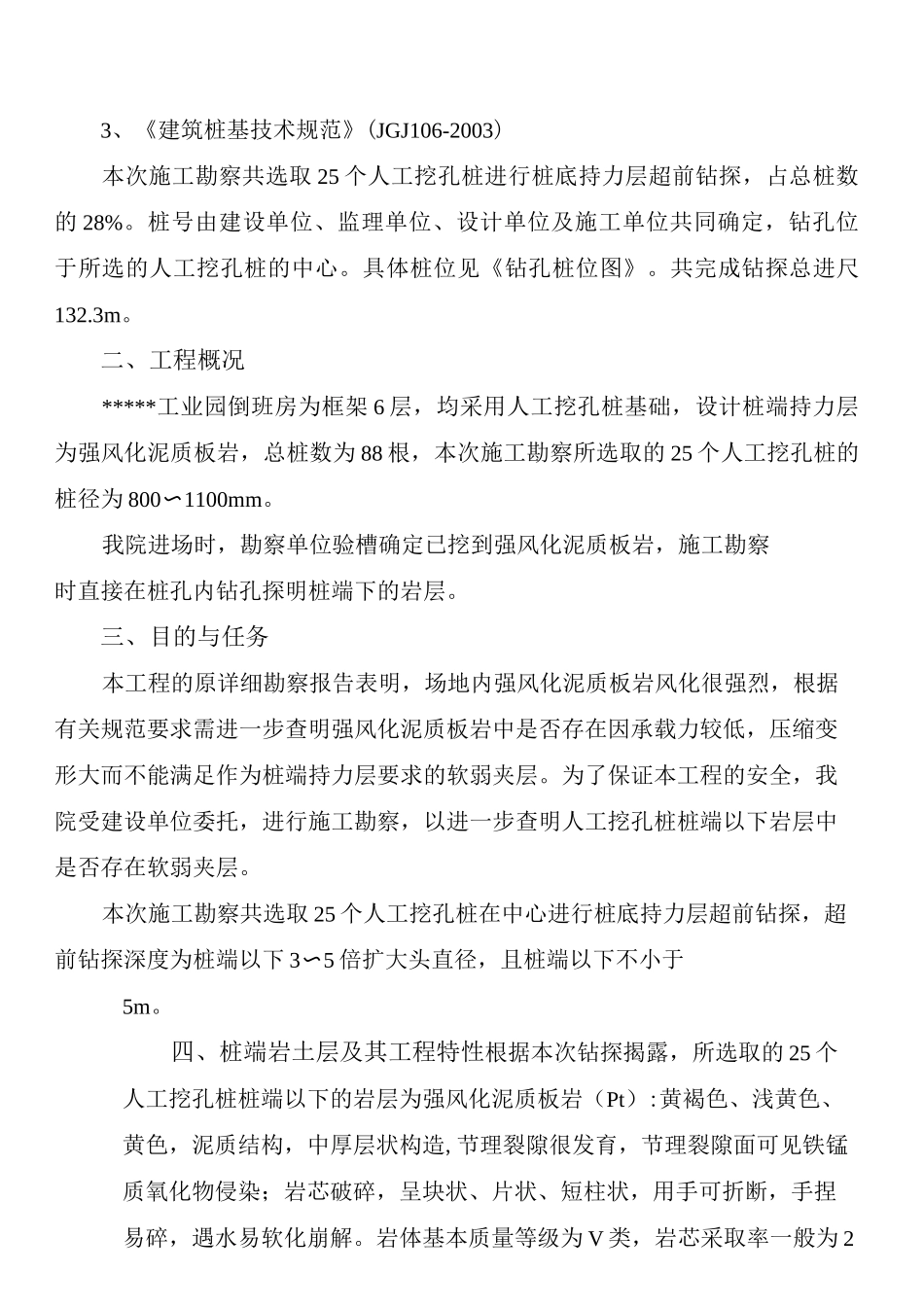

本次施工勘察执行的技术标准为:1、《岩土工程勘察规范》(GB50021-2001)2、《建筑地基基础设计规范》(GB50007-2002)3、《建筑桩基技术规范》(JGJ106-2003)本次施工勘察共选取25个人工挖孔桩进行桩底持力层超前钻探,占总桩数的28%
桩号由建设单位、监理单位、设计单位及施工单位共同确定,钻孔位于所选的人工挖孔桩的中心
具体桩位见《钻孔桩位图》
共完成钻探总进尺132
二、工程概况*****工业园倒班房为框架6层,均采用人工挖孔桩基础,设计桩端持力层为强风化泥质板岩,总桩数为88根,本次施工勘察所选取的25个人工挖孔桩的桩径为800〜1100mm
我院进场时,勘察单位验槽确定已挖到强风化泥质板岩,施工勘察时直接在桩孔内钻孔探明桩端下的岩层
三、目的与任务本工程的原详细勘察报告表明,场地内强风化泥质板岩风化很强烈,根据有关规范要求需进一步查明强风化泥质板岩中是否存在因承载力较低,压缩变形大而不能满足作为桩端持力层要求的软弱夹层
为了保证本工程的安全,我院受建设单位委托,进行施工勘察,以进一步查明人工挖孔桩桩端以下岩层中是否存在软弱夹层
本次施工勘察共选取25个人工挖
