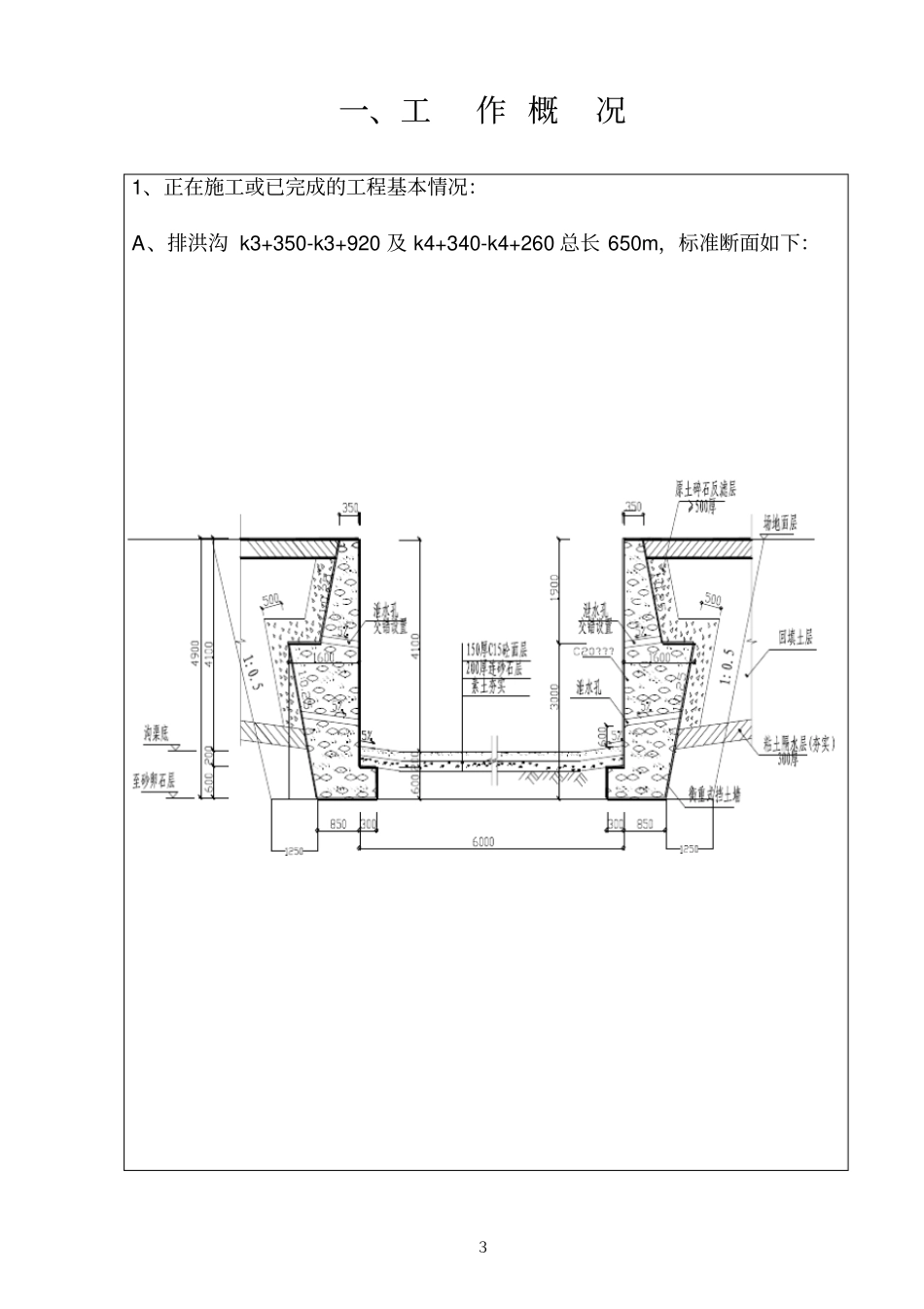

眉山经开区东区物流主通道南段市政工程(3·4)月工程计划报表成都迪生建工集团有限责任公司二00八年四月二十五日21、工作慨况-----------------------------------------------------------3~42、工程施工组织情况------------------------------------------------53、工作完成情况、分析、工程签证情况------------------------64、本月形象进度完成情况------------------------------------------75、本月工程量完成成情况------------------------------------------86、下月工作计划安排------------------------------------------------97、本月份气象数据表------------------------------------------------108、本月工作小结-----------------------------------------------------113一、工作概况1、正在施工或已完成的工程基本情况:A、排洪沟k3+350-k3+920及k4+340-k4+260总长650m,标准断面如下:4A、已完成桩号K2+840-K5+140征地红线范围内场地清除表土工作
B、正在进行桩号K3+350-K2+920及K4+340-K4+260段排洪沟的砼浇注工作及鱼塘段的路基保边回填,以及其它工作面的排洪沟沟槽土方开挖
C、由于甲方无法提供施工电源现场施工用电为自备发电机供电
2、工程目前急需解决的问题
(1)、租地问题:A、K3+350-K3+500段排洪沟旁边的租地B、堆料场租地(2)施工技术问题:A、污水管道
