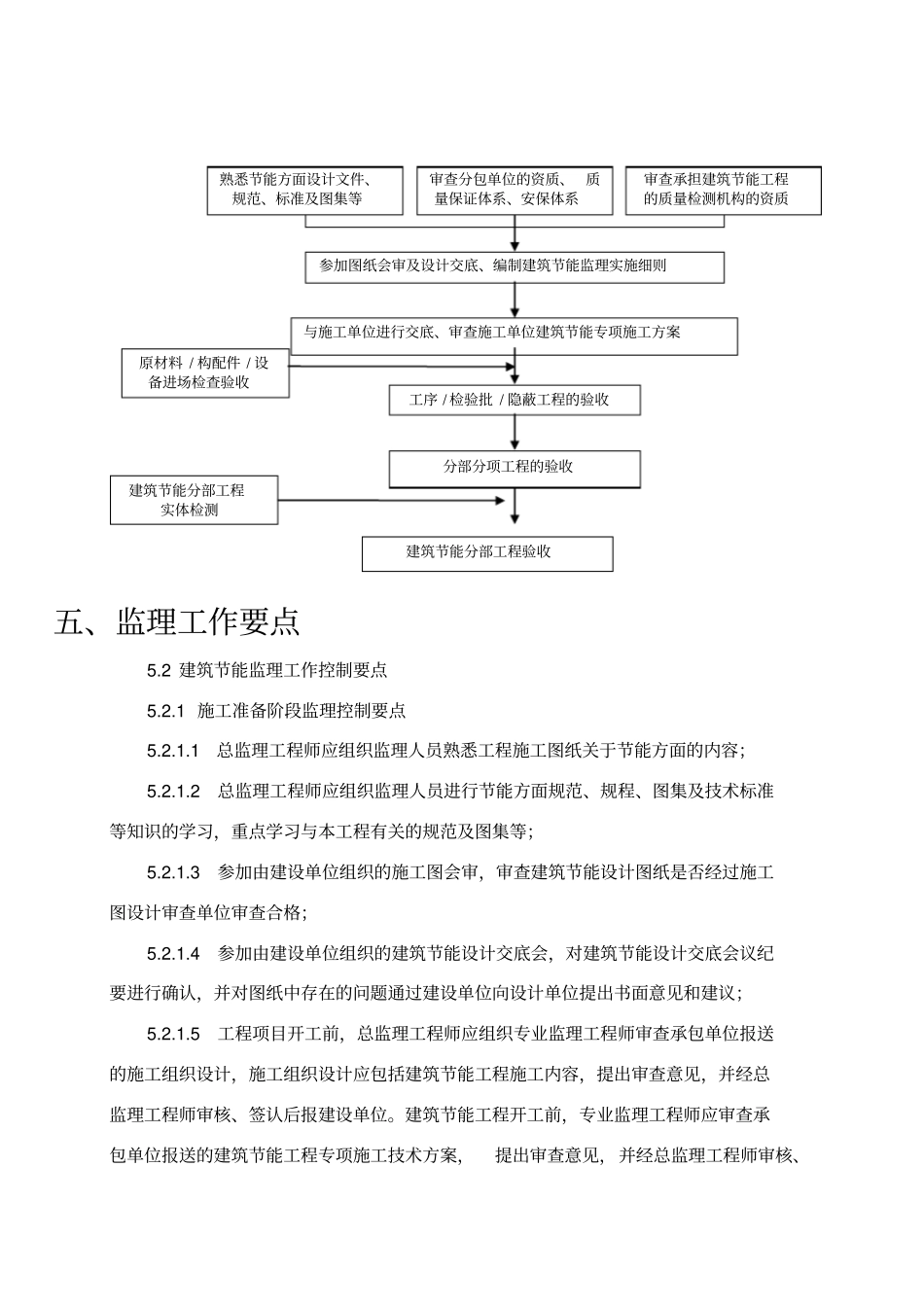

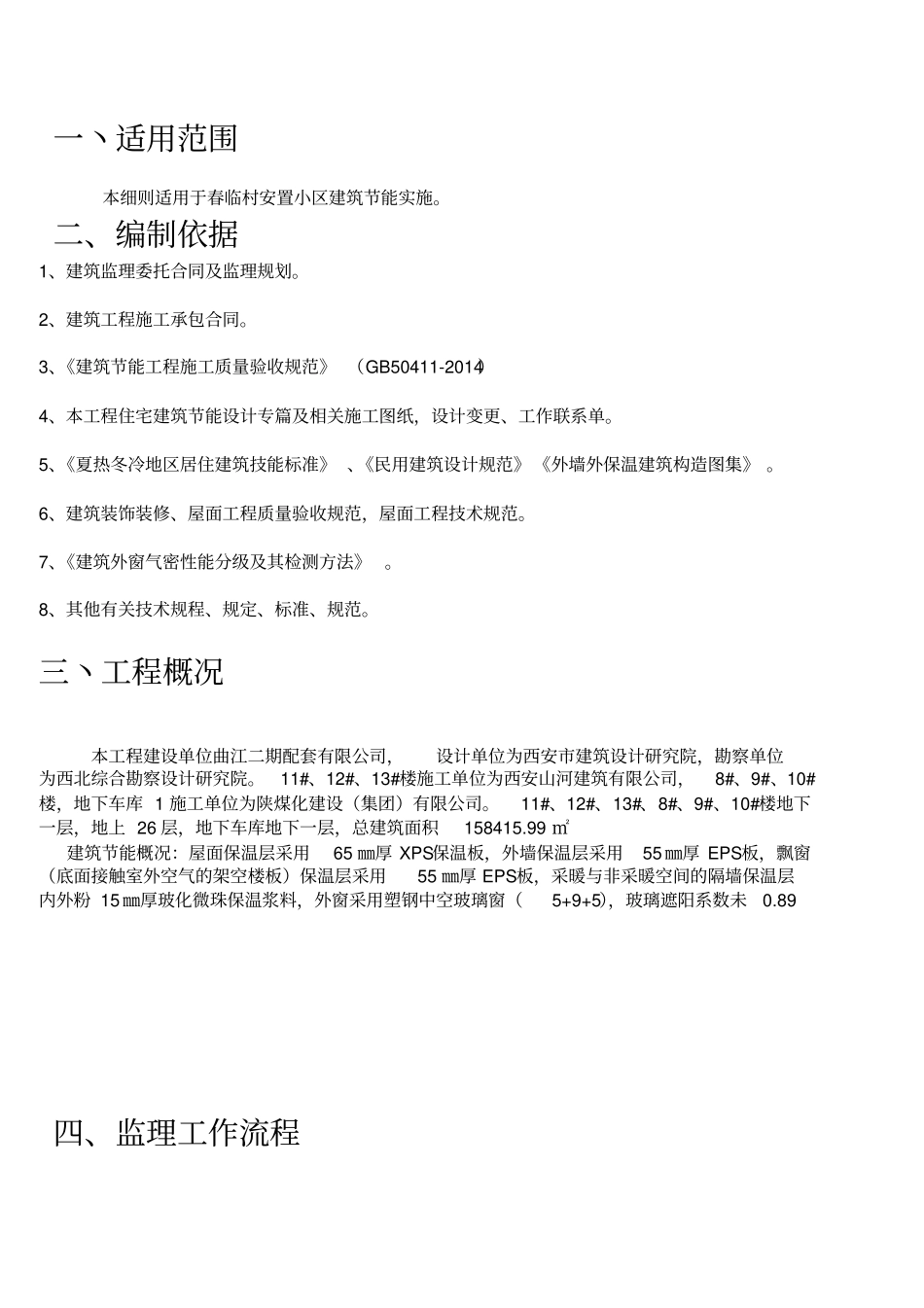

一丶适用范围本细则适用于春临村安置小区建筑节能实施。二、编制依据1、建筑监理委托合同及监理规划。2、建筑工程施工承包合同。3、《建筑节能工程施工质量验收规范》(GB50411-2014)4、本工程住宅建筑节能设计专篇及相关施工图纸,设计变更、工作联系单。5、《夏热冬冷地区居住建筑技能标准》、《民用建筑设计规范》《外墙外保温建筑构造图集》。6、建筑装饰装修、屋面工程质量验收规范,屋面工程技术规范。7、《建筑外窗气密性能分级及其检测方法》。8、其他有关技术规程、规定、标准、规范。三丶工程概况本工程建设单位曲江二期配套有限公司,设计单位为西安市建筑设计研究院,勘察单位为西北综合勘察设计研究院。11#、12#、13#楼施工单位为西安山河建筑有限公司,8#、9#、10#楼,地下车库1施工单位为陕煤化建设(集团)有限公司。11#、12#、13#、8#、9#、10#楼地下一层,地上26层,地下车库地下一层,总建筑面积158415.99㎡建筑节能概况:屋面保温层采用65㎜厚XPS保温板,外墙保温层采用55㎜厚EPS板,飘窗(底面接触室外空气的架空楼板)保温层采用55㎜厚EPS板,采暖与非采暖空间的隔墙保温层内外粉15㎜厚玻化微珠保温浆料,外窗采用塑钢中空玻璃窗(5+9+5),玻璃遮阳系数未0.89四、监理工作流程五、监理工作要点5.2建筑节能监理工作控制要点5.2.1施工准备阶段监理控制要点5.2.1.1总监理工程师应组织监理人员熟悉工程施工图纸关于节能方面的内容;5.2.1.2总监理工程师应组织监理人员进行节能方面规范、规程、图集及技术标准等知识的学习,重点学习与本工程有关的规范及图集等;5.2.1.3参加由建设单位组织的施工图会审,审查建筑节能设计图纸是否经过施工图设计审查单位审查合格;5.2.1.4参加由建设单位组织的建筑节能设计交底会,对建筑节能设计交底会议纪要进行确认,并对图纸中存在的问题通过建设单位向设计单位提出书面意见和建议;5.2.1.5工程项目开工前,总监理工程师应组织专业监理工程师审查承包单位报送的施工组织设计,施工组织设计应包括建筑节能工程施工内容,提出审查意见,并经总监理工程师审核、签认后报建设单位。建筑节能工程开工前,专业监理工程师应审查承包单位报送的建筑节能工程专项施工技术方案,提出审查意见,并经总监理工程师审核、熟悉节能方面设计文件、规范、标准及图集等审查分包单位的资质、质量保证体系、安保体系审查承担建筑节能工程的质量检测机构的资质参加图纸会审及设计交底、编制建筑节能监理实施细则与施工单位进行交底、审查施工单位建筑节能专项施工方案工序/检验批/隐蔽工程的验收原材料/构配件/设备进场检查验收分部分项工程的验收建筑节能分部工程实体检测建筑节能分部工程验收签认后报建设单位;5.2.1.6对分包单位进行资格审查;建筑节能工程开工前,总监理工程师应审查承担建筑节能工程的施工企业相应的资质、质量管理体系、施工质量控制和检验制度、施工技术标准。专业监理工程师应审查承担建筑节能工程检测试验的检测机构资质。5.2.1.7督促、检查施工单位严格落实质量保证体系和安全保证体系;5.2.1.8对建筑节能工程的大型供货厂家进行考察,了解生产能力、业绩情况、质量情况等;5.2.2施工阶段的监理控制要点5.2.2.1审核施工单位报送的拟进场的建筑节能材料及设备,监理工程师对进场材料和设备的验收应按下列规定进行:⑴对材料和设备品种、规格、包装、外观和尺寸进行检查验收,并在材料/设备报审表中形成相应的验收记录;⑵核查材料和设备质量证明文件、出厂合格证、中文说明书及相关性能检测报告;定型产品和成套技术应有型式检验报告,进口材料和设备应按规定检查出(入)境商品检验报告;⑶对现场配制的材料如保温浆料、聚合物砂浆等,应检查其配合比通知单;⑷检查是否使用国家明令禁止、淘汰的材料、构配件、设备。⑸检查有无本行政区域建筑材料备案证明及相应验证要求资料。⑹按照委托监理合同约定及《建筑节能工程施工质量验收规范》(GB50411-2014)有关规定,在施工现场抽样复验,复验为见证取样送检。建筑节能工程进场材料和设备的复验项目见下表:建筑节能工程进场材料和设备的复验项目序号分项工程复验项目1...
