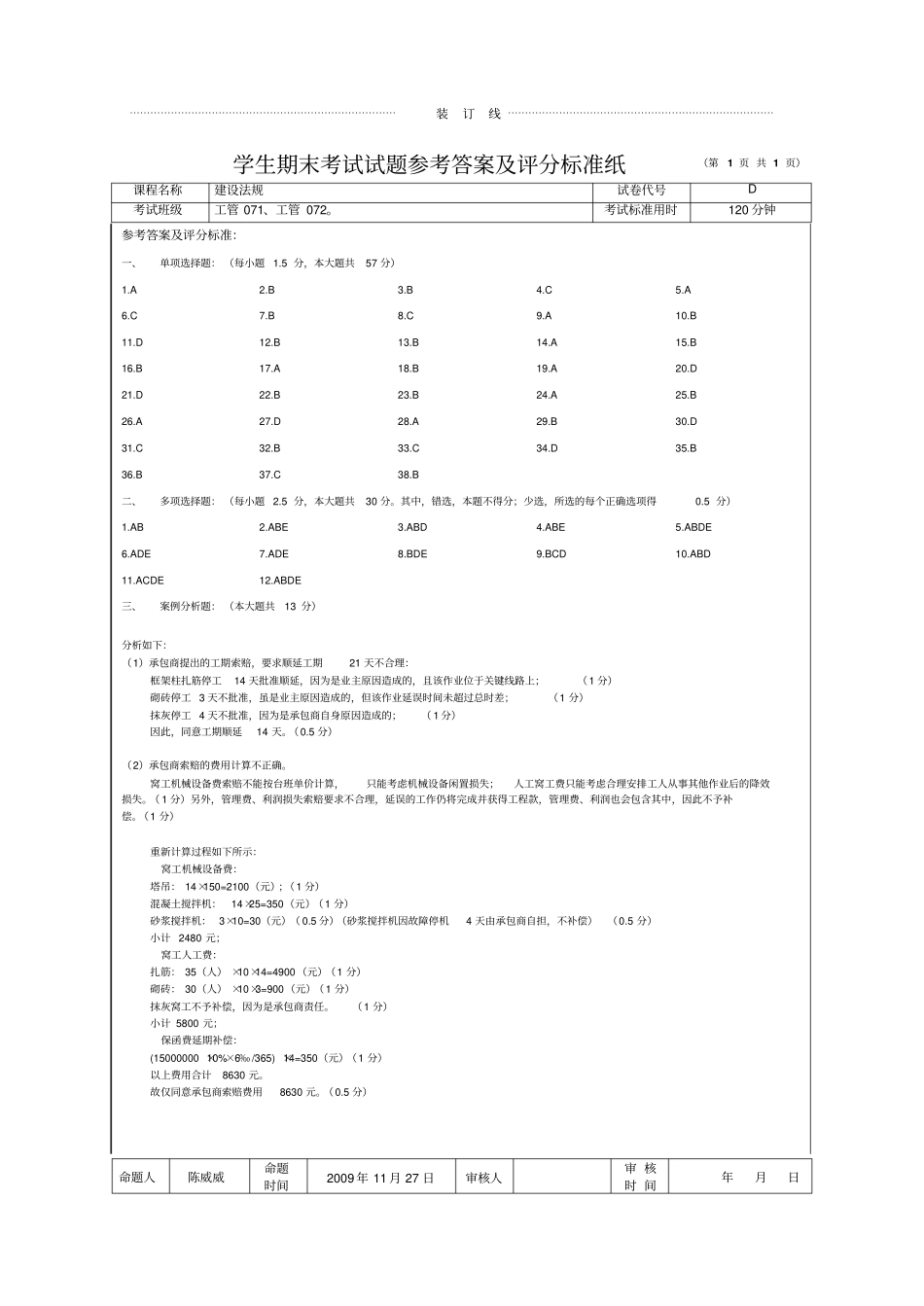

⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯装订线⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯学生期末考试试题参考答案及评分标准纸(第1页共1页)课程名称建设法规试卷代号D考试班级工管071、工管072
考试标准用时120分钟参考答案及评分标准:命题人陈威威命题时间2009年11月27日审核人审核时间年月日一、单项选择题:(每小题1
5分,本大题共57分)1
B二、多项选择题:(每小题2
5分,本大题共30分
其中,错选,本题不得分;少选,所选的每个正确选项得0
ACDE12
ABDE三、案例分析题:(本大题共13分)分析如下:(1)承包商提出的工期索赔,要求顺延工期21天不合理:框架柱扎筋停工14天批准顺延,因为是业主原因造成的,且该作业位于关键线路上;(1分)砌砖停工3天不批准,虽是业主原因造成的,但该作业延误时间未超过总时差;(1分)抹灰停工4天不批准,因为是承包商自身原因造成的;(1分)因此,同意工期顺延14天
5分)(2)承包商索赔的费用计算不正确
窝工机械设备费索赔不能按台班单价计算,只能考虑机械设备闲置损失;人工窝工费只能考虑合理安排工人从事其他作业后的降效损失
(1分)另外,管理费、利润损失索赔要求不合理,延误的工作仍将完成并获得工程款,管理费、利润也会包含其中,因此不予补偿
(1分)重新计算过程如下所示:窝工机械设备费:塔吊:14×150=2100
