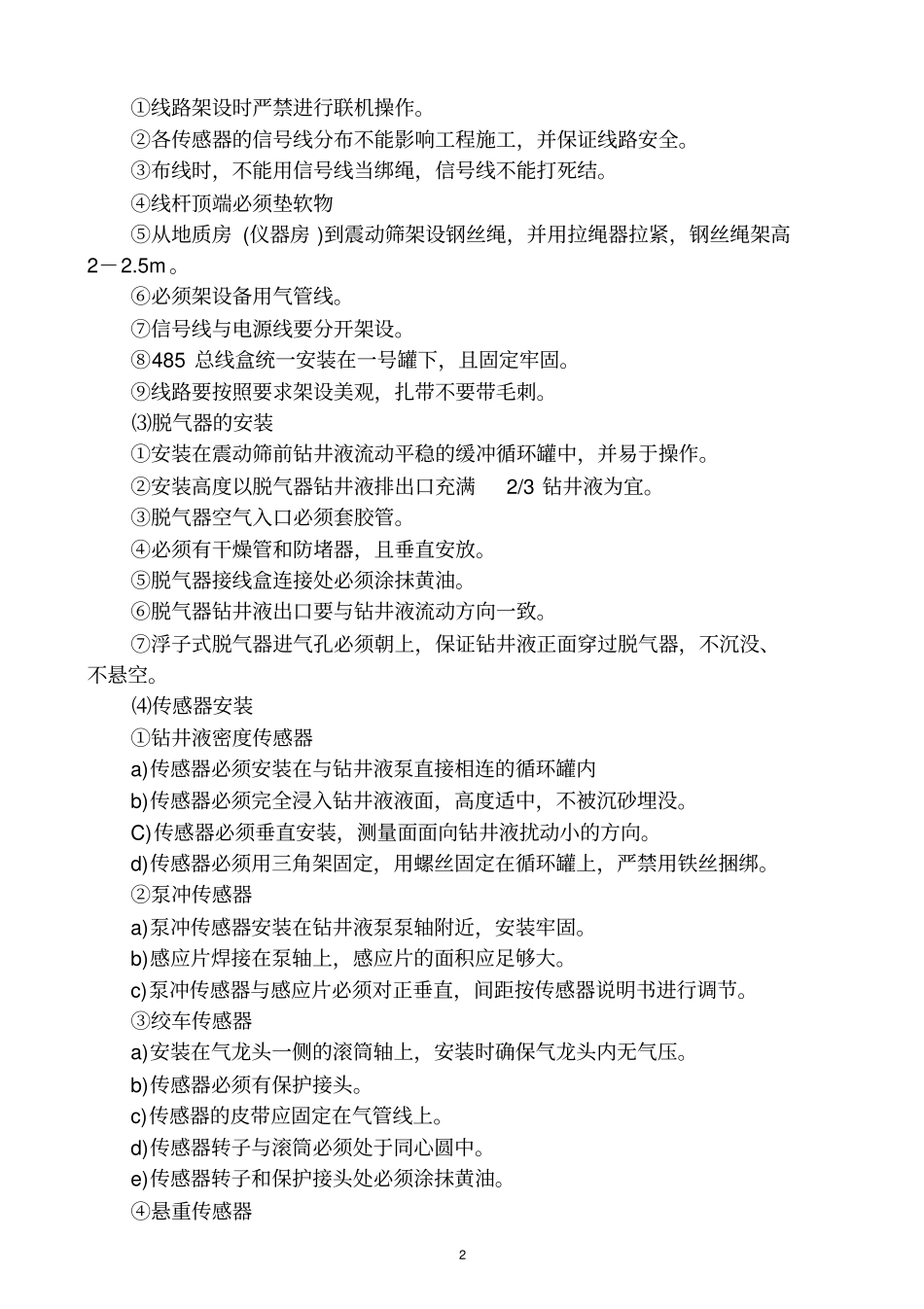

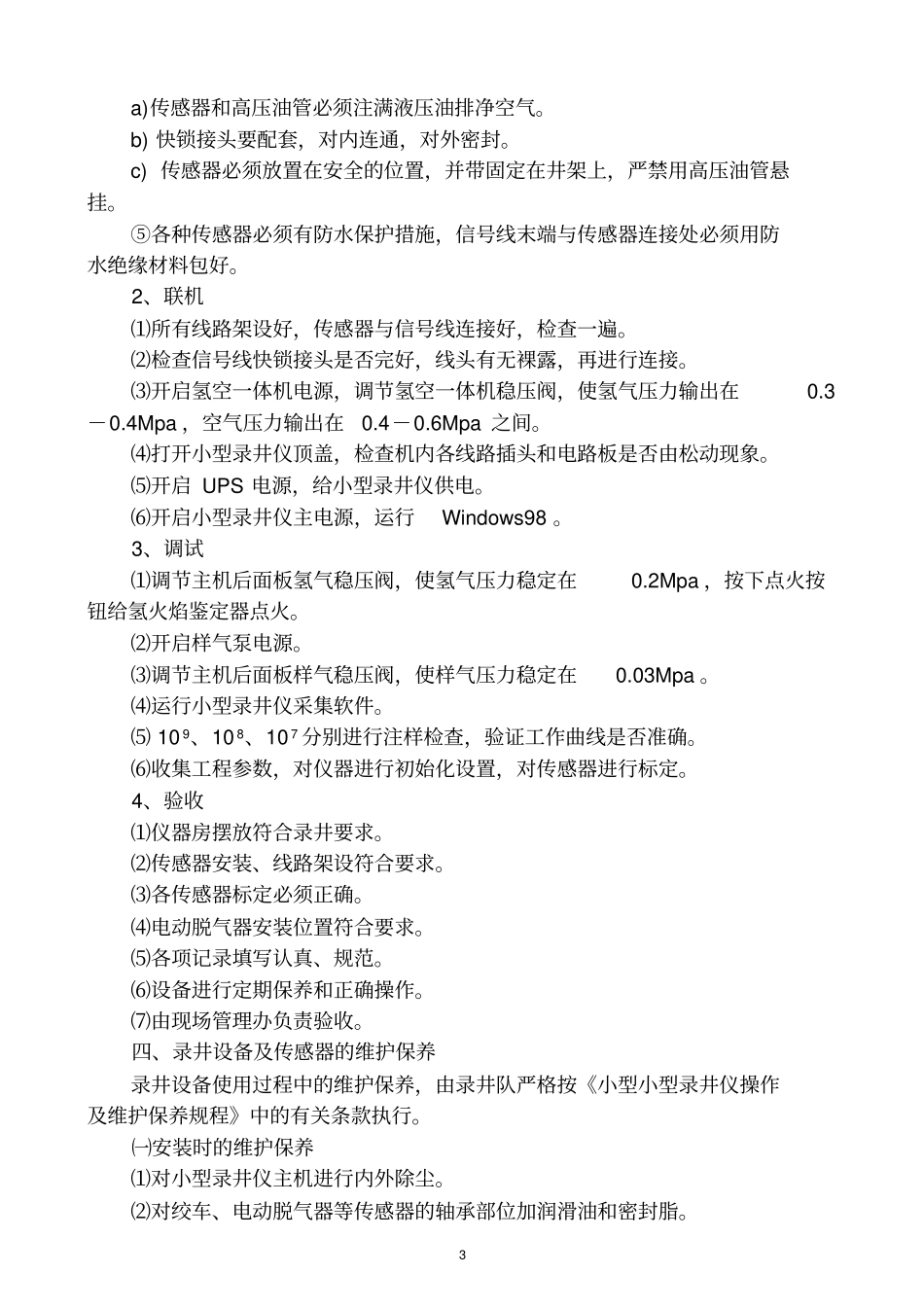

1录井一分公司设备管理工作规范一、录井设备的搬运1、小型录井仪主机及微机设备必须固定牢靠,未固定的必须装箱,防护得,当氢空一体机、UPS固定牢靠,。2、脱气器、各类传感器应置于安全可靠位置,严禁同杂物混装。3、录井设备搬运前,由现场管理办确定监运人,并组织录井队人员进行安全教育。4、值班房(仪器房)吊装时要采取“四角吊装”法,上提下放平稳轻放,必须用铁丝或麻绳固定牢固。5、吊装完毕后,由监运人对设备固定状况进行全面检查,确保行驶安全,方可出车。6、值班房(仪器房)应水平摆放在振动筛一侧安全适应地带,确保接地良好,便于录井施工。7、及时如实填写《录井设备监运记录》、《录井设备搬运记录》二、录井设备的现场安装、调试及运行管理1、录井设备就位后,按《录井设备安装规范》中的有关条款及《小型小型录井仪操作及维护保养规程》中的有关条款对录井设备进行安装、调试。2、录井设备安装、调试完毕,由现场管理办人员对其安装调试结果进行验收。经验收确认录井条件满足录井要求时,方可进行录井,并将验收结果填入《录井准备工作确认记录》。录井设备的使用由录井队按录井设备操作规程执行,并分别以“完好”和“待修”或者“维修”作为其运行状态的标识,同时填写相应的《设备运行记录》(电子版)。3、完井后,录井队应及时整理录井设备运行记录,交设备安全办验收归档。录井队每月20日向分公司设备安全办汇报当月(上月20日-本月20日)设备运行情况;设备安全办每月收集各录井设备的运行情况,填写《录井设备运行月报》,于当月25日前报公司设备安全科。三、小型录井仪安装、调试1、安装⑴地质房(仪器房)①将地质房(仪器房)水平摆放在井场震动筛一侧,离井口50m以外地势平坦且易观察井场的地方。②地质房(仪器房)要接地良好,按要求安装地线。③地质房(仪器房)内保持清洁,物品摆放合理。④已安装固定设施的要把设备固定好,位安装固定设施的,主机、DELL机UPS电源、氢空一体机、和各类信号线、电缆线,要合理摆放。⑵线路架设2①线路架设时严禁进行联机操作。②各传感器的信号线分布不能影响工程施工,并保证线路安全。③布线时,不能用信号线当绑绳,信号线不能打死结。④线杆顶端必须垫软物⑤从地质房(仪器房)到震动筛架设钢丝绳,并用拉绳器拉紧,钢丝绳架高2-2.5m。⑥必须架设备用气管线。⑦信号线与电源线要分开架设。⑧485总线盒统一安装在一号罐下,且固定牢固。⑨线路要按照要求架设美观,扎带不要带毛刺。⑶脱气器的安装①安装在震动筛前钻井液流动平稳的缓冲循环罐中,并易于操作。②安装高度以脱气器钻井液排出口充满2/3钻井液为宜。③脱气器空气入口必须套胶管。④必须有干燥管和防堵器,且垂直安放。⑤脱气器接线盒连接处必须涂抹黄油。⑥脱气器钻井液出口要与钻井液流动方向一致。⑦浮子式脱气器进气孔必须朝上,保证钻井液正面穿过脱气器,不沉没、不悬空。⑷传感器安装①钻井液密度传感器a)传感器必须安装在与钻井液泵直接相连的循环罐内b)传感器必须完全浸入钻井液液面,高度适中,不被沉砂埋没。C)传感器必须垂直安装,测量面面向钻井液扰动小的方向。d)传感器必须用三角架固定,用螺丝固定在循环罐上,严禁用铁丝捆绑。②泵冲传感器a)泵冲传感器安装在钻井液泵泵轴附近,安装牢固。b)感应片焊接在泵轴上,感应片的面积应足够大。c)泵冲传感器与感应片必须对正垂直,间距按传感器说明书进行调节。③绞车传感器a)安装在气龙头一侧的滚筒轴上,安装时确保气龙头内无气压。b)传感器必须有保护接头。c)传感器的皮带应固定在气管线上。d)传感器转子与滚筒必须处于同心圆中。e)传感器转子和保护接头处必须涂抹黄油。④悬重传感器3a)传感器和高压油管必须注满液压油排净空气。b)快锁接头要配套,对内连通,对外密封。c)传感器必须放置在安全的位置,并带固定在井架上,严禁用高压油管悬挂。⑤各种传感器必须有防水保护措施,信号线末端与传感器连接处必须用防水绝缘材料包好。2、联机⑴所有线路架设好,传感器与信号线连接好,检查一遍。⑵检查信号线快锁接头是否完好,线头有无裸露,再进行连接。⑶开启氢空一体机电源,调节氢空一...
