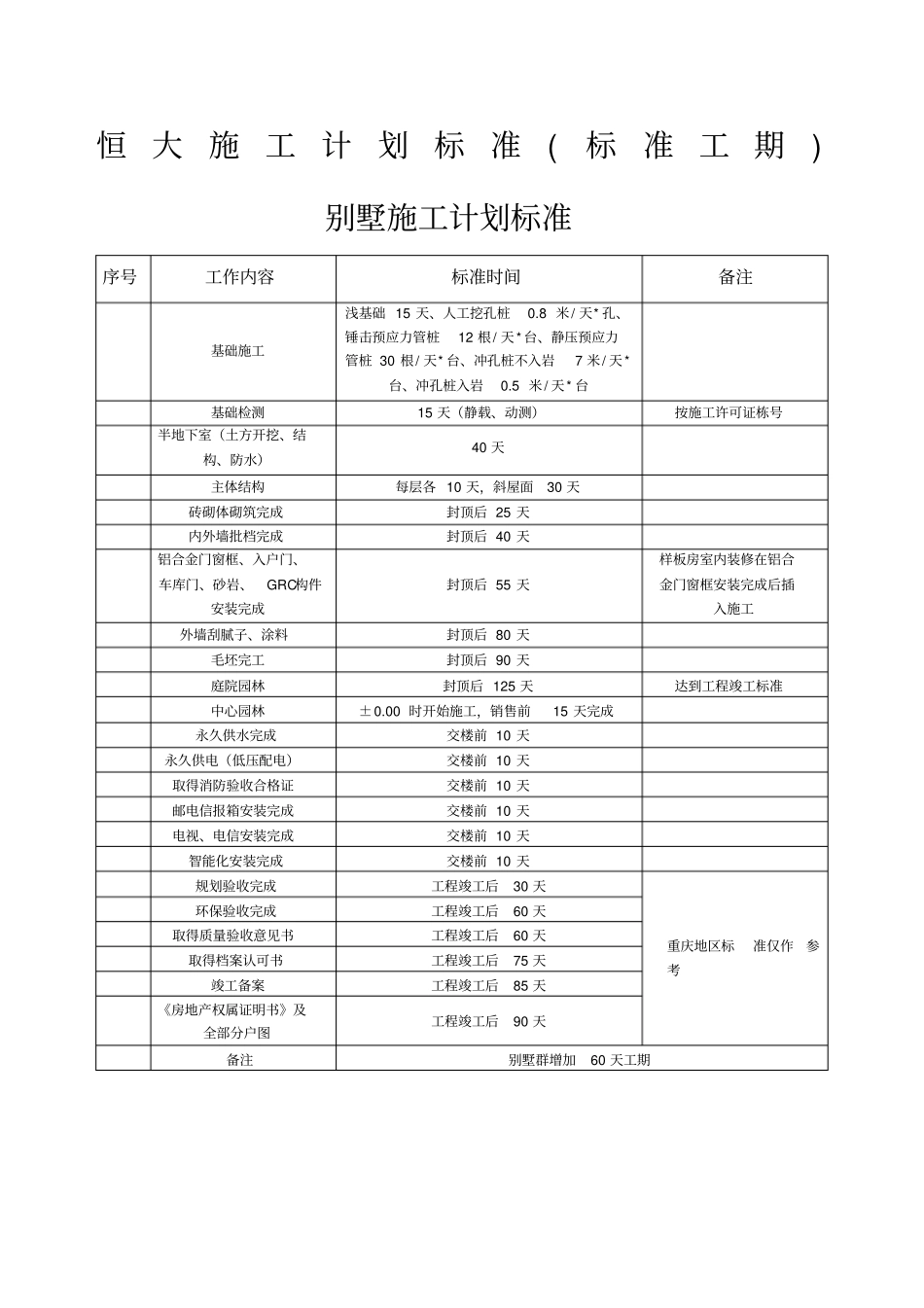

恒大施工计划标准(标准工期)别墅施工计划标准序号工作内容标准时间备注基础施工浅基础15天、人工挖孔桩0
8米/天*孔、锤击预应力管桩12根/天*台、静压预应力管桩30根/天*台、冲孔桩不入岩7米/天*台、冲孔桩入岩0
5米/天*台基础检测15天(静载、动测)按施工许可证栋号半地下室(土方开挖、结构、防水)40天主体结构每层各10天,斜屋面30天砖砌体砌筑完成封顶后25天内外墙批档完成封顶后40天铝合金门窗框、入户门、车库门、砂岩、GRC构件安装完成封顶后55天样板房室内装修在铝合金门窗框安装完成后插入施工外墙刮腻子、涂料封顶后80天毛坯完工封顶后90天庭院园林封顶后125天达到工程竣工标准中心园林±0

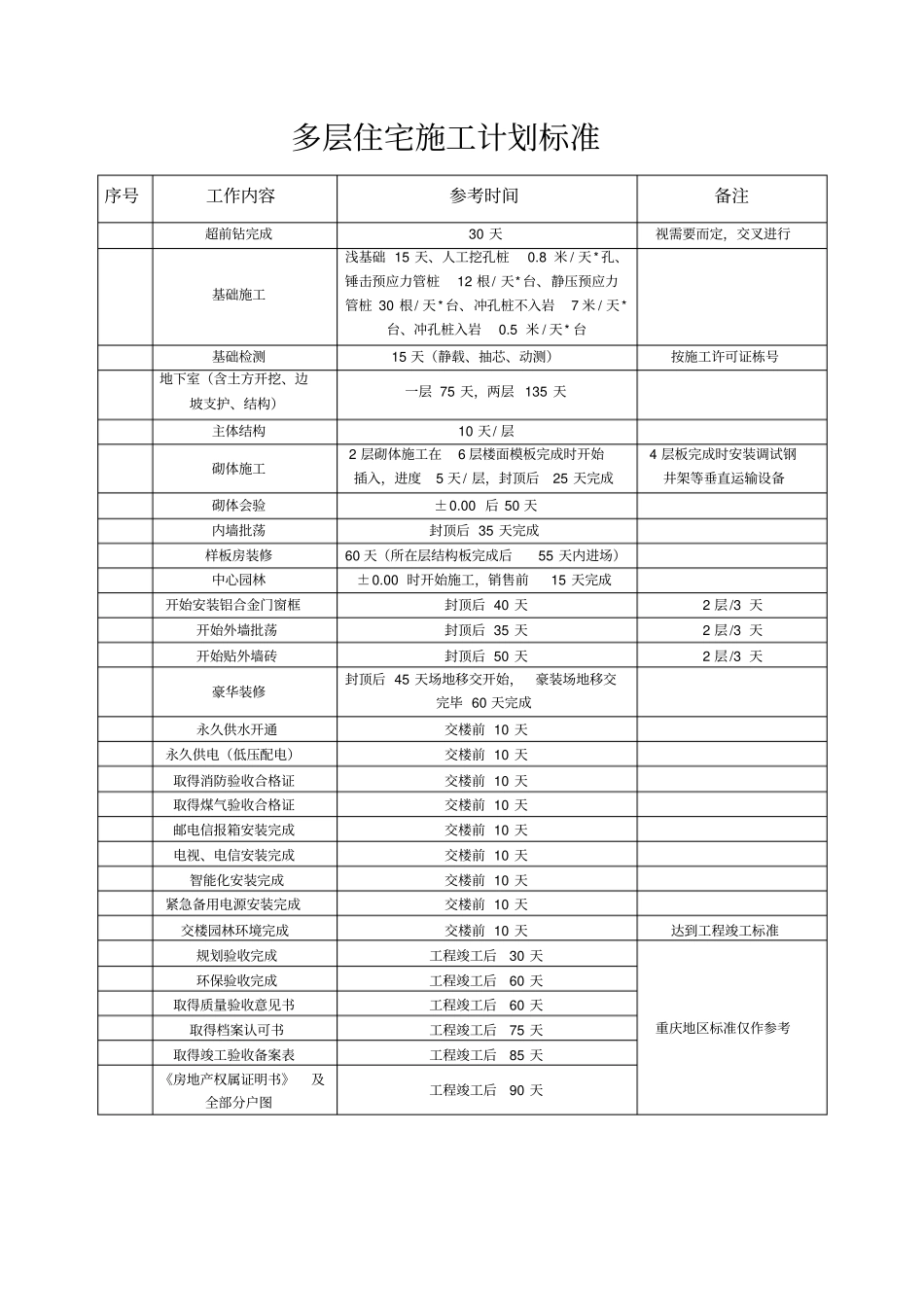

00时开始施工,销售前15天完成永久供水完成交楼前10天永久供电(低压配电)交楼前10天取得消防验收合格证交楼前10天邮电信报箱安装完成交楼前10天电视、电信安装完成交楼前10天智能化安装完成交楼前10天规划验收完成工程竣工后30天重庆地区标准仅作参考环保验收完成工程竣工后60天取得质量验收意见书工程竣工后60天取得档案认可书工程竣工后75天竣工备案工程竣工后85天《房地产权属证明书》及全部分户图工程竣工后90天备注别墅群增加60天工期多层住宅施工计划标准序号工作内容参考时间备注超前钻完成30天视需要而定,交叉进行基础施工浅基础15天、人工挖孔桩0
8米/天*孔、锤击预应力管桩12根/天*台、静压预应力管桩30根/天*台、冲孔桩不入岩7米/天*台、冲孔桩入岩0
5米/天*台基础检测15天(静载、抽芯、动测)按施工许可证栋号地下室(含土方开挖、边坡支护、结构)一层75天,两层135天主体结构10天/层砌体施工2层砌体施工在6层楼面模板完成时开始插入,进度5天/层,封顶后25天完成4层板完成时安装调试钢井架等垂直运输设备砌体会验±0
00后50天内墙批荡封顶后35天完成样板房装修
