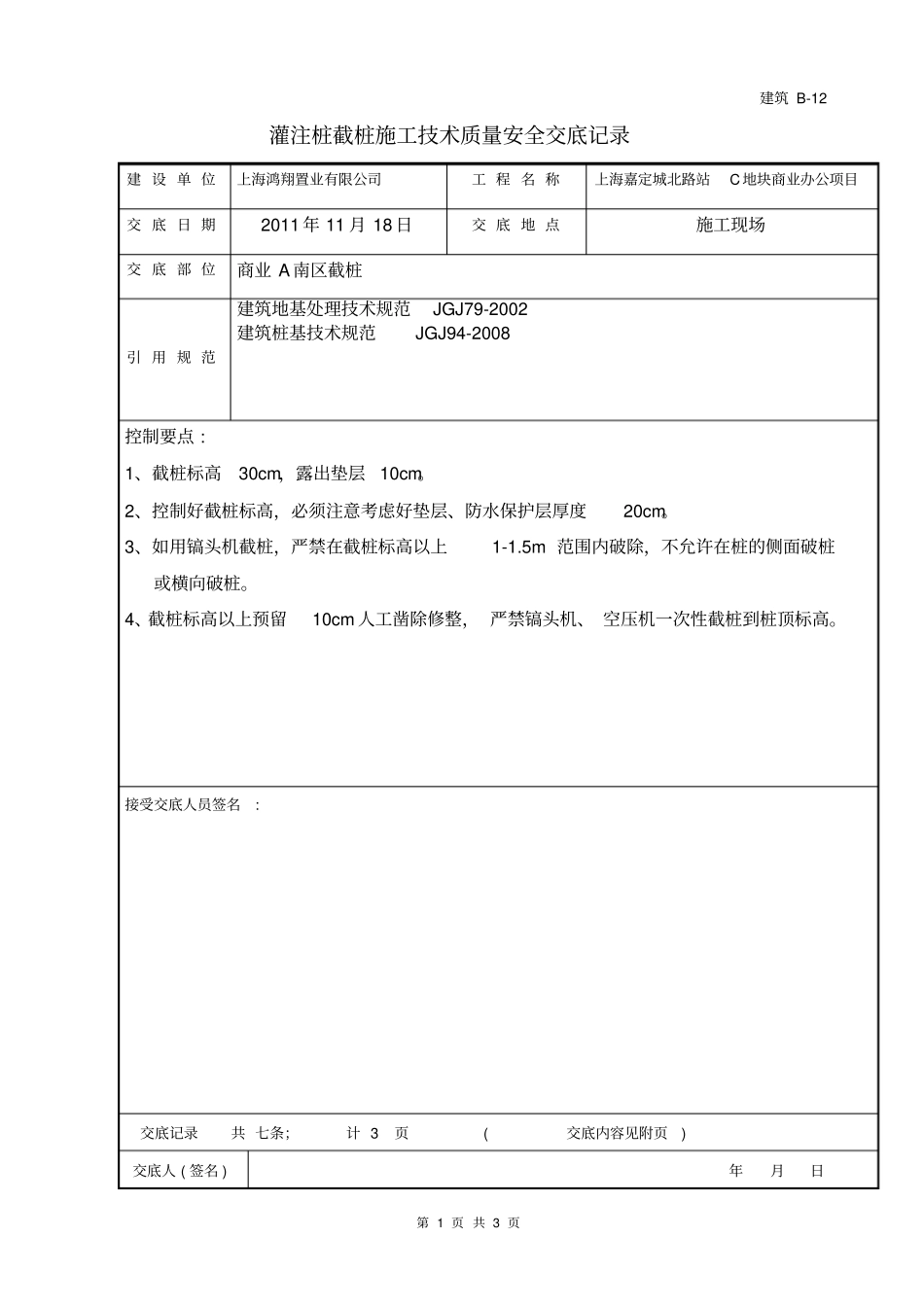

第1页共3页建筑B-12灌注桩截桩施工技术质量安全交底记录建设单位上海鸿翔置业有限公司工程名称上海嘉定城北路站C地块商业办公项目交底日期2011年11月18日交底地点施工现场交底部位商业A南区截桩引用规范建筑地基处理技术规范JGJ79-2002建筑桩基技术规范JGJ94-2008控制要点:1、截桩标高30cm,露出垫层10cm
2、控制好截桩标高,必须注意考虑好垫层、防水保护层厚度20cm
3、如用镐头机截桩,严禁在截桩标高以上1-1
5m范围内破除,不允许在桩的侧面破桩或横向破桩
4、截桩标高以上预留10cm人工凿除修整,严禁镐头机、空压机一次性截桩到桩顶标高

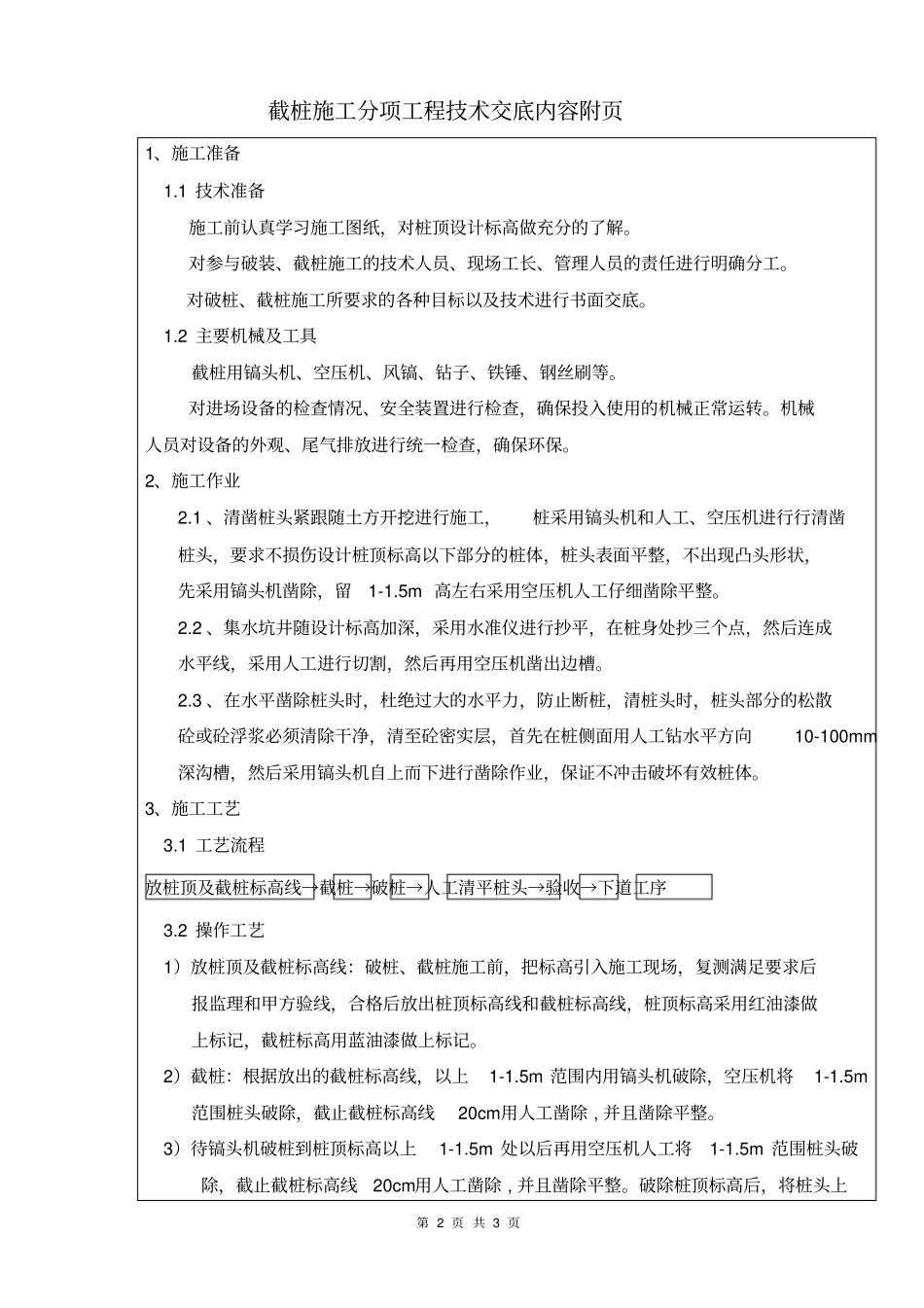

接受交底人员签名:交底记录共七条;计3页(交底内容见附页)交底人(签名)年月日第2页共3页截桩施工分项工程技术交底内容附页1、施工准备1
1技术准备施工前认真学习施工图纸,对桩顶设计标高做充分的了解
对参与破装、截桩施工的技术人员、现场工长、管理人员的责任进行明确分工
对破桩、截桩施工所要求的各种目标以及技术进行书面交底
2主要机械及工具截桩用镐头机、空压机、风镐、钻子、铁锤、钢丝刷等
对进场设备的检查情况、安全装置进行检查,确保投入使用的机械正常运转
机械人员对设备的外观、尾气排放进行统一检查,确保环保
2、施工作业2
1、清凿桩头紧跟随土方开挖进行施工,桩采用镐头机和人工、空压机进行行清凿桩头,要求不损伤设计桩顶标高以下部分的桩体,桩头表面平整,不出现凸头形状,先采用镐头机凿除,留1-1
5m高左右采用空压机人工仔细凿除平整
2、集水坑井随设计标高加深,采用水准仪进行抄平,在桩身处抄三个点,然后连成水平线,采用人工进行切割,然后再用空压机凿出边槽

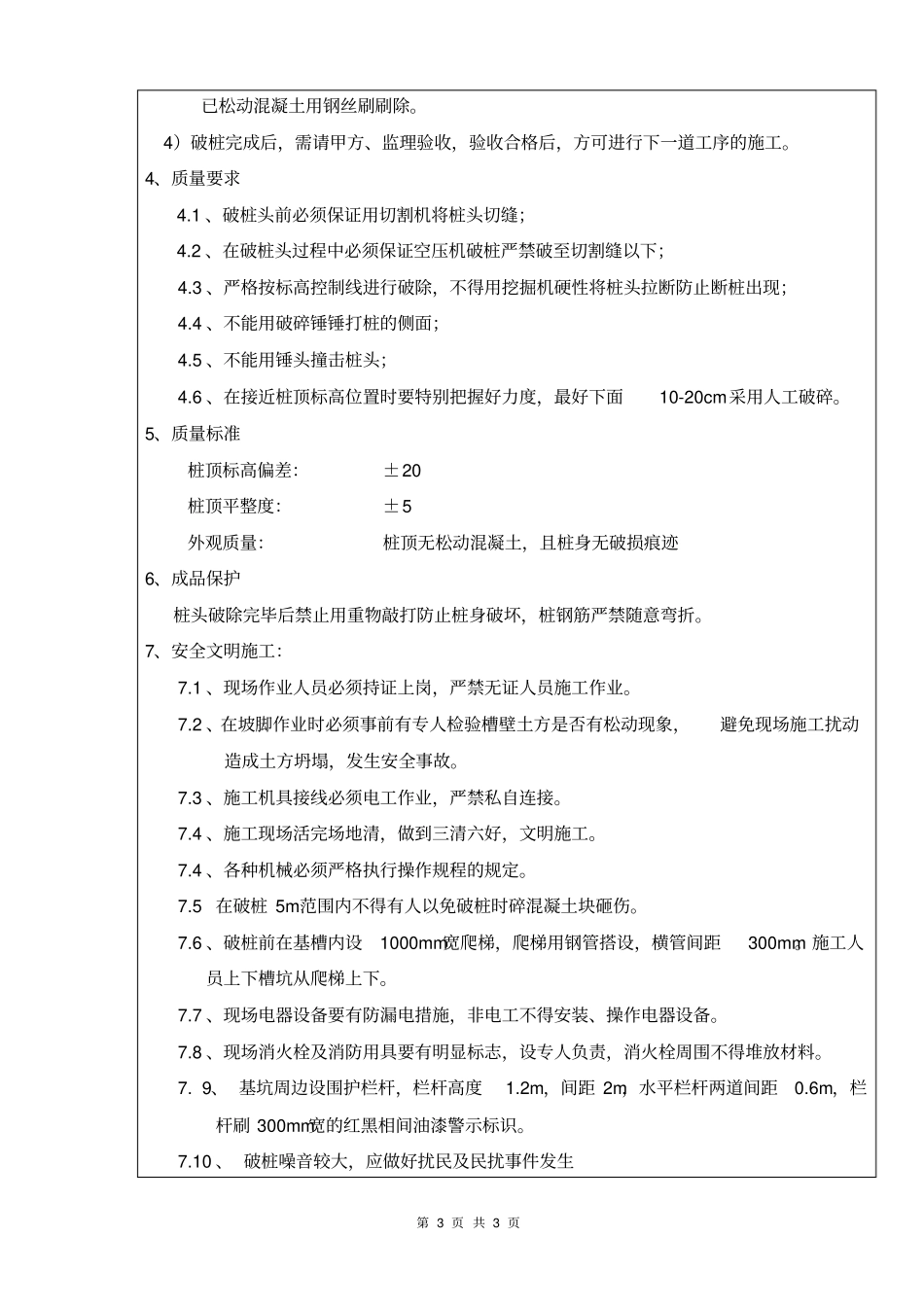

3、在水平凿除桩头时,杜绝过大的水平力,防止断桩,清桩头时,桩头部分的松散砼或砼浮浆必须清除干净,清至砼密实层,首先在桩侧面用人工钻水平方向10-100m
